Скачать .docx

Курсовая работа: Работа старшего инженера отдельного инженерно-саперного батальона МСД ТД по организации и в

МИНИМТЕРСТВО СЕЛЬСКОГО ХОЗЯЙСТВА

РОССИЙСКОЙ ФЕДЕРАЦИИ

Федеральное государственное образовательное учреждение

высшего профессионального образования

ГОСУДАРСТВЕННЫЙ УНИВЕРСИСТЕТ ПО ЗЕМЛЕУСТРОЙСТВУ

Факультет военного обучения.

Военная кафедра №2 (инженерно-техническая)

Курсовая работа

на тему:

«Работа старшего инженера отдельного инженерно-саперного батальона МСД (ТД) по организации и выполнению задач технического обеспечения боевых действий»

(Вариант № 20)

Выполнил: ст. 44 взвода __________

(подпись)

Проверил: полковник __________

(подпись)

Москва, 2010 г.

Содержание.

пп

Выполняемая работа

Страницы

1

Задание на курсовую работу

4

2

Расчет времени на выполнение курсовой работы

10

3

Обязанности старшего инженера батальона.

Порядок приема дел и должности

Штатная структура подразделений, вооружение (согласно заданию)

12

4

Ведомость наличия и состояния техники

Расчеты к «Ведомости »

Нормы наработки инженерной техники до планового ремонта

ТТХ

Ведомость возможного расхода моторесурсов

14

5

План эксплуатации и ремонта инженерной техники на год

Расчет потребности в горюче-смазочных материалах и специальных жидкостях для эксплуатации техники на год

Перспективный план эксплуатации и ремонта инженерной техники

План эксплуатации и ремонта техники на месяц

План-график ТО и ремонта техники на месяц

Производственный план ремонтному взводу на месяц

26

6

Наряд на использование машин

Путевой лист

Рабочий лист агрегата

47

7

Приказа о постановке техники на длительное хранение

План постановки техники на длительное хранение

Технологической карты подготовки техники к длительному хранению

Выполнение расчетов потребности в материалах, трудозатратах для подготовки техники к длительному хранению

Разработка: - карточка машины, находящейся на длительном хранении

Технологической карты снятия машины с длительного хранения

Плана технического обслуживания и опробования инженерной техники и имущества длительного хранения

54

8

План-график приведения аккумуляторных батарей в рабочее состояние

План-графика снятия техники с длительного хранения

План-график вывода техники в запасной район

схемы расположения, охраны и обороны подразделений в запасном районе

Распоряжение по техническому обеспечению на совершение комбинированного марша

Расчет-заявки на подвижный состав для перевозки техники железнодорожным транспортом

Расчет-заявки на материалы для крепления техники на подвижном составе

Расчет потребности в ГСМ для совершения марша

Донесение по техническому обеспечению

Распоряжение по техническому обеспечению на выполнения задач

Решений по вводным

67

Обсуждено на Утверждаю

Заседании военной кафедры №2 начальник военной кафедры № 2

протокол № ___ полковник: ________ Л. Пашталян

от 12 января 2010 года. «__» ___________ 2010 года

1. Задание

на курсовую работу по тактико-специальной подготовке

для студентов четвертого курса, обучающихся по ВУС 500100.

Тема №16:«Работа старшего инженера отдельного инженерно-саперного батальона МСД(ТД) по организации и выполнении задач технического обеспечения боевых действий ».

Порядок выполнения работы:

1.Изучить задание на курсовую работу.

2.Произвести расчет времени на выполнение курсовой работы.

3.Составить заявку на необходимые материалы для выполнения работы.

4.Составить план выполнения работы и утвердить его у руководителя курсовой работы.

В плане предусмотреть сроки выполнения этапов работы, сроки представления руководителю работы промежуточных результатов.

Содержание задания:

1. Изучить:

- обязанности старшего инженера батальона;

- порядок приема дел и должности заместителем командира части по вооружению;

- штатную структуру, вооружение, возможности ремонтного взвода и подразделения согласно варианту задания.

2. Разработать:

а)- ведомость наличия и состояния техники подразделений согласно заданию;

- ведомость возможного расхода ресурсов на год;

- годовой план эксплуатации и ремонта техники подразделений согласно заданию;

- произвести расчет потребности в ГСМ на эксплуатацию техники на год;

- перспективный план эксплуатации и ремонта техники;

- план эксплуатации и ремонта техники на месяц

- план-график технического обслуживания и ремонта техники на месяц;

- план-задание ремонтному взводу на месяц;

- план-задание ремонтному взводу на день;

- наряд на использование машин;

- путевые листы и рабочие листы агрегатов на используемую технику и агрегаты;

- произвести расчет потребности в ГСМ для выполнения задач согласно заданию;

- заявки в довольствующие службы батальона на восполнение недостающего ЗИП, имущества и комплектующих;

б) на технику, содержащуюся на длительном хранении:

- проект приказа о постановке техники на длительное хранение;

- план постановки техники на длительное хранение;

- технологические карты на подготовку техники к длительному хранению (согласно заданию);

- карточки машин, находящихся на длительном хранении;

- технологические карты снятия машин с хранения;

- план обслуживания техники, содержащейся на длительном хранении;

- план-график приведения аккумуляторных батарей в рабочее состояние;

- план-график снятия техники с хранения;

в) на всю технику подразделений:

- план-график вывода техники в запасной район;

- схема расположения, охраны и обороны подразделений в запасном районе;

- донесение о наличии и состоянии техники;

- распоряжение по техническому обеспечению на подготовку к совершению комбинированного марша;

- предложения по совершению комбинированного марша;

- расчет-заявку на подвижной состав для перевозки техники железнодорожным транспортом;

- расчет-заявку на материалы для крепления техники на подвижном составе;

- расчет марша для техники, следующей своим ходом;

- порядок построения колоны;

- схема организации связи на марше;

- расчет потребности в ГСМ для совершения комбинированного марша;

- распоряжение по техническому обеспечению на совершение комбинированного марша;

- размещение подразделений в районе выполнения задач (на карте);

- маршруты выдвижения к местам выполнения задач;

- задачи подразделений;

- вводные и действия по ним;

- расположение предприятий местной промышленности;

- расположение средств технического обеспечения старшего начальника;

- места (районы) передачи техники, требующим ремонта, эвакуационным органам;

- распоряжение по техническому обеспечению на период выполнения задач;

- распоряжение по действиям на вводные;

- донесение по техническому обеспечению в ходе выполнения задач;

- заявка на производство ремонтов, не выполняемых силами подразделений;

3. На рабочую карту нанести:

- район расположения группы инженерных подразделений;

- вопросы охраны и обороны;

- задачи, выполняемые подразделениями;

- средства технического обеспечения старшего начальника, выполняющие задачи в интересах группы инженерных подразделений;

- предприятия местной промышленности, на которых возможно проведение ремонта техники;

- маршруты выдвижения к районам выполнения задач, предприятиям местной промышленности, средствам ТхО старшего начальника, пути эвакуации неисправной техники;

- пункты передачи техники, невосстанавливаемой своими силами или на месте, ремонтно-эвакуационным группам старшего начальника;

- места выхода техники из строя.

К защите представить:

1) Пояснительную записку, в которой отразить обязанности старшего инженера батальона, порядок приема дел и должности заместителя командира части по вооружению, расчеты, выводы по этапам работы, решения по вводным, обоснования принимаемых решений, документацию согласно заданию.

2) Рабочую карту с отработанными вопросами согласно заданию.

Приложения:

1. Перечень литературы и пособий, рекомендуемой к использованию при выполнении курсовой работы.

2. Исходные данные для выполнения курсовой работы по ТСП.

3. Общая и частная обстановка.

4. Ведомость состояния техники ОИСБ.

Задание получено: 09.02.2010 _______________________Аносов

(дата, подпись, фамилия)

Дата защиты курсовой работы: _____________________________

Руководитель курсовой работы_______________________________

Задание разработал: начальник военной кафедры № 2

полковник ____________ Л.И. Пашталян

(подпись)

Вариант №20

Вся техника находится на длительном хранении.

Укомплектованности ЗИП – 100%

АБ – сухозаряженные.

Таблица №1

№ варианта

Время

года

Удаление запасного района от ППД

Состав

группы

Расстояние до района выполнения задачи, масштаб карты

Количество л/с

в т.ч.

Технологическая карта снятия техники с д/х

Технологическая карта постановки техники с д/х

Средства зарядки АБ

всего

водители

механики-водители

20

осень

10 км

ИСР,

ИДВ,

Ремв ОИСБ

250 км

1: 50000

19

2

3

ЭСБ-8ИМ

ВФС-10

АЗДС-20-М2

Общая обстановка.

В связи с осложнением международной обстановки в отдельном регионе проводится перевод части войск в высшие степени боевой готовности. В целях доукомплектования частей сокращенного состава производится призыв офицеров запаса.

Частная обстановка.

Выпускник военной кафедры № 2 призван в отдельный инженерно-саперный батальон мотострелковой дивизии на должность старшего инженера батальона.

Командованием дивизии батальону поставлена задача: сформировать группу инженерных подразделений в составе основного и приданного подразделений, с ремонтным взводом, для выполнения задач инженерного обеспечения на отдельном участке в отрыве от батальона.

Командиром группы назначен командир роты, а заместителем командира группы по вооружению – старший инженер батальона. Командование группы приступает к исполнению своих обязанностей со дня поступления распоряжения.

Часть подразделений группы развернута до полного штата, техника находится на текущем обеспечении, а остальные подразделения (согласно варианту задания) укомплектовываются личным составом в течение трех суток, а техника содержится на длительном хранении в пункте постоянной дислокации. Аккумуляторными батареями техника текущего обеспечения укомплектована полностью, а техника на технику, содержащуюся на ДХ, аккумуляторные батареи списаны, но не выписаны не получены. ЗИПом техника ДХ укомплектована на 100%, а текущего обеспечения – на 60%.

1 этап.

Задача руководства в течение первого этапа – определить состояние подразделений группы по укомплектованности их личным составом, вооружением, техникой, имуществом, принять меры по доукомплектованию подразделений.

Задача старшего инженера – завести положенную документацию на инженерную технику, спланировать ее эксплуатацию и ремонт, отработать документацию на технику, находящуюся на длительном хранении, обеспечить укомплектование группы инженерной техникой и военно-техническим имуществом, эксплуатационными материалами, спланировать мероприятия по приведению техники в готовность к применению по назначению.

В интересах батальона работают части технического обеспечения дивизии, которые выполняют средний ремонт и текущий ремонт второй и третьей сложности инженерной техники. Обеспечение группы военно-техническим имуществом производится через склад ВТИ батальона со складов дивизии по целевым заявкам.

2 этап.

По прошествии 15 суток со дна формирования группы в 8 часов утра командиру группы поставлена задача: снять технику с длительного хранения, сухозаряженные аккумуляторные батареи привести в рабочее состояние, и к исходу следующего дня вывести подразделения группы в запасный район (расстояние до района – согласно варианту задания), где выполнить на технике работы второй очереди, провести необходимое техническое обслуживание, подготовить технику к совершению марша. О выполненных мероприятиях командиру группы доложить рапортом командиру батальона, а заместителю по вооружению – ЗКВ батальона.

В 10 часов утра 19-х суток командир группы получил распоряжение на совершение марша комбинированным способом – по железной дороге и своим ходом.

В распоряжении определены: расстояние до района погрузки, время начала погрузки техники на железнодорожный подвижный состав (17 часов следующих суток), время прибытия группы в район выполнения задачи.

асстояние до района выполнения задачи, определенное по топографической карте М 1: 100 000, местность среднепересеченная, составило 230 км.

Командир группы отдал распоряжения на выработку предложений и производство расчетов на марш, подготовку заявок. Заслушивание предложений – в 13 часов.

После утверждения предложений должностные лица группы приступают к выполнению мероприятий по подготовке к совершению марша.

В ходе совершения марша ЗКВ принимает решения на устранение неисправностей машин, выявленных при движении.

3 этап.

По прибытии в район выполнения задач группа подразделений размещается в указанном районе, командир группы проводит рекогносцировку мест выполнения задач, ставит задачи подчиненным.

Заместитель командира группы по вооружению отдает распоряжения на подготовку техники к выполнению задач, ставит задачи ремонтному взводу.

ходе выполнения задач ЗКВ группы занимается техническим обеспечением действий подразделений, принимает решения по вводным.

2.Расчет времени на выполнение курсовой работы

Таблица №2

пп

Выполняемая работа

Время выполнения

1

Изучение задания на курсовую работу

9.02

2

Расчет времени на выполнение курсовой работы

3

Разработка план-графика выполнения курсовой работы

4

Изучение : - Обязанностей старшего инженера батальона

5

- Порядка приема дел и должности

6

- Штатной структуры, вооружения, возможностей подразделений (согласно заданию)

7

Разработка : - Ведомости наличия и состояния техники

16.02

8

- Расчетов к «Ведомости …»

9

- Ведомости возможного расхода моторесурсов

10

- Плана эксплуатации и ремонта инженерной техники на год

11

- Расчета потребности в горюче-смазочных материалах и специальных жидкостях для эксплуатации техники на год

12

- Перспективного план эксплуатации и ремонта инженерной техники

13

- Плана эксплуатации и ремонта техники на месяц

14

- План-график ТО и ремонта техники на месяц

15

- Производственный план ремонтному взводу на месяц

16

- Наряда на использование машин

17

- Путевого листа

18

- Рабочего листа агрегата

19

- Заявки на восполнение ЗИП, технического имущества

20

- Приказа о постановке техники на длительное хранение

2.03

21

- План постановки техники на длительное хранение

22

- Технологической карты подготовки техники к длительному хранению

2,03

23

Выполнение расчетов потребности в материалах, трудозатратах для подготовки техники к длительному хранению

24

Разработка: - карточка машины, находящейся на длительном хранении

25

- Технологической карты снятия машины с длительного хранения

26

- Плана технического обслуживания и опробования инженерной техники и имущества длительного хранения

27

- Плана технического обслуживания и опробования инженерной техники и имущества длительного хранения на год

2,03

28

- План-график приведения аккумуляторных батарей в рабочее состояние

9.03

29

- План-графика снятия техники с длительного хранения

30

- План-график вывода техники в запасной район

31

- схемы расположения, охраны и обороны подразделений в запасном районе

32

- Распоряжение по техническому обеспечению на совершение комбинированного марша

16.03

33

- Расчет-заявки на подвижный состав для перевозки техники железнодорожным транспортом

34

- Расчет-заявки на материалы для крепления техники на подвижном составе

35

- Расчет потребности в ГСМ для совершения марша

36

- Донесение по техническому обеспечению

37

- Распоряжение по техническому обеспечению на выполнения задач

23.03

38

- Решений по вводным

39

Отработка рабочей карты

40

Сдача курсовой работы на проверку

30.03

41

Защита курсовой работы

6.04

3.Обязанности старшего инженера батальона

Порядок приема дел и должности.

Старший инженер батальона обязан:

· Организовывать технически правильное использование, обслуживание техники, принимать меры к содержанию ее в порядке и исправности;

· Знать деловые и моральные качества механиков-водителей и вести работу по повышению их квалификации;

· Знать материальную часть техники подразделения, ее наличие и техническое состояние, лично руководить работами по техническому обслуживанию машин и их ремонту, проводимому силами подразделения;

· Проводить занятия с личным составом подразделения по технической подготовке и вождению;

· Добиваться экономии моторесурсов, горючего и смазочных материалов, запасных частей и другого имущества;

· Проверять состояние машин, выпускаемых из парка и допускать к эксплуатации только технически исправные машины, делая отметку об этом в путевом листе;

· Принимать меры по предупреждению катастроф, аварий, поломок и других повреждений машин и немедленно докладывать об их причинах и принятых мерах командиру подразделения, а также осуществлять контроль за соблюдением мер безопасности при эксплуатации, ремонте и эвакуации машин;

· Подготавливать машины к выходу подразделения на каждое учение, занятие или выполнение боевой задачи и проверять их состояние по возращении;

· Осуществлять противопожарные мероприятия в парке и на машинах подразделения;

· Не реже одного раза в месяц проверять техническое состояние машин подразделения;

· Своевременно представлять заявки на необходимое техническое имущество, организовывать правильное его использование, хранение и сбережение;

· Вести учет работы и отчетность по техническому имуществу.

Прием и сдача дел и должности должны проходить под постоянным контролем и помощью со стороны вышестоящих командиров и начальников, так как они несут полную ответственность за правильную организацию и проведение приема и сдачи дел и должности подчиненными должностными лицами.

Прием и сдача должности используются вышестоящим командиром и начальником как средство дальнейшего улучшения руководства войсками, повышения боеготовности, укрепления войскового хозяйства.

Таким образом, прием и сдача дел и должности являются весьма важным этапом в служебной деятельности офицера, требующим серьезного, вдумчивого, творческого отношения не только принимающего и сдающего дела и должность, но и всех должностных лиц, участвующих в этой работе.

Прием и сдача дел и должности производится лично принимающим от сдающего.

Для проверки и объективной оценки воинской части (службы, подчиненных подразделений), наличия и качественного состояния вооружения, техники, запасов материальных средств, при приеме дел и должности командиром части (начальником службы части и выше и им соответствующим должностным лицам) приказом старшего командира (начальника) назначается комиссия. К работе в комиссиях широко привлекаются члены внутрипроверочных комиссий. При подборе членов комиссии учитывается знание ими специфики работы той или иной службы и основ ведения войскового учета, так как от этого в значительной мере может зависеть продолжительность и качество приема дел и должности.

Прием и сдача дел и должности включает:

· изучение принимающим общего состояния части (службы, подразделения) и ее войскового хозяйства;

· ознакомление с должностными лицами части (службы, подразделения);

· сдачу сдающим, проверку и прием принимающим материальных и денежных средств, а также всех учетных документов;

· документальное оформление приема и сдачи дел и должности;

· разработку конкретных мероприятий по устранению вскрытых недостатков.

Принимающий дела и должность обязан:

· проверить состояние дисциплины и боевой подготовки подразделения;

· заслушать в присутствии сдающего дела и должность доклады подчиненных командиров и старшины подразделения о состоянии хозяйства подразделения и обеспеченности материальными средствами;

· проверить размещение и состояние закрепленных помещений;

· ознакомиться в делопроизводстве части с материалами проверок, характеризующих состояние и организацию ведения хозяйства в подразделении;

· проверить наличие вооружения, военной техники, боеприпасов, транспорта и имущества в подразделении, сверив его с книгами учета служб части, а также организацию их эксплуатации и условия хранения.

Командиры батальонов (полевых узлов связи), имеющие подчиненные подразделения (роты), при приеме дел и должности проверку наличия вооружения, военной техники и имущества, находящегося в этих подразделениях (ротах) и сверку его с учетными данными не производят. Нет необходимости и в ознакомлении им с материалами проверок ведения и состояния хозяйств этих подразделений. О состоянии этих вопросов командиры подчиненных подразделений докладывают рапортом принимающему дела и должность командира батальона (полевого узла связи).

О приеме дел и должности командир подразделения докладывает письменно (рапортом) по команде командиру воинской части.

Принимающий дела и должность с докладом представляет акт о приеме подразделения, в котором указывается:

· списочный и наличный состав подразделения;

· состояние боевой готовности и боевой подготовки подразделения;

· морально-психологическое состояние личного состава и состояние воинской дисциплины;

· наличие и состояние вооружения, военной техники и других материальных средств;

· состояние жилищных и бытовых условий военнослужащих.

Акт составляется и подписывается принимающим и сдающим должность.

Тактико-технические характеристики

ЛРВ

НАЗНАЧЕНИЕ :

Лесопильная рама войсковая ЛРВ предназначена для распиловки бревен диаметром до 52 см. на брус, обрезную и необрезную доску

Число пил в поставе до 10, просвет пильной рамки 65 см. Общий вес комплекта ЛРВ 6.4 тонны. Производительность ЛРВ: за 10 часов необрезной доски 50 куб.м., обрезной доски 35 куб.м., двухкантный брус 70 куб.м. Расчет лесорамы 7 человек. Время развертывания 1-2 часа. Лесорама имеет свой собственный колесный ход. Буксируется за автомобилем КрАЗ-255, в кузов которого укладывается рельсовый путь, подающая и принимающая тележки, вспомогательное оборудование. Скорость буксировки до 40 км./час. Привод лесорамы осуществляется от войскового механического привода ПЛР-60 или собственными двумя электромоторами, каждый из которых имеет мощность 14 квт. Электропитание лесорамы осуществляется войсковой электростанцией ЭСД-50ВС, любой иной передвижной электростанцией мощностью не менее 30 квт, или же от стационарной трехфазной электросети напряжением 220 или 380 вольт.

Интересной особенностью ЛРВ является то, что количество пил и их расположение в поставе можно задавать произвольно с тем, чтобы можно было одновременно на выходе иметь доски и брусья различной толщины.

Для развертывания ЛРВ требуется ровная площадка с плотным грунтом размером 20х20м.

ЛРВ состоят на вооружении в инженерно-позиционных батальонах, батальонах оборудования пунктов управления, инженерно -фортификационных батальонах, инженерно- мостостроительных батальонах и являются основным элементом полевого лесозавода

ТММ3

НАЗНАЧЕНИЕ:

Тяжелый механизированный мост ТММ-3 предназначен для устройства мостовых переходов через препятствия глубиной до 3 м с целью пропуска через них гусеничного транспорта весом до 60 т и колесного с давлением до 11 т на ось.

При помощи одного комплекта ТММ-3 возможна:

- наводка четырех однопролетных мостов через препятствие шириной до 9,5 м и с неограниченной глубиной;

- наводка двух мостов из двух пролетов для преодоления препятствия шириной до 19,5 м и глубиной в средней части до 3 м;

- наводка одного трехпролетного или одного четырехпролетного моста с шириной препятствия соответственно 30,0 и 40,0 м и глубиной в местах постановки опор до 3 м. Ширина преодолеваемого препятствия может колебаться в зависимости от состояния грунта берега.

Таблица № 10

Грузоподъемность моста:

при гусеничной нагрузке

до 60 т

при колесной нагрузке

давление до 11 т на ось

Допустимые уклоны местности при установке моста:

продольный

не более 10°

поперечный

не более 6°

Уклоны для препятствия в местах установки опор:

вдоль оси моста

не более 30°

поперек оси моста

не более 20°

Величина раздвижения колей

800 мм

Длина мостового блока, м

10,5

Ширина проезжей части моста, м

3,8

Ширина колеи, м

1,5

Ширина межколейного просвета, м

0,8

Пределы изменения высоты опоры, м

1,6-3

Время установки моста, мин:

четырехпролетного

72

трехпролетного

56

двухпролетного

30

однопролетного

11

Скорость движения по мосту, км/ч:

гусеничной техники

15

колесной техники

20-25

Транспортная скорость мостоукладчика, км/ч:

средняя по грунтовым дорогам

35-40

максимальная

71

Масса мостоукладчика с мостовым блоком, т

20,4

Расчет на комплект моста, включая водителей, человек

8

ЭОВ-4421

НАЗНАЧЕНИЕ:

ЭОВ-4421 предназначен для механизации земляных и погрузочных работ при оборудовании позиций, районов расположения войск и пунктов управления.

Таблица № 7

Производительность:

- при отрывке котлованов, м3/ч

60-70

- при отрывке траншей, м3/ч

50-60

Наибольшая грузоподъемность (при использовании в качестве крана), т

3

Наибольшая глубина отрываемых котлованов, м

3,25

Наибольшая высота копания, м

0,65

Вместимость ковша, м3

Транспортная скорость, км/ч:

- средняя по грунтовым дорогам

9

- максимальная

70

Масса, т

20

Расчет, чел.

2

БАТ-М.

НАЗНАЧЕНИЕ:

Путепрокладчик БАТ-М относится к классу дорожных машин и предназначен для прокладывания колонных путей, засыпки воронок, рвов, траншей, устройства пологих спусков на крутых склонах; проделывания проходов в завалах, прокладывания просек в кустарнике, мелколесье; расчистки дорог и колонных путей от снега, расчистки обломков зданий, отрывки кюветов; может использоваться для отрывки котлованов, окопов и укрытий для техники, грузоподъемных работ, засыпки собранных в котловане блиндажей, убежищ

Таблица № 6

Техническая производительность

при прокладке колонных путей:

- по пересеченной местности

- 15 – 10 км/ч

- в кустарнике, мелколесье

- 4 – 8 км/ч

- по снежной целине

- 8 – 10 км/ч

- в лесных завалах

- 100 м/ч

· при планировке местности, устройстве спусков и завалов

- 100 - 200 м/ч

· Грузоподъемность кранового оборуд.

- 2 т / на 5,4 м

· Тяговое усилие лебедки

- 20 тс

· Ширина отвала:

- в бульдозерном положении

- 5 000 мм

- в грейдерном положении

- 4 000 мм

- в двух отвальном положении

- 4 500 мм

· Расход топлива: - на 100 км

- 200 – 250 л

- на 1 мото/час

-40 л

- Запас хода по топливу

500 км

- Брод

-

· Скорость: - мах транспортная

-35 км/ч

- средняя по грунту

- 20 - 22 км/ч

· Базовая машина (изд.454)

- АТ-Т

· Марка двигателя

- В 401

· Масса

- 27,5 тонн

· Расчет

- 2 чел

· Габариты:

длинна 7 050 мм

высота 3 950 мм

ширина 4 500 мм

Топливо:

1100 л / Л,З,А

· Масло: (дв/трансм)

135 л мт-16п / 79,5 л мт-16п

· Охлаждение:

85 л / А-40, А-65

ЭСБ-8ИЗ

Передвижная электростанция ЭСБ-8ИЗ предназначена для обеспечения следующих инженерных работ: механизации лесосечных и деревообделочных работ, рыхления тяжелых и мерзлых грунтов, разрушения асфальта, бетона, кирпичных кладок, бурения в них, а также в горных породах шпуров при строительстве и восстановлении мостов, дорог, прокладке колонных путей, возведения фортсооружений, заготовке и добыче строительных лесных и каменных материалов, подрывании стен, зданий и т. п. объектов и выполнении других аналогичных задач; резки и сварки металлических элементов и конструкций при ремонте техники, строительстве и проведении инженерно-спасательных работ.

Состав станции:

а) автомобиль ГАЗ-66 с кузовом К-66;
б) унифицированный бензоэлектрический агрегат АБ-8-Т/230 М на прицепе типа ИАГЗ-738;
в) комплект электрифицированных инструментов и оборудования;
г) комплект кабельной сети;
д) комплект осветительных средств;
е) комплекты запасных частей, инструментов и принадлежностей (ЗИП);
ж) автомобильный комплект для специальной обработки военной техники (ДК-4К).

Основные характеристики станции:

База

ГАЗ-66 с кузовом К-66 и прицепом 1-П-1,5

Время развертывания, мин

30

Время свертывания, мин

45

Мощность, кВт

8

Напряжение, В

230

Ток

Переменный, трехфазный

Скорость транспортирования, км/ч

70

Расчет, человек

3

Основные характеристики электроинструмента для обработки дерева и разработки грунтов, входящего в комплект электростанции ЭСБ-8ИЗ:

Наименование

Назначение

Средняя производительность за 1 ч.

Потребляемая мощность, кВт

Электросверлилка (2 шт.)

Сверление отверстий в дереве и металле

40 отверстий в бревнах d=22 см

0,6

Электрорубанок (1 шт.)

Строжка досок и деревянных конструкций

6 м2 поверхности

0,6

Электродолбежник (1 шт.)

Выборка гнезд прямоугольного сечения и шпунтовых пазов

100 пазов (рабочих ходов)

0,8

Дисковая электропила (1 шт.)

Продольная и поперечная распиловка досок, зарезка шипов и гребней

100 резок досок 2,5х25 см или 40 резов бревен d=30 см

0,8

Бензиномоторная пила "Дружба-4" или "Урал-2" (3 шт.)

Поперечная распиловка древесины

-

-

Электромолоток (3 шт.)

Разработка каменистых и мерзлых грунтов, разрушение кирпичной кладки и бетона

1 м3 кирпичной кладки или бетона (каменистого грунта)

0,8

Электроперфоратор (2 шт.)

Буровые работы в скальных породах и бетоне

В скальных породах 3-6 м шпуров диаметром 40 мм

1,35

Электросверла с буровыми станками для вертикального бурения шпуров (2 шт.)

Буровые работы в скальных породах, мерзлых грунтах и бетоне

В скальных породах 3-6 м шпуров, в мерзлых грунтах 3-5 м шпуров диаметром 40 мм.

1,5

Заточный станок (1 шт.)

Заточка рабочих органов электроинструмента

-

МРИВ

Предназначена для ремонта и технического обслуживания различных видов техники и другого оборудования в полевых условиях, в отрыве от ремонтных баз и стационарных источников электроэнергии автономно или в составе подвижных ремонтных комплексов.

С помощью мастерской выполняются следующие работы:

Шиноремонтные,

разборно-сборочные,

грузоподъемные,

электротехнические,

сверлильные,

регулировочные,

электрогазосварочные,

прессовые и правильные, по меди и жести,

малярные,

токарные.

В состав основного технологического оборудования входят:

Электрооборудование мастерской: электросиловая установка - генератор с приводом от двигателя базового шасси мощностью 16 кВт, силовая сеть переменного тока напряжением 220/3 80В, сеть постоянного тока напряжением 12В, осветительная сеть.

Настольный станок «Универсал - ЗМ» (токарная обработка, фрезерование, расточка, сверление, нарезание резьбы, распиловка, заточка инструмента).

Настольно-сверлильный станок типа НС-12 (0 сверления до 12 мм).

Точильно-шлифовальный станок двусторонний типа 3 Л 631 - 01.

Оборудование для производства грузоподъемных работ, (кран-стрела грузоподъемностью 1,5 т, универсальное чалочное приспособление, трос чал очный).

Оборудование для газовой резки и сварки металлов (генератор ацетиловый передвижной среднего давления АСП-10 1 шт., баллон для кислорода 40-150 л 1 шт., резаки, горелки, стол сварочный, резиновые шланги и кислородный редуктор).

Оборудование для электродуговой сварки: агрегат сварочный дизельный «ОСА 350» (сварочный ток: номинальный - 300А, максимальный - 350А, род сварочного тока - постоянный).

Электровулканизатор для колёс грузовых автомобилей модели 6140.

Пресс гидравлический ручной (10-15т).

Верстаки (левый и правый).

Комплект универсального съёмника.

Слесарно-наладочный инструмент )комплект ключей, плашки, метчики, сверла, развертки, резцы, зубила, ножницы ,напильники, надфили и т.д., комплект измерительного инструмента: линейки, микрометры, штангенциркули, нутромеры, рулетки).

Оборудование для выполнения паяльных работ (лампа паяльная, припой, паяльник медный, электрический, кислоты, канифоль и др.)

Вспомогательные инструменты (дрель ручная, тиски, плоскогубцы, полотна ножовочные, круглогубцы, молотки, монтажки, отвертки, шило, набор игл и ниток, шлифовальная шкурка, кисти, щетки и т.д.) 15.Шанцевый инструмент (лопаты - совковая, штыковая, лом). ^.Производственная палатка 4,5 х 4,5 м (предназначена для проведения ремонта инженерной техники, хранения запасных частей, приспособлений и инструмента).

Марка базовой машины

ЗИЛ-131

Масса, т

10,49

Габариты, мм (длина/ширина/высота)

7460/4465/3240

Максимальная скорость передвижения по шоссе, км/ч

80

Запас хода по топливу, км

600

Расход топлива, л (на 1м/ч работы/ на 100 км пути)

16,2/51

Система пуска двигателя

Стартерная система

Максимальная мощность, кВт

110

Возможности ремонтного взвода

За взвод

Отд. МРИВ

Отд. ПАРМ-1м

ТО-1

11-14

2-3

7

ТО-2

6-9

3

6

ТР

4-6

2-3

3-4

СР

1

-

1

РЕМВ ОИСБ

МРС – 1 шт

МРМ – 1 шт

Спец. Автомобиль – 1 ед

ПАРМ-1м – подвижная автомобильная ремонтная мастерская

МРИВ-1шт

МРИВ – мастерская по ремонту инженерного вооружения

ИПР

ИПВ

Задачи

Единица измерения

ИПР

1

Отрыть ходов и траншей сообщений за 10-12 часов

км

6-10

2

Отрыть укрытий для техники за 10-12часов

шт

60-80

3

Оборудовать пункт водообеспечения производительностью 10м.куб/час за 1.5часа

шт

1

Ведомость наличия и состояния техники

№ п/п

Подразделение

Марка машины

Наработка с начала эксплуат. (м/ч)

Состояние (м/ч)

Степень выработки ресурса,%

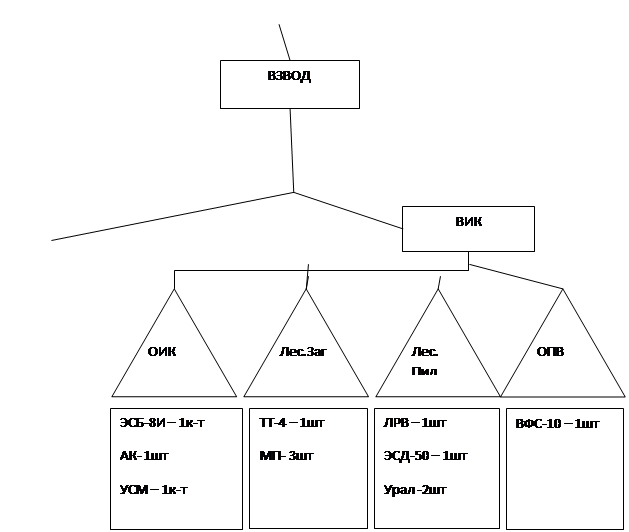

взвод

отделение

Инж ПР

1

ВИК

ОИК

ЭСБ-8И

2800

До кр-1 – 1200

25% до кр-1

АК

4400

До ср-2 – 300

25% до кр-1

Лес. Загр.

МП

1250

До кр-1 - 1250

60% до спис.

МП

1250

До кр-1 - 1250

50% до кр-1

Лесо.Пил.

ЛРВ

5335

До кр-2– 1485

20% до кр-1

ЭСД-50

440

До кр-1 - 440

45% до кр-2

Урал

5323

До кр-1 - 440

ОПВ

ВФС-10

234

До кр-1 - 440

90% до кр-1

2

ИПВ

ИПО

МДК-3

440

До кр-1 - 440

70% до кр-2

ЭОВ

440

До кр-1 - 440

70 до ср-2

ЭОВ

3677

До кр-1 - 440

50 до ср-1

РЕМВ ОИСБ

3

МРИВ

АДБ-3120

6820

До кр-2

60%,ср-2

ПАРМ-1М

АДД-306

6380

До кр-2

20%, кр-1

ЭСБ-4И3

5830

До кр-2

25%, кр-1

на 01.01.10 ЗКВ л-т Р.Лебедев

Инженерная дорожная рота

4

ОИТ

БАТ

4563

До ср-1 2344

40 до ср-1

ОТММ

ТММ

235

До ср-1 235

20 до ср-1

Расчеты к ведомости.

(на примере ЭСБ-8И )

ЭСБ-8И после СР-1 выработал ресурс на 25%, следующим плановым ремонтом является КР-1 на 4000 м/ч.

С момента начала эксплуатации ЭСБ-8И наработал – 0,25*4000= 1200 м/ч

До ремонта запас моточасов составит – 4000-1200=2800 м/ч

(на примере МДК-3 )

МДК-3с начала эксплуатации выработал ресурс на 70%, следующий плановый ремонт – КР-1 на 440 м/ч.

С момента начала эксплуатации наработка составит – 0,5*880=440 м/ч

До ремонта запас моточасов составит – 880-440=440 м/ч

Утверждаю

Командир войсковой части 00000

Подполковник С.Васильев

«01» января 2010 г.

Ведомость возможного расхода моточасов техники войсковой части 00000 на 2010 г.

Марка машины

Строевые машины

Учебно-строевые машины

Учебно-боевые машины

Боевые машины

Всего

Количество

Годовая норма эксплуатации на одну машину, моточасы, км

Всего на все машины, моточасы, км

Количество

Годовая норма эксплуатации на одну машину, моточасы, км

Всего на все машины, моточасы, км

Количество

Годовая норма эксплуатации на одну машину, моточасы, км

Всего на все машины, моточасы, км

Количество

Годовая норма эксплуатации на одну машину, моточасы, км

Всего на все машины, моточасы, км

Машин

На год, моточасы, км

ЭСБ-8И

50

1

250

250

1

250

АК

50

1

250

250

1

250

БАТ

3

60

180

3

120

360

6

540

ТММ

1

120

120

1

300

300

2

420

ЛРВ

60

1

120

120

1

120

ЭСД-50

250

1

400

400

1

400

Урал

1

200

200

1

200

ВФС-10

1

200

200

1

200

МДК-3

1

250

250

1

250

Заместитель командира части по вооружению ___________________________Рысько К.А.

«01» января 2010г.

УТВЕРЖДАЮ

КОМАНДИР ВОЙСКОВОЙ ЧАСТИ 00000

Подполковник С.Васильев

«25» декабря 2009 года

ГОДОВОЙ ПЛАН

ЭКСПЛУАТАЦИИ И РЕМОНТА ТЕХНИКИ

ВОЙСКОВОЙ ЧАСТИ ООООО

НА 2010 ГОД

г. Москва, 2010 г

При выполнении «Годового плана эксплуатации и ремонта техники» мы использовали данные «Ведомости наличия и состояния» техники, а так же выписки из «Нормы наработки» по вверенной нам технике. Так же мы прибегали к годовым нормам эксплуатации техники:

Годовые нормы эксплуатации

Марка машины

Ед. Измерения

Группы эксплуатации

Строевая

Учебно-строевая

Учебная

ЭСБ-8И

м/ч

50

250

500

АК

м/ч

50

250

500

БАТ

м/ч

60

120

400

ТММ

м/ч

120

300

500

ЛРВ

м/ч

60

120

400

ЭСД-50

м/ч

250

400

500

Так же обратимся к данным о периодичности технических обслуживаний за год:

Периодичность технических обслуживаний за год

Марка машины

Периодичность, м/ч

ТО-1

ТО-2

ЭСБ-8И

50-60

250

АК

50-60

250

БАТ

35

80

ТММ

100

200

ЛРВ

50

150-200

ЭСД-50

300

600

Урал

400

ВФС-10

400

МДК-3

50

300

Планируемый расход ресурса в годовом плане определяется как 90 % от нормативного расхода.

Расход ресурса в летний и зимний период как 60% и 40% от планируемого расхода в зависимости от того в какое время года планируется больший расход.

Нормы наработки (сроки службы)

инженерной техники до планового ремонта и списания

Таблица № 5

№ п/п

Наименование образцов инженерной техники

Единица измерения

Нормы наработки (сроки службы)

Предельный срок службы, лет

нового изделия

капитально отремонтированного изделия

до списания

до СР

до КР

до СР

до КР

1

ЭСБ-8И

мч

2000

4000

1800

3500

11000

35

2

АК

мч

2000

3200

1500

2800

8800

30

3

БАТ

мч

-

2500

-

-

4500

20

4

ТММ

мч

-

4500

-

-

10000

15

5

ЛРВ

мч

-

880

-

-

1595

25

6

ЭСД-50

мч

-

4500

-

4000

12500

15

Примечания:

1. Нормы наработки до списания указаны как сумма наработки только до капитального ремонта.

2. Нормы наработки до ремонта и списания автомобильных и бронетанковых базовых шасси, не указанных в настоящем приложении, определены соответствующими приказами МО РФ.

3. Пролетные строения танковых мостоукладчиков и мостовые блоки тяжелых механизированных мостов списываются до предельных сроков службы, если они по своему техническому состоянию не соответствуют требованиям нормативно-технической документации и их ремонт не возможен.

4. Нормы наработки до капитального ремонта и списания электростанций и электроагрегатов общевойскового назначения мощностью 8 кВт и более указаны по оборудованию.

5. Средства инженерного вооружения списываются по техническому состоянию после проведения не менее двух капитальных ремонтов и наработки ресурса до очередного (третьего) капитального ремонта (КР). Нормы наработки инженерной техники (УР-77, ИМР, ИМР-2, ИМР-2М, ИМР-3, БАТ-2, БАТ-М, МТУ-20, МТ-55А, МТУ-72, МТУ-90, МДК-2, МДК-2М, МДК-3, БТМ-4, а также ПОС – по оборудованию) до списания установлены с учетом проведения очередного (третьего) КР.

6. Техника длительного хранения переводится на текущее довольствие по истечении срока хранения после проведения КР по техническому состоянию.

7. Ресурс инженерной техники до списания, указанный в годах, относится к технике с ограниченным расходом ресурса и содержащейся на длительном хранении. К технике с ограниченным расходом ресурса относится инженерная техника, которая выработала годовые нормы ресурса и по сроку службы отработала не менее половины наработки до списания.

8. Новая инженерная техника до поступления решения о нормах ее наработки (сроках службы) эксплуатируется по нормам однотипных образцов.

Выписка из приказа МО РФ № 55 от 15 февраля 2002 года, приложение № 9.

1. План эксплуатации и ремонта техники (агрегатов) по маркам и номерам

№ п/п

Группа эксплуатации, марка техники (двигателя рабочего оборудования, агрегата)

Номер-ной знак техники (агре-гата)

Год выпуска техники (агрегата) заводской номер

Отработано моточасов (пройдено км.) с начала эксплуатации

Вид послед-него плано-вого ремонта

Отработано моточасов (пройдено км.) после последнего ремонта

Запас ресурса до очередно-го планового ремонта

Расход ресурса за год эксплуатации, моточасы или км.

По норме

План.

Факт. израс.

летний период

зимний период

План.

израс.

Факт. израс.

План.

израс.

Факт. израс.

1

2

3

4

5

6

7

8

9

10

11

12

13

14

15

1

ЭСБ-8И

Учебно-строевая

111

1970

2800

ср-1

800

1200

250

225

-

135

-

90

-

2

БАТ

Учебно-строевая

222

1967

4400

кр-1

1200

300

250

225

-

135

-

90

-

3

ТММ

Учебно-строевая

333

2000

1250

-

-

1250

300

270

-

162

-

108

-

4

ЛРВ

строевая

444

2000

1250

-

-

1250

120

108

-

65

-

43

-

5

ЭСД-50

Учебно-строевая

555

1964

5335

кр-1

335

1485

120

108

-

65

-

43

-

6

МДК-3

Учебно-строевая

666

1989

5700

кр-1

1200

2800

400

360

-

216

-

144

-

7

БАТ

строевая

777

2003

440

-

-

440

60

54

-

32

-

22

-

8

ВФС-10

строевая

888

2003

440

-

-

440

60

54

-

32

-

22

-

9

ТММ

строевая

999

2003

440

-

-

440

60

54

-

32

-

22

-

10

ЭСД-50

учебно-строевая

123

2003

440

-

-

440

120

108

-

65

-

43

-

11

МДК-3

Учебно-строевая

345

2003

440

-

-

440

120

108

-

65

-

43

-

12

ЭСБ-8И

Учебно-строевая

567

2003

440

-

-

440

120

108

-

65

-

43

-

13

БАТ

учебно-строевая

789

1976

6820

кр-2

1320

3080

200

195

-

95

-

100

-

14

ЛРВ

учебно-строевая

901

1979

6380

кр-2

880

3520

200

195

-

95

-

100

-

15

ЛРВ

учебно-строевая

102

1989

5830

кр-2

1430

3520

250

245

-

100

-

145

-

Количество технических обслуживаний на год

Требует ремонта на начало планируемого года

Выход в ремонт в течении года

Планируется провести шт.

ТО-1

ТО-2

сред.

рем.

кап.

рем.

регл.

сред.

рем.

кап.

рем.

регл.

в части

вне части

сред.

рем.

сред.

рем.

кап.

рем.

регл.

16

17

18

19

20

21

22

23

24

25

26

27

3

3

2

1

2

1

2

1

1

1

1

3

1

3

1

3

1

2. Сводный план эксплуатации и ремонта техники по маркам и группам эксплуатации.

№ п/п

Марка техники (двигателя силовой установки, агрегата)

Количество техники

на 1.01.10 г.

Планируемый расход ресурсов техники, м/ч

по списку

Требующей ремонта

Строевой

Учебно-строевой

СР

КР

ТР

Кол-во техни-ки

Положено по нормам

на всю технику

Плани-руется на год

Факт.

израс-ходо-

вано

Кол-во техни-ки

Положено по нормам

на всю технику

Планируется на год

Факт.

израс-ходо-вано

1

ЭСБ-8И

1

0

0

0

1

250

225

2

АК

1

0

0

0

1

250

225

3

МП

2

0

0

0

1

120

108

1

300

270

5

МП

1

0

0

0

1

120

108

6

ЛРВ

1

0

0

0

1

400

360

7

ЭСД-50

6

0

0

0

3

60

54

3

120

108

8

Урал

1

0

0

0

1

200

180

9

ВФС-10

1

0

0

0

1

200

180

10

МДК-3

1

0

0

0

1

250

225

моточасы

Количество технических обслуживаний

Выход в ремонт в течение года

Всего требует ремонта

Транспортной

Всего

Ко-во техни-ки

Положено по нормам

на всю технику

Плани-руется на год

Факти-чески

израсходо-вано

Положено по нормам

на всю технику

Планируется на год

Факти-

чески

израсхо-довано

ТО-1

ТО-2

РТО

СР

КР

РР

СР

КР

РР

250

225

3

250

225

3

540

486

4

1

420

378

2

1

120

108

2

400

360

1

200

180

200

180

250

225

Утверждаю

Командир войсковой части 00000

Подполковник С.Васильев

«01» января 2010 г.

Перспективный план

Эксплуатации и ремонта техники войсковой части 00000

На 2010 - 2014 годы

пп

Группа

эксплуатации

и марка

техники

(агрегата)

Год выпуска

и заводской номер

техники (агрегата)

Номерной знак

техники (агрегата)

Отработано моточасов (пройдено км) с начала эксплуатации

Вид и год проведенного последнего планового ремонта

Отработано моточасов (пройдено км) после последнего планового ремонта

Запас ресурса до очередного планового ремонта, м/ч

Планируемые расход ресурса, РТО и вид ремонта по годам

(м/ч)

Примечание (отметка об убытии)

2010

2011

2012

2013

2014

1

ЭСБ-8И

Учебно-строевая

1970

111

2800

ср-1

800

1200

250

250

250

250

250/кр-1

2

БАТ

Учебно-строевая

1967

222

4400

кр-1, 2008г

1200

300

250

250/ср-2

250

250

250

3

ТММ

Учебно-строевая

2000

333

1250

-

-

1250

300

300

300

300

300/кр-1

4

ЛРВ

строевая

2000

444

1250

-

-

1250

120

120

120

120

120

5

ЭСД-50

Учебно-строевая

1964

555

5335

кр-1

335

1485

120

120

120

120

120

6

МДК-3

Учебно-строевая

1989

666

5700

кр-1

1200

2800

400

400

400

400

400

7

БАТ

строевая

2003

777

440

-

-

440

60

60

60

60

60

8

ВФС-10

строевая

2003

888

440

-

-

440

60

60

60

60

60

9

ТММ

строевая

2003

999

440

-

-

440

60

60

60

60

60

10

ЭСД-50

учебно-строевая

2003

123

440

-

-

440

120

120

120

120/КР-1

120

11

МДК-3

Учебно-строевая

2003

345

440

-

-

440

120

120

120

120/ КР-1

120

12

ЭСБ-8И

Учебно-строевая

2003

567

440

-

-

440

120

120

120

120/КР-1

120

13

БАТ

учебно-строевая

1976

789

6600 м/ч

кр-1

1600 м/ч

2400

300

300

300

300

300

14

ЛРВ

учебно-строевая

1979

901

49500 км

кр-1

9500 км

17000 км

2000

2000

2000

2000

2000

15

ЛРВ

учебно-строевая

1989

102

82512 км

кр-1

12 000 км

18000 км

2700

2700

2700

2700

2700

Заместитель командира части по вооружению

М-р Р. Медведь

УТВЕРЖДАЮ

Командир войсковой части 00000

п/пк С.Васильев.

«01» января 2010 г.

ПЛАН

ЭКСПЛУАТАЦИИ И РЕМОНТА ТЕХНИКИ ВОЙСКОВОЙ ЧАСТИ 00000 на июнь 2010 года

  1. Расход ресурса, техническое обслуживание и ремонт техники

Тип, марка, машины, двигателя, силовой установки

Номер-ной знак

Планиру-ется ресурса на год, м/ч или км

Отработано с начала года, м/ч или км

Вид послед-него ТО

Отработано после последнего ТО, м/ч или км

Планируется на месяц

Фактический расход ресурса и выполнение технического обслуживания и ремонта по неделям месяца, м/ч или км

Вид последнего выполненного технического обслуживания (ремонта) и количество отработанных м/ч (пройденных км) после него

ресурса, м/ч или км

кол-во

и вид ТО

ремонт (СР, КР)

1-я

неделя

2-я неделя

3-я

неделя

4-я

неделя

ЭСБ-8И

Учебно-строевая

111

250

-

ТО-1

0

20,8

-

0

5,2

5,2

5,2

5,2

ТО-1, 4,8

БАТ

Учебно-строевая

222

250

-

ТО-1

30

20,8

-

0

5,2

5,2

5,2

5,2

ТММ

Учебно-строевая

333

300

-

ТО-2

50

25

-

0

6,25

6,25

6,25

6,25

ТО-2, 25

ЛРВ

строевая

444

120

-

ТО-2

50

10

-

0

2,5

2,5

2,5

2,5

ЭСД-50

Учебно-строевая

555

120

-

ТО-1

35

10

-

0

2,5

2,5

2,5

2,5

МДК-3

Учебно-строевая

666

400

-

ТО-1

0

33,3

-

0

8

8

9,3

8

БАТ

строевая

777

60

-

ТО-1

5

5

-

0

1

1

2

1

ТО-1, 5

ВФС-10

строевая

888

60

-

ТО-1

5

5

-

0

1

2

1

1

ТО-1, 5

ТММ

строевая

999

60

-

ТО-1

5

5

-

0

2

1

1

1

ТО-1, 5

ЭСД-50

учебно-строевая

123

120

-

ТО-1

5

10

-

0

2,5

2,5

2,5

2,5

МДК-3

Учебно-строевая

345

120

-

ТО-1

5

10

-

0

2,5

2,5

2,5

2,5

ЭСБ-8И

Учебно-строевая

567

120

-

ТО-1

5

10

-

0

2,5

2,5

2,5

2,5

БАТ

учебно-строевая

789

200

-

ТО-1

20

16,6

0

4,15

4,15

4,15

4,15

ЛРВ

учебно-строевая

901

200

-

ТО-1

30

16,6

0

4,15

4,15

4,15

4,15

ЛРВ

учебно-строевая

102

250

-

ТО-1

30

20,8

0

5,2

5,2

5,2

5,2

1. Мероприятия по освоению новой техники.

Новая техника в распоряжение не поступала, мероприятия основаны на эксплуатации и ремонте имеющейся техники

2. Обслуживание и ремонт паркового оборудования, подвижных средств технического обслуживания и ремонта машин.

не намечается ________________________

3. Работа по совершенствованию парков, оснащению их элементов оборудованием.

не намечается ______________________________________________________________________________________________________

  1. Проверка и доукомплектование средств пожаротушения.

в ходе проверки выяснили, что доукомплектование средствами пожаротушения не требуется _________________________________________

  1. Мероприятия по материальному обеспечению эксплуатации и ремонта техники, по экономии ресурса.

Не требуются _____________________________________________________________________________________________________

  1. Контроль за состоянием техники и другие мероприятия:

Будут проведены ________________________________________________________________________________________________________

  1. Предложения по эксплуатации техники:

не намечается ____________________________________________________________________________________________________________ «01» января 2010 г. ЗАМЕСТИТЕЛЬ КОМАНДИРА ЧАСТИ ПО ВООРУЖЕНИЮ

М-р Р. Медведь

Решение командира ______________________________________________________________________________________ ______________________________________________________________________________________

КОМАНДИР ВОЙСКОВОЙ ЧАСТИ 00000

п/пк С. А. Васильев

УТВЕРЖДАЮ

ЗАМЕСТИТЕЛЬ КОМАНДИРА

В/ЧАСТИ 00000 ПО ВООРУЖЕНИЮ

гв. майор В. КОЖУШНИЙ

«31» декабря 2009 г.

П Л А Н – Г Р А Ф И К

технического обслуживания и ремонта машин войсковой части

на июнь 2010 год.

Наименование подразделения

Марка машины

Номерной знак машины

Дата и вид проводимого технического обслуживания, ремонта

Примечание

1

2

3

4

5

6

7

8

9

10

11

12

13

14

15

16

17

18

19

20

21

22

23

24

25

26

ИПР

ЭСБ-8И

111

ТО-1

ИПР

АК

222

ИПР

МП

333

ТО-2

ИПР

МП

444

ИПР

ЛРВ

555

ИПР

ЭСД-50

666

ТО-1

ИПР

Урал

777

ТО-1

ИПР

ВФС-10

888

ТО-1

ИПР

МДК-3

999

ИПР

ЭОВ

123

ИПР

БАТ

345

ИПР

ТММ

567

МРИВ

АДБ-3120

789

ПАРМ-1М

АДД-306

901

ПАРМ-1М

ЭСБ-4И3

102

Итого на месяц планируется: ТО – 1 __________4 Фактически проведено ТО – 1 _______

ТО – 2 _________1_________ ТО – 2 ________

ТР __________________ ТР _______

РТО __________________ ТО _______

КОМАНДИР РЕМОНТНОГО ПОДРАЗДЕЛЕНИЯ пр-к Иванов В.Л.

«_25_»_декабря__2010г.

Утверждаю

заместитель командира

войсковой части 000000

по вооружению

м-р С.Васильев

Производственный план ремонтного взвода на период с 1 по 30 июня 2010 года «25» мая 2010 г.

№ пп

Наименование, марка или индекс и номер образца вооружения или техники (агрегата, детали, оборудования)

Вид ремонта (работ)

Количество образцов, агрегатов, деталей

Плановые нормы времени на ремонт (работы), чел.- час.

Продолжительность ремонта (работ)

Сроки выхода из ремонта (изготовления)

Примечание

Начало

(дата)

Окончание

(дата)

По плану

Фактически

1

ВФС-10

ТО-1

1

12

20.06.10

20.06.10

20.06.10

-

2

МДК-3

ТО-2

1

9

2.06.10

2.06.10

2.06.10

-

3

ЭОВ

ТО-1

3

12

1.06.10

2.06.10

2.06.10

-

Командир ремонтного взвода пр-к Иванов В.Л.

«25» мая 2010 г.

План-задание

ремонтному взводу

на 1 июня 2010 г.

1. Производственное задание

Вид ТО и ремонта

Количество ТО

и ремонтов

Трудозатраты, чел.-час.

на единицу

на все количество

ТО-1

3

12

36

2. Расчет рабочего времени

Показатель

Всего

В том числе по подразделениям

ремонта инженерной техники

ремонта автомобильной техники

ремонта электротехнических средств

12

36

36

-

-

Заместитель командира части по вооружению

М-р Р. Медведь

«25»мая 2010 г.

План-задание

ремонтному взводу

на 2 июня 2010 г.

1. Производственное задание

Вид ТО и ремонта

Количество ТО

и ремонтов

Трудозатраты, чел.-час.

на единицу

на все количество

ТО-2

1

9

9

2. Расчет рабочего времени

Показатель

Всего

В том числе по подразделениям

ремонта инженерной техники

ремонта автомобильной техники

ремонта электротехнических средств

9

9

9

-

-

Заместитель командира части по вооружению

М-р К. Рысько

«25» мая 2010 г.

План-задание

ремонтному взводу

на 20 июня 2010 г.

1. Производственное задание

Вид ТО и ремонта

Количество ТО

и ремонтов

Трудозатраты, чел.-час.

на единицу

на все количество

ТО-1

1

12

12

2. Расчет рабочего времени

Показатель

Всего

В том числе по подразделениям

ремонта инженерной техники

ремонта автомобильной техники

ремонта электротехнических средств

12

12

12

-

-

Заместитель командира части по вооружению

М-р Р. Медведь

«25» мая 2010 г.

СОГЛАСОВАНО

Начальник штаба войсковой части 0000000

Полковник_____________И. Сидоров

(воинское звание, подпись, инициал имени, фамилия)

«20» июня 2010 г.

УТВЕРЖДАЮ

Командир войсковой части 000000

Полковник __________Ю. Иванов (воинское звание, подпись, инициал имени, фамилия)

«20» июня 2010 г.

Наряд № 1218

на использование машин

____________в/ч 00000 __________

(наименование воинской части, учреждения, организации)

на «01» июля 2010 г.

Марка машины

Государственный регистрационный знак

Группа эксплуатации

Для каких целей назначается машина

Маршрут движения

В чье распоряжение

Время

выезда

Время возвращения

Примечание

1

2

3

4

5

6

7

8

9

ЭСБ-8И

111

Учебно-строевая

Для проведения учений

Парк-полигон

л-т Аносов Д.В.

8-10

14-00

АК

222

Учебно-строевая

Для проведения учений

Парк-полигон

л-т Аносов Д.В.

8-20

14-00

БАТ

333

строевая

Для проведения учений

Парк-полигон

л-т Аносов Д.В.

8-30

14-00

ТММ

444

Учебно-строевая

Для проведения учений

Парк-полигон

л-т Аносов Д.В.

8-40

14-00

ЛРВ

555

Учебно-строевая

Для проведения учений

Парк-полигон

л-т Аносов Д.В.

8-50

14-500

ЭСД-50

666

строевая

Для проведения учений

Парк-полигон

л-т Аносов Д.В.

9-00

17-00

Урал

777

строевая

Для проведения учений

Парк-полигон

л-т Аносов Д.В.

9-10

17-00

ВФС-10

888

строевая

Для проведения учений

Парк-полигон

л-т Аносов Д.В.

9-20

17-00

МДК-3

999

Учебно-строевая

Для проведения учений

Парк-полигон

л-т Аносов Д.В.

9-25

17-00

БАТ

123

Учебно-строевая

Для проведения учений

Парк-полигон

л-т Аносов Д.В..

9-45

17-00

ТММ

345

Учебно-строевая

Для проведения учений

Парк-полигон

л-т Аносов Д.В.

9-55

17-00

АДБ-3120

567

Учебно-строевая

Для проведения учений

Парк-полигон

л-т Аносов Д.В.

10-10

14-00

АДД-306

789

Учебно-строевая

Для проведения учений

Парк-полигон

л-т Аносов Д.В.

10-20

17-00

ЭСБ-4И3

901

Учебно-строевая

Для проведения учений

Парк-полигон

л-т Аносов Д.В.

10-25

17-00

БАТ

102

Учебно-строевая

Для проведения учений

Парк-полигон

л-т Аносов Д.В.

10-30

17-00

Заместитель командира войсковой части __________

по вооружению (начальник автомобильной службы)

ЗКВ__________Р. Крысков

(воинское звание, подпись, инициал имени, фамилия)

«20» июня 2010 г.

Приложение №6

к Руководству (п п. 17, 71)

Действителен по «01» июля 2010 г.

Водитель и старший машины

проинструктированы

__р-й Сидоров л-т Петров

(воинское звание, подпись, инициал имени, фамилия)

ПУТЕВОЙ ЛИСТ № __000___

Воинская часть (подразделение) ____________________________________________________________________________________________

Водитель ____________р-й Сидоров______________________________ Старший машины л-т Петров_П.П._____________

(воинское звание, фамилия, инициалы) (воинское звание, фамилия, инициалы)

Маршрут движения ________________________________парк-полигон ______________________________________________________________

___ЗКВ______Кр ысько С.А.

м.п. (должность, воинское звание, подпись, инициал имени, фамилия должностного лица, ответственного за эксплуатацию)

Машина технически

исправна

Старший техник (техник)

подразделения

л-т С. Сидоров

(воинское звание, подпись, инициал имени, фамилия)

«_01_» июля 2010 г.

Техническое состояние машины проверил

Техник по безопасности –

начальник контрольно-технического пункта

____пр-к Ушкин В.Г.______

(воинское звание, фамилия, инициалы)

Убытие

Прибытие

по наряду

фактически

по наряду

фактически

7:30 01.07.10

7:35 01.07.10

14:00 01.07.10

14:00 01.07.10

(часы, минуты, дата) _______2310 _______

(показания спидометра)

Ст. пр-к Батурин

Дежурный по парку

(воинское звание, подпись,

инициал имени, фамилия)

(часы, минуты, дата)

_______2335 ________

(показания спидометра)

Ст. пр-к Батурин

Дежурный по парку

(воинское звание, подпись,

инициал имени, фамилия)

Дата

01

июль

Время

7-30

Подпись

Код

документа

Номер документа

Дата

документа

Основание (цель) выписки

Марка

машины

Регистрационный знак

машины

Марка прицепа

Регистрационный знак прицепа

Группа

эксплуатации

Перевозимый груз

Масса груза, тонн

003

005

032

045

151

010

152

013

160

065

161

100

01 июля

Наряд №1218

ПБУ-200

111

-

-

Учебно-строевая

-

-

I . Расход горючего и смазочных материалов (в литрах)

Наименование ГСМ

Код

номенклатуры

Наличие

перед выездом

Получено

Наличие

при постановке

на стоянку

Израсходовано

Положено

по норме

Экономия

Перерасход

075

193

195

194

125

123

ДТ

1

50 л

50 л

37 л

13 л

12 л

-

1 л

Оборотная сторона путевого листа

II . Работа машины

Маршрут движения

(откуда, куда)

Дата, часы, минуты

Номинальная грузоподъемность автомобиля (автопоезда), тонн

Пройдено километров

Перевезено

Выполненная работа, м

Отработано моточасов

Показания спидометра, время и место отпуска машины, подпись старшего машины (лица, пользовавшегося машиной)

автомобилем

прицепом

наименование

груза

количество тонн

всего

в том числе

всего

в том числе

с грузом

всего

в том числе

на прицепе

фактическая

возможная

всего

возможные

убытия

прибытия

с грузом

с буксируемым

вооружением

(техникой)

на плаву

(на буксире)

1

2

3

4

5

6

7

8

9

10

11

12

13

14

15

16

17

18

Парк-полигон

8-10

14-00

25

-

-

-

-

-

-

-

-

1250

-

300

1000

2635 15:00 14.07.10 (полигон)

Водитель _____р-й___________________________И. Иванов ______

(воинское звание, подпись, инициал имени, фамилия)

Правильность оформления путевого листа проверил

______ Л-т__________________________Аносов __________

(должность, воинское звание, подпись, инициал имени, фамилия)

«01» июля 2010 г.

Пояснения по заполнению путевого листа:

1. При использовании машин за плату на лицевой стороне в верхней части путевого листа делается отметка «ЗА ПЛАТУ», при использовании по планам централизованных перевозок – отметка «ЦЕНТРОПОДВОЗ».

2. В графе «Наличие перед выездом» раздела I путевого листа указывается количество горючего из графы «Наличие при постановке на стоянку» предыдущего

путевого листа на данную машину или из книги учета работы машин, расхода горючего и смазочных материалов. В графе «Получено» раздела I путевого листа количество

полученного горючего (масла) подтверждается подписью лица, производившего заправку машины, с указанием даты. При расходе машиной нескольких сортов горючего

каждый из них записывается отдельной строкой.

3. В путевых листах специальных машин в разделе II записываются:

в графе 11 – наименование работы (отрыто траншей, произведено выкладок и т.п.);

в графе 12 – количество выполненной работы в принятых единицах измерения;

в графе 16 – продолжительность работы специального оборудования.

4. Выполненная работа за каждую ездку определяется умножением показателей:

фактическая (графа 14) – графы 6 на графу 12, возможная (графа 15) – графы 4 на графу 5.

При определении работы автомобиля (автопоезда) при централизованном подвозе (две и более ездки с грузом, следующие одна за другой) данные в графах 5, 6, 9,

10, 14 и 15 суммируются, а в графах 12 и 13 итоговой строки проставляется количество груза, перевезенного при совершении ездки с максимальной загрузкой.

Приложение №9

к Руководству (п п. 20, 21 ,26, 27, 72)

КОРЕШОК РАБОЧЕГО ЛИСТА АГРЕГАТА №__55______

Марка двигателя (агрегата)_____ АДБ-306 ________________№__180 _____

Рабочий лист получил __р-й___И. Иванов______________»28»_июля 2010 -г.

Действителен по «_30_»_июля_2010 г.

РАБОЧИЙ ЛИСТ АГРЕГАТА № 55

Код документа

№ документа

Дата документа

Основание (цель) операции

Марка двигателя (агрегата)

№ двигателя (агрегата)

Запланировано моторесурсов

Служба

Воинская часть (подразделение)

000

001

28.07.2010

Проведение учения

АДБ-306

180

-

-

РЕМВ

Наименование материальных средств

Код номенклатуры

Единица измерения

Остаток до начала периода

Получено за период

Остаток на конец периода

Израсходовано

Положено по норме

Экономия

Перерасход

1

2

3

4

5

6

7

8

9

10

А-76

002

л

14

60

5

50

70

1

-

М-63

003

л

1,5

5,0

3,0

3,5

3,5

-

-

Итоговые данные за ___июль ____2010г.

ЗКВ л-т Лебедев

(должность, воинское звание .подпись, фамилия)

КОРЕШОК РАБОЧЕГО ЛИСТА АГРЕГАТА

Число месяца

Выполненная работа, м/ч

Получено материальных средств, кг

Израсходовано материальных средств, кг

Расписка моториста (оператора)

1

2

3

4

5

6

7

8

9

24.07

7

8

0,7

-

6

0,5

-

25.07

7

8

0,7

-

9

0,5

-

26.07

7

8

0,8

-

10

0,5

-

28.07

8

10

0,7

-

9

0,5

-

29.03

7

8

0,7

-

9

0,5

-

30.03

14

18

1,4

-

22

0,5

-

Итого:

50

60

5,0

-

65

3

-

Подпись моториста (оператора)_р-й_ __И. Иванов

ПРИКАЗ

КОМАНДИРА ВОЙСКОВОЙ ЧАСТИ

№ 00000

« 01 » октября 2010 г. ________ г.Муром

(населенный пункт)

Содержание: О постановке инженерной техники на длительное хранение .

В целях своевременной и качественной подготовки к длительному хранение потупленной инженерной техники

приказываю:

В период с «7» по «21» октября 2010 года выполнить работу по постановке на

длительное хранение установку по добыче воды УДВ-15. Подготовку к хранению провести в объеме работ, предусмотренных руководством «Хранение инженерной техники и инженерного имущества».

Заместителю командира части по вооружению до « »_ 20________ г. представить

мне на утверждение план постановке инженерной техники на длительное хранение.

1. Для обработки техники закрепить водителей:

УДВ-15 № 333 — ______________ст. л-т Юрьев Ю.В .__________________________

(воинское звание, фамилия, инициалы)

2. Для проведения технического обслуживания и консервации создать специальные команды. Старшим команд назначить: .__с-тРязенцев А.М._________________________

(воинское звание, фамилия, инициалы)

3. Техническое обслуживание инженерной техники и замену эксплутационных материалов на рабочее-консервационные проводить на ПТОР части, остальные работы по подготовке к хранению выполнять на местах хранения.

4. Подготовленную к длительному хранению инженерную технику разместить: УДВ-15 в хранилище № 2.

5. Командиру роты обслуживания техники ДХ

____________________ к-н Васильев Б.И._______________________

(воинское звание, фамилия, инициалы)

к «16» ч. «10» октября представить расчет заявки на необходимыематериалы и оборудование в штаб части. Начальниками служб обеспечить получение и выдачу материала в сроки, предусмотренные планом постановки инженерной техники на длительное хранение.

6. Ответственность за полноту и качество выполняемых работ по постановке инженерной техники на длительное хранение возложить на старших команд.

7. Для проверки готовности инженерной техники к постановке на длительное хранение назначить комиссию в составе:

председатель — заместитель командира части по вооружению

________________майор Рысков Р.А.__________________

(воинское звание, фамилия, инициалы)

члены: начальник автомобильной службы _________ст.л-т Савельев Ю.В._________

командир инженерно-дорожной роты _____________к-нОплетаев А.Н.__________

командир инженерной роты разграждения _________к-н Васильев У.В.________

начальник КТП ________________________________пр-к Юрчик В.И._________

8. Акт закладки материальных средств предоставить мне на утверждение «20» октября 2010 года.

Командир части ____________подполковник Игнатьев А.М.______________

(воинское звание, фамилия, инициалы)

Начальник штаба ____________майор Балымский В.Б.___________________

(воинское звание, фамилия, инициалы)

Утверждаю

командир войсковой части 000000

подполковник А. ИГНАТЬЕВ

«20» октября 2010 г.

План постановки инженерной техники на длительное хранение в войсковой части

Наименование мероприятий

Ответственный за выполнение

Исполнители

Сроки выполнения

Двухдневные практические занятия по подготовке инженерной техники к ДХ

л-т Лебедев Р.А.

л-т Аносов Р.А.

Обеспечение работ эксплуатационными и консервационными материалами, подготовка рабочих мест

л-т Лебедев Р.А..

Пр-к Муравьёв А.В., л-т Лебедев Р.А., с-т Петренко А.Б.

Техническое обслуживание

л-т Лебедев Р.А.

с-т Петренко А.Б.

Консервация и размещение на хранение ИТ

л-т Лебедев Р.А.

с-т Петренко А.Б.

Оформление документов: карточки машин длительного хранения, формуляров и паспортов

л-т Лебедев Р.А.

л-т Аносов Р.А.

Заместитель командира части по вооружению

____________майор Рысков Р.А._______________

(воинское звание, фамилия, инициалы)

Карточка машины длительного хранения

Марка машины УДВ-15

Военный номер __________333__________________ год выпуска ________2000________

Двигатель № _________________343___________ _, шасси №___________134 ___________.

Машина направлена на хранение «1 » октября 2010 года

(дата постановки)

Приказ по в/ч 00000 __№ 97___ от___ «15» сентября 2010 года________________________.

Пробег машины с начала эксплуатации к моменту постановки на хранение

_______________ ______________км, рабочее оборудование отработало__________ч.

Условия размещения машины: ___________________в хранилище #2__________________

(при постановке на хранение)

Дата условий изменения хранения ________________________________________________

(в процессе хранения)

«____» _______________ 20_ г. Контрольный пробег______________________ км.

Работа рабочего оборудования __________________ ч.

«____» _______________ 20_ г. Контрольный пробег______________________ км.

Работа рабочего оборудования __________________ ч.

«____» _______________ 20_ г. Контрольный пробег______________________ км.

Работа рабочего оборудования __________________ ч.

«____» _______________ 20_ г. Контрольный пробег______________________ км.

Работа рабочего оборудования __________________ ч.

Машина снята с хранения и передана для использования ___________________ на

основании _____________________________________________________________.

Технологическая карта подготовки инженерной техники к длительному хранению

Установка по добыче воды УДВ-15

Наименование составных частей

Наименование работ

Оборудование, приспособление, инструмент

Применяемые материалы

Количество работающих

Средняя трудозатратность, ч.-час

Установка по добыче грунтовых вод

1. Очистить составные части от грязи, нефтепродуктов и продуктов коррозии. Проверить комплектность и техническое состояние в соответствие с инструкцией по эксплуатации.

Щетки металлические, кисти волосяные

Нефтяной растворитель, шкура шлифовальная, ветошь.

2

2,0

Мелкий трубчатый колодец, трубопроводы и арматура

2. Снять трубы, шарнирный хомут, забивной снаряд, насосную колонку, ложковый бур, водоприёмное устройство, обезжирить, смазать консервационной смазкой, обирнуть влагонепроницаемой бумагой и уложить в ящик.

То же

Нефтяной растворитель, консервационная смазка, влагонепроницаемая бумага, шкурка шлифовальная, ветошь.

1

0,5

3. Обезжирить, восстановить повреждённую окраску, смазать неокрашиваемые поверхности консервационной смазкой.

1

1,5

Фильтр, водоприёмное устройство, насос, запасные части

4. Промыть в фильтре антрацитовую крошку, выгрузить её и просушить; корпус фильтра продуть сжатым воздухом и просушить; антрацитовую крошку вновь загрузить в фильтр

Емкость, воронка, ключ гаечный

2

1,7

5. Залить в заборный патрубок 0,5 л консервационного масла и провернуть вал три-четыре раза, масло слить, восстановить прежнюю окраску. Смазать консервационным маслом, обернуть влагонепроницаемой бумагой и обвязать.

То же

Масло МГЕ-10А

1

0,8

6. Проверить комплектность, обезжирить, смазать консервационной смазкой, обернуть влагонепроницаемой бумагой,. Уложить всё на свои места предварительно просушив и отремонтировав изделия

Емкость для масла, воронки, кисти волосяные

Нефтяной растворитель, рабоче-консервационное масло, герметизирующая замазка

1

0,7

7. Обезжирить, восстановить поврежденную окраску и смазать неокрашиваемые поверхности консервационной смазкой.

Щетки металлические, кисти волосяные

Нефтяной растворитель, грунтовка, эмаль, консервационная смазка, ветошь

1

1,3

8. Загерметизировать водоприёмное устройство методом «заклейка».

Приспособление для изготовления валиков из замазки, ролик для прикатки валиков, мешочки для силикагеля

Замазка, силикагель

1

1,0

Начальнику службы

ГСМ в/ч 00000

Пр-ку Муравьёву

Расчёт - заявка потребности в материалах, трудозатратах для подготовки техники к длительному хранению

Прошу предоставить мне следующие материалы:

1) Присадка АКОР-1

1,0*2+4,0+6,0+3,0+4,4*3+6,0*1,5+1,0*6= 43,2 кг

2) Масло К-17

1,6*2+2,5+5,0+2,0+3,0*3+5,0*1,5+0,1*6= 29,8 кг

3) Смазка графитная (канатная)

0,5*2+0,8+0,6+0,6+2,15*3+0,6*1,5+5,0*6= 40,35 кг

4) Замазка. У-20А (ЗЗК-ЗУ)

7,0*2+8,0+2,4+4,8+0,4*3+2,4*1,5+1,0*6= 40 кг

5) Ткань герметизирующая ТТ

1,5*2+2,2+0,6+2,4+8,0*3+0,6*1,5+0,5*6= 36,1 м2

6) Эмаль перхлор-виниловая ХВ-518

4,0*2+6,0+2,0+3,0+1,2*3+2,0*1,5+4,0*6= 49,6 кг

7) Эмаль МС-17 черная

4,0*2+4,0+4,0+4,0+5,0*3+4,0*1,5+0,5*6= 44 кг

8) Лак ПФ-283

2,0*2+2,7+2,7+2,7+3,5*3+2,7*1,5+2,0*6= 38,65 кг

9) Алюминиевая пудра ПАП-4

0,4*2+0,5+0,5+0,3+0,5*3+0,5*1,5+0,4*6= 6,75 кг

10) Лак БТ-577

0,5*2+0,5+0,5+0,3+0,5*3+0,5*1,5+2,0*6= 16,55 кг

11) Растворитель Р-4

2,0*2+4,0+5,0+0,3+0,1*3+5,0*1,5+2,0*6= 33,1 л

12) Тальк

10*2+50+500+600+45*3+500*1,5+10*6= 2115 кг

13) Бензин (нефрас 50\170)

5,0*2+10+10+3,9+3*3+10*1,5+5,0*6=87,9 л

14) Шкурка шлифовальная

30*2+30+30+3,0+30*3+30*1,5+30*6= 438 дм2

15) Ветошь

13,0*2+10+10+5+13*3+10*1,5+5,0*6= 135 кг

16) Пленка полиэтиленовая

0,05*2+0,4+0,05*3+1,0*6= 6,65 кг

17) Лента полиэтиленовая липкая

0,05*2+0,4+0,1+0,05*3+0,4*1,5= 1,35 кг

18) Шпагат технический

0,2*2+0,2+0,4+0,2+0,05*3+0,4*1,5+0,3*6= 3,75 кг

19) Силикагель КСМ, ШСМ

40*2+30+50+40+30*1,5+4,0*1,5= 251 кг

20) Клей ХВК-2а (88НП)

2,0*2+1,5+0,3+1,2+2,0*3+0,3*1,5= 13,45 кг

21) Бумага парафированная

1,0*2+2,0+2,0+1,0+1,0*3+2,0*1,5=13 кг

Л-т Д. Аносов

Расчёт трудозатрат для подготовки техники к длительному хранению

Расчёт проведён с использованием технологической карты подготовки техники к длительному хранению УДВ-15.

Номер работ

Количество работающих

Средняя трудозатратность ч\час

1

2

2,0

2

1

0,5

3

1

1,5

4

2

1,7

5

1

0,8

6

1

0,7

7

1

1,3

8

1

1,0

Технологическая карта снятия инженерной техники с длительного хранения

Наименование технологических операций

Время на выполнение, мин

Указания по выполнению работ

ЭСБ-8И (на базе ЗИЛ-131)

Подготовка к движению

Открыть кабину, извлечь из неё канистру, воронку, инструмент для расконсервации, ветошь.

2

Инструмент для расконсервации и ветошь находится в ящике для мелких вещей кабины.

Снять герметизирующие заклейки воздухоочистки, сапуна, картера двигателя, разгерметизировать выхлопную трубу глушителя.

3

Установить на штатное место аккумуляторную батарею автомобиля, закрепить и подсоединить к бортовой сети машины.

2 x 5

Заправить систему охлаждения водой.

10

При температуре воздуха меньше 10 градусов заливку горячей воды производить после подготовки подогревателя к пуску.

При температуре воздухе ниже -10 градусов запустить подогреватель и прогреть двигатель до температуры, при которой обеспечивается легкое проворачивание коленчатого вала пусковой рукоятки.

10-20

Заправку бензином бачка подогревателя произвести у основного топливного бака. Порядок пуска подогревателя указан в инструкции, прикреплённой к пульту управления подогревателем.

Проверить давления воздуха в шинах колес автомобиля и при необходимости довести его до нормы.

10

Использовать манометр для измерения давления в шинах

Снять автомобиль с подставок, освободить рессор.

5

Проверить работу наружных светосигналов, приборов автомобиля, исправность звуковых и световых сигналов, тормозов.

5

Пустить двигатель, прогреть и проверить его работу на различных режимах.

12

Подготовка к применению

Удалить защитную смазку с законсервированных деталей и ЗИП ветошью, смоченной бензином.

10-15

Вынуть бумагу, проложенную между тормозными колодками и шкивом, шкивы протереть ветошью, смоченной уайт-спиритом.

10

Проверить вхолостую работу всех механизмов моста.

10

Утверждаю

командир войсковой части 000000

подполковник А. ИГНАТЬЕВ

«01» января 2005 г.

План технического обслуживания и опробирования инженерной техники и инженерного имущества длительного хранения в войсковой части 00000 на 2005-2015 года

Марка инженерной техники (базового шасси), инженерного имущества, заводской номер или номер партии, количество изделии в партии

Месяц и год изготовления, проведения РР, КР

Номер и дата приказа постановки на хранение, место хранения

Срок проведения работ

Отметка о снятии с хранения

Техническое обслуживание

Опробования

Переконсервация

Освежение (замена)

ТО-2х

РТО

на месте

пробег под нагрузкой

частичная

полная

АКБ и других химических источников тока

Автошин

Топлива

Гидравлической и тормозной жидкости

Комплектующих, в том числе комплектующих ЗИП

1

ЭСБ-8И

1970

№65 от 05.04.2008

201020122014

2011

20092012

2011

2011

2011

2009

2013

2013

2011

2008

2011

2014

-

2

АК

1967

№13 от 03.10.2003

201020122014

2012

20082011

2012

2011

2012

2009

2013

2013

2007200920112013

2008

2011

2014

-

3

БАТ

2000

№65 от 05.04.2008

201020122014

2013

20082011

2013

2010

2013

2009

2013

2013

2007200920112013

2008

2011

2014

-

5

4

ТММ

2000

№18 от 13.10.2003

2007

2009

20112013

2013

20092012

2013

2008

2013

2009

2013

2013

2007200920112013

2008

2011

2014

-

5

ЛРВ

1964

№86 от 12.08.2004

20062008

2010

2011

20082012

2011

2008

2011

2009

2013

2013

2007200920112013

2008

2011

2014

-

6

ЭСД-50

2003

№11 от 05.05.2003

20052007

2009

2012

20092012

2012

2009

2012

2009

2013

2013

2007200920112013

2008

2011

2014

2009

7

Урал

2003

№40 от 18.05.2005

2007 2009 20102012

2013

2008 2012

2013

2009

2013

2009

2013

2013

2007200920112013

2008

2011

2014

2007

8

ВФС-10

2003

№56 от 14.03.2005

2006

2008

20102012

2011

2008

2013

2011

2014

2011

2009

2013

2013

2007200920112013

2008

2011

2014

2008

9

МДК-3

2003

№45 от 05.06.1994

2005 2007 20092011

2012

2008 2011

2012

2009

2012

2009

2013

2013

2007200920112013

2008

2011

2014

2010

10

БАТ

2003

№10 от 05.07.1997

20052007 20092011

2012

2009 2013

2012

2009

2012

2009

2013

2013

2007200920112013

2008

2011

2014

2011

11

ТММ

2003

№15 от 04.04.1994

2005

2007

20092011

2013

2009

2012

2013

2011

2013

2009

2013

2013

2007200920112013

2008

2011

2014

2009

12

АДБ-3120

1989

№21 от 13.04.1994

2008

20102012

2011

2010

2014

2011

2010

2011

2009

2013

2013

2007200920112013

2008

2011

2014

-

13

АДД-306

1979

№11 от 13.05.1990

2006

2008

20102012

2011

2009

2012

2011

2008

2011

2009

2013

2013

2007200920112013

2008

2011

2014

2008

14

ЭСБ-4И3

1979

№17 от 04.04.2005

2006

2008

20102012

2012

2008

2011

2012

2009

2012

2009

2013

2013

2007200920112013

2008

2011

2014

2008

15

БАТ

1989

№35 от 04.04.1990

2006

2008

20102012

2013

2008

2012

2013

2011

2013

2008

2013

2007200920112013

2008

2011

2014

2008

Заместитель командира части по вооружению

майор Крысько С.А.

Утверждаю

заместитель командира войсковой части 000000

по вооружению

м-р С.Васильев

План-график приведения в рабочее состояние АКБ техники, снимаемой с ДХ

Требуется приведения в рабочее состояние.

Тип АКБ

Количество АКБ

Требуется времени

Наличие ЗУ

График выполнения работ (время от ч)

Заливка и пропитка

Нормальная зарядка

Ускоренная зарядка

Тип

Кол-во

Возможность одновременной зарядки

Астрономическое время

1

2

3

4

5

6

7

8

9

10

11

12

13

14

15

16

17

18

19

20

21

22

23

24

25

6ст-90эмс

5

8 ч

5 ч

ВАК-12-28,5

1

4*16 АКБ

6ст-60эм

1

8 ч

5 ч

ВАК-12-28,5

1

4*16 АКБ

6тст-182эмс

2

8 ч

5 ч

ВАК-12-28,5

1

4*16 АКБ

6ст-45эм

1

8 ч

5 ч

ВАК-12-28,5

1

4*16 АКБ

6ст-55

7

8 ч

5 ч

ВАК-12-28,5

1

4*16 АКБ

6ст-190А

11

8 ч

5 ч

ВАК-12-28,5

1

4*16 АКБ

Всего:

27

Заместитель командира части по вооружению

М-р Р. Рысков

Утверждаю

заместитель командира войсковой части 000000

по вооружению

м-р С.Васильев.

План-график снятия техники с длительного хранения

Подразделение

Марка машины

Количество техники

Трудозатраты

Выделяется л/с, чел

Время снятия с хранения

На одну машину

Всего

1

2

3

4

5

6

7

8

9

10

11

12

13

14

15

16

17

18

19

20

1 оч

2 оч

ИПР

Буровой

ЭСБ-8И

1

1,5

1,0

5

1

АК

1

1,5

1,0

2,5

1

БАТ

9

1,5

1,0

22,5

4

ИДР

ЭСД-50

1

1,5

1,0

2,5

1

Урал

2

1,5

1,0

5

1

ВФС-10

2

0,5

0,5

2

1

МДК-3

6

0,5

0,5

6

2

Лаборатория

ЭСБ-2ВО

1

1,5

1,0

2,5

1

ГАЗ-66

2

1,5

1,0

5

2

РЕМВ ОИСБ

МРИВ

МРИВ (ЗиЛ-131)

1

1,5

1,0

2,5

1

ПАРМ

МРС

1

1,5

1,0

2,5

1

ПАРМ

МРМ

1

1,5

1,0

2,5

1

ПАРМ

Спец. авто

1

1,5

1,0

2,5

1

Примечание:_______________период снятия с ДХ ________________________________

___________________________количество техники снятой с ДХ ________________________________________________

Заместитель командира групп инженерных подразделений по вооружению: майор____________РыськоР.А.

Утверждаю

заместитель командира войсковой части 000000

по вооружению

м-р С.Васильев

План-график вывода техники в запасной район

Марка машины

количество машин

Ср. скорость колонны, км/ч

Расстояние, км

Периодичность привалов

Продолжительность привалов

График вывода техники в запасной район

1

2

3

4

5

6

7

8

9

10

11

12

13

14

15

16

17

18

19

20

21

22

23

24

Пройденное расстояние, км

до 12 ч

после 12ч

ЭСБ-8И

2

30

25

4

1

2

АК

1

БАТ

1

ТММ

12

ЛРВ

1

ЭСД-50

11

Урал

1

ВФС-10

1

МДК-3

1

БАТ

1

ТММ

1

Заместитель командира групп инженерных подразделений по вооружению: майор____________ Рысько Р.А

Расчет потребности в ГСМ

Норма № 38

Расхода горючего при использовании техники инженерных войск

Расход горючего на 1 моточас работы:

ИРМ

Дим -М

Ур- 77

ИМР- 2

БАТ- 2

БАТ-М

ПКТ- 2

МТУ- 72

ТММ- 3

ПТС-2

БМК- Т

БМК- 460

ГМЗ- 3

МДК- 3

МДК- 2М

28,0

8,4

40,7

112,0

96,4

37,8

48,7

64,0

16,4

65,0

20,0

48,0

65,0

98,0

37,8

БТМ-3

ПЗМ- 2

ЭОВ-4421

МП- 5 «Урал»

МП «Дружба»

М- 600

К- 2573

КС- 3576

КС-3577

КС- 4561

МРИВ, МТО- И

АДБ- 309, 3122 У1

АДД- 303, 305

37,8

34,8

8,8

3,2

2,4

3,8

11,3

8,8

6,5

8,8

16,0

10,0

5,2

ЭСД- 75

ЭСД- 60

ЭСД- 50

ЭСБ- 4-ВО

ЭСБ- 2-ВО

ЭСБ-1-ВО

ЭСБ-8 И

ЭСБ-4-ВЗ

31,0

30,1

28,5

3,6

1,8

1,2

7,0

3,6

Расход топлива для КРаЗ-255Б – 48,5 л/100км

Расход топлива для ГАЗ-66 – 31,5 л/100км

Расход топлива для ЗИЛ-131 – 49,5 л/100км

Расчет потребности в ГСМ представляет собой произведение годовой нормы выработки моторесурса в моточасах на норму расхода топлива. Расчет потребности в ГСМ приведен в таблице, которая представлена ниже.

Потребность техники в ГСМ

ИПР

Марка техники

Расход ресурса за год эксплуатации (план)

Расход ГСМ по норме.(на 1 м/ч)

Планируемый расход

ЭСБ-8И

225 м/ч

48,5/100

109

АК

225 м/ч

49,5/100

111

МП

108 м/ч

49,5/100

16

МП

360 м/ч

49,5/100

178

ЛРВ

360 м/ч

1,8

648

ЭСД-50

54 м/ч

3,8

205

РЕМВ

АДБ-3120

195 м/ч

10,0

1950

АДД-306

195 м/ч

5,2

1014

ЭСБ-4В3

245 м/ч

3,6

882

С учётом поправочного коэффициента (1,5) получаем:

Бензин: 5004 л * 1,5 = 7506 л

ДТ: 109 л * 1,5 = 163,5 л

Нормы расхода масел для двигателей на поношение потерь от угара, выноса через сальниковые уплотнители устанавливается в процентах от расхода горючего.

Масло для двигателей:

карбюраторных – 2,2%

дизельных автомобильных – 2,7%

То есть для техники, работающей на бензине, потребность в масле для двигателей на 2010 год составит: 7506 * 2,2/100 = 165 л

А для техники, работающей на дизельном топливе, эта потребность соответственно составит: 165*2,7/100 = 4,5 л

Расход бензина для пуска дизеля пусковым двигателем составляет 3% расхода ДТ в летний период и 4,5% - в зимний. На зимний период приходится ¼, а на летний – ¾ года, поэтому: 165*3/100*3/4 + 165*4,5/100*1/4 = 3,7 + 1,8 = 5,5 л .

Расчёт потребности в ГСМ для совершения марша

1 июня 2010 года заместителем командира группы по вооружению, в моём лице, в 10 часов утра было получено распоряжение на совершение марша комбинированным способом по железной дороге своим ходом. Для выполнения данной задачи производится расчёт потребности в ГСМ и специальных жидкостях.

Мы имеем следующие данные для расчётов:

-расстояние от района сосредоточения до запасного района - 30 км (для масштаба 1:100000 и холмистой местности это расстояние увеличивается пропорционально коэффициенту увеличения маршрута Кт =1,1 , т.е. 30*1,1 = 33 км)

-расстояние от запасного района до платформы погрузки – 25 км

-расстояние от платформы погрузки до района выполнения задачи – 25 км

-расстояние от запасного района до района выполнения задачи – 230 км (для масштаба 1:100000 и холмистой местности это расстояние увеличивается пропорционально коэффициенту увеличения маршрута Кт =1,1 , т.е. 230*1,1 = 253 км)

Расход топлива:

Марка техники

Расход топлива, л

На 100км пути

ПБУ-200 ( КрАЗ -225) – 1ед

48,5

ПБУ-50 -1 ед (ЗИЛ-131)

МАФС -3 – 1 ед (ЗИЛ-131)

ЭСБ-2-ВО – 1 ед (ЗИЛ-131)

МРС – 1ед, МРМ – 1 ед, Спец. Авто – 1 ед (ЗИЛ – 131)

49,5

Урал-4320 – 11 ед

44,5

ГАЗ-66 – 1 ед

31,5

Передвигаться железнодорожным транспортом будут только МРИВ, поэтому данная техника в ходе осуществления марша пройдёт лишь (33+25+25 = 83) 83 км своим ходом. Остальная техника пройдёт (83+253 = 336) 336 км.

Получаем расход топлива:

1. ПБУ-200: 336*48,5/100*1 = 163 л (ДТ)

2. ПБУ-50: 336*49,5/100*1 = 166 л (А-76)

3. МАФС-3: 336*49,5/100*1 = 166 л (А-76)

4. ЭСБ-2-ВО: 336*49,5/100*1 = 166 л (А-76)

5. МРС: 336*49,5/100 = 166 л (А-76)

6. МРМ: 336*49,5/100 = 166 л (А-76)

7. МРИВ: 83*49,5/100= 166 л (А-76)

8. Урал-4320: 336*44,5/100*11 = 1645 л (ДТ)

9. ГАЗ-66: 336*31,5/100*1 = 106 л (А-76)

Итого: 1808 л (ДТ) и 977 л (А-76).

Потребность в моторном масле составит:

-для ДТ – 2,7% от потребности в топливе, т.е. 1808*2,7/100 = 49 л

-для А-76 – 2,2%, т.е. 1102*2,2/100 = 22 л

Распоряжение по техническому обеспечению на совершение комбинированного марша

МРИВ к 17 часам 1 июля должна находиться в месте погрузки (10 км северо-восточнее района сосредоточения) на железнодорожный состав, откуда она будет направлена в район выгрузки (10 км восточнее района выполнения задачи). Переезд завершится к утру 2 июля. Остальная техника пойдёт своим ходом в район выполнения задачи. Ей необходимо пройти 250 км, что займёт около 14 часов (начало движения – 8ч 00мин 1 июля, окончание – 22ч 30мин 1 июля (ориентировочно)). Скорость движение -30 км/ч.

В ходе подготовки к комбинированному маршу командирам РЕМВ ОИСБ и ИПР необходимо:

-определить объём работ по ТО на марше и способ их выполнения, места проведения ТО;

-силы и средства, привлекаемые для ТО;

-определить какая техника должна передвигаться своим ходом, а какая по железной дороге;

-установить потребность в ГСМ и специальных жидкостях для совершения марша;

-установить маршруты движения;

-провести доукомплектование техники;

-провести необходимые ТО;

-провести обучение личного состава;

-согласовать передвижение техники с начальником ж/д станции;

-определить возможные места привалов, обслуживания техники, дозаправки, эвакуации;

-установить места нахождения местных ремонтных станций и возможность их использования.

УТВЕРЖДАЮ

ЗКВ войсковой части 00000

Майор КрыськоР.А

«30» июня 2010 года

П редложения по техническому обеспечению комбинированного марша

Для техники, идущей ж/д транспортом:

1) За 1 час до погрузки техники провести:

- проверку технического состояния в объёме контрольного осмотра

- подготовку к использованию и проверку технического состояния средств погрузки (разгрузки) приспособлений и материалов для крепления (согласно расчётам), а так же состояния транспортного средства и его приспособленности для крепления грузов

-подготовку автопоездов (их буксирных устройств)

-выполнение специальных работ по приведению габаритных размеров к размерам, допустимым к перевозке (снятие составных частей при необходимости)

-выполнение работ по стопорению подвижных и поворотных частей.

2) При погрузке необходимо:

-организовать караульную службу

-очистить от пыли и грязи ходовую часть и корпус

-снять, упаковать и убрать в машину составные части, которым могут быть нанесены повреждения

-машину затормозить, включить пониженную передачу

-поднять стёкла, плотно заблокировать двери и капоты

-закрыть отверстия от грязи и влаги

-заправить топливные баки полностью

-слить воду из системы охлаждения при t<50 C.

3) По прибытию на место выгрузки необходимо:

-организовать караульную службу

-при выгрузке провести контроль за состоянием техники, выявленные нарушения ликвидировать своими силами, используя средства МРИВ. Обо всех нарушениях немедленно докладывать командованию.

Для техники, идущей своим ходом:

-провести обучение личного состава

-обеспечить подразделения техникой, боеприпасами, военно-техническим имуществом

-через каждые 3-4 часа движения устраивать привал продолжительностью до 1 часа в один привал и до 2 часов во второй половине суточного перехода

-во время привалов проверять техническое состояние техники, при необходимости устранять неисправности своими силами с использованием ПАРМ-1м

-необходимо обеспечить караульную службу в местах хранения воды и ГСМ

Расчёт-заявка на материалы для крепления техники на подвижном составе

Марка техники

Масса колёсной техники, т

Количество проволочных растяжек на машину, шт

Количество нитей проволоки d =6 мм, в одной растяжке, шт

Количество гвоздей d =6 мм, L =200 мм

Расход проволоки на колёсную машину

Расход гвоздей на колёсную машину, шт

При 4 упорных брусках на машину

При 8 упорных брусках на машину

Масса, кг

Длина, м

МРИВ

10,49

4

4

12

6

88

40

48

Расчёт-заявка на подвижный состав для перевозки техники железнодорожным транспортом

Марка техники

Количество машин

Масса техники, т

Нормы погрузки на 4х основной платформе

На сцеплении

1 единицы

Общая

На 2х четырёхосных платформах

На 2х четырёхосных платформах

МРИВ

1

10,49

10,49

1

3

5

Начальнику службы

ВОСО в/ч 00000

Пр-ку Л.В. Сидорову

ЗАЯВКА

Прошу предоставить подвижной состав для перевозки техники железнодорожным транспортом.

В количестве одной четырёхосной платформы

Ст. инженер батальона

Л-т Д. Аносов

Начальнику службы

ГСМ в/ч 00000

Пр-ку Муравьёву

ЗАЯВКА

Прошу предоставить мне со склада инженерного имущества материалы для крепления на железнодорожном составе в количестве:

1. Проволочных растяжек – 4 шт

2. Гвозди (d=6 мм L=200 мм) – 12шт

3. Проволоки для крепления техники на платформы – 40 м

4. Гвоздей на колёсную машину – 48 шт

Ст. инженер батальона

Л-т Д.Аносов

Начальнику службы

ГСМ в/ч 00000

Пр-ку Муравьёву

ЗАЯВКА

Прошу предоставить мне материалы для прохождения марша в количестве:

1) ДТ – 1808 л

2) А-76 – 977 л

3) Масло моторное – 71 л

Ст. инженер батальона

Л-т Д. Аносов

Начальнику службы

ГСМ в/ч 00000

Пр-ку Муравьёву

ЗАЯВКА

Прошу предоставить мне материалы для приведения АКБ в рабочее состояние в количестве:

1) Электролита – 136,4 л

2) Дистиллированной воды – 400 л

Ст. инженер батальона

Л-т Д. Аносов

Перечень литературы и вспомогательных материалов,

рекомендуемых к использованию

при выполнении курсовой работы по тактико-специальной подготовке.

1. Устав внутренней службы ВС РФ.

2. Устав гарнизонной и караульной службы ВС РФ.

3. Руководство по единым требованиям к паркам воинских частей ВС РФ /введено в действие приказом министра обороны РФ от 5 июня 1992 г. №28/.

4. О мерах по улучшению организаторской работы командиров (начальников) в повседневной плановой деятельности и боевой подготовке войск, обеспечению правопорядка и безопасности личного состава в ВС РФ /Директива Генерального штаба № ДГШ – 31 от 21 декабря 1998г./

5. Инженерно-техническое обеспечение, Руководство, М, ВИ, 1988.

6. Методические рекомендации по организации и выполнению мероприятий повседневной деятельности в воинской части, кн. 3, Техническое обеспечение, М, ВИ, 2003.

7. Организация эксплуатации и ремонта средств инженерного вооружения, Справочник, М, ВИ, 1992.

8. Машины инженерного вооружения, книги 1-4, М, ВИ.

9. Руководство о порядке эксплуатации и ремонта инженерной техники и инженерного имущества в ВС РФ на мирное время (введено в действие приказом МО РФ № 55 15 февраля 2002 года).

10. Нормы расхода горючего, масел, смазок и специальных жидкостей при эксплуатации и ремонте вооружения и наземной техники армии и флота (для автомобильной и инженерной техники), введены в действие приказом МО РФ № 65 13 июля 1992 года.

11. Инженерно-техническое обеспечение, Руководство, М, ВИ, 1988.

12. Организация эксплуатации и ремонта средств инженерного вооружения, Справочник, М, ВИ, 1992.

13. Организация эксплуатации и ремонта средств инженерного вооружения, Справочник, Проект, М, УНИВ, 2003.

14. Средства инженерного вооружения, Справочник, М, УНИВ, 2004.

15. Каталог средств инженерного вооружения, книга1,2, М, ВИ, 2001.

16. Видеофильм «Инженерная техника РА»

17. Каталог средств инженерного вооружения, диск.

18. Инженерные войска, видеофильм, М, ЦНИИ ИВ, 2004.

19. Обязанности старшего инженера инженерной части, учебное пособие, М, ГУЗ, ВК №2, 2005.

20. Порядок приема дел и должности заместителем командира части по вооружению, учебное пособие, М, ГУЗ, ВК №2, 2005.

Преподаватель военной кафедры № 2

Полковник________ Л.И. Пашталян

(подпись)
