Скачать .docx

Реферат: Структура строительной организации

Реферат

53 с., 24 рис., 1 табл., 11 источников, 2 прил.

СТРОИТЕЛЬНАЯ ОРГАНИЗАЦИЯ, ПРОРАБ, ТЕХНИКА БЕЗОПАСНОСТИ, ОХРАНА ТРУДА, ЗАКАЗЧИК, ГЕНПОДРЯДЧИК, СУБПОДРЯДЧИК, ИНЖЕНЕРНО-ТЕХНИЧЕСКИЙ РАБОТНИК, МАСТЕР СТРОИТЕЛЬНОГО УЧАСТКА, РАБОЧАЯ ДОКУМЕНТАЦИЯ, ПРОЕКТ ОРГАНИЗАЦИИ СТРОИТЕЛЬСТВА, ПРОЕКТ ПРОИЗВОДСТВА РАБОТ, СТРОИТЕЛЬНЫЙ ГЕНЕРАЛЬНЫЙ ПЛАН, БРИГАДА, ЗВЕНО, КОНТРОЛЬ КАЧЕСТВА, ОТДЕЛОЧНЫЕ РАБОТЫ, ИНСТРУКТАЖ

Объектом изучения являются структура строительной организации и объекта строительства, технология и организация выполнения основных строительных и монтажных работ при строительстве объекта.

В процессе работы была изучена проектная документация на строительство. При выполнении рабочими строительных процессов изучены: методы производства работ, приемы труда, организация работы бригады и рабочих мест, особенности применяемых конструкций, материалов, инструмента, инвентаря, приспособлений. Изучена структура организации.


Содержание

Введение

5

1. Сведения о строительной организации

2. Характеристика строительного объекта

3.Мероприятия по допуску вновь принятых работников к работе

6

8

13

4. Технологический раздел

4.1 Организационно-техническая документация

4.2 Характеристика бригады

4.3 Применяемые нормокомплекты инструмента

4.4 Применяемые строительные машины и механизмы

4.5 Технология производства штукатурных работ

4.5.1 Общие правила по технике безопасности

4.5.2 Требования, предъявляемые к качеству работ, организация их контроля, методы определения его уровня

4.6 Устройство полов

4.6.1 Общие правила по технике безопасности

4.6.2 Требования, предъявляемые к качеству работ, организация их контроля, методы определения его уровня

15

15

20

21

23

24

31

33

34

40

41

Заключение

43

Список использованных источников

44

Приложение А. Копия документа на известковую смесь

45

Приложение Б. Фрагменты рабочих чертежей железобетонных конструкций

46

Введение

ООО «Яринвестстрой» является коммерческой организацией, учрежденное участниками общества для ведения предпринимательской деятельности.

Организация выполняет следующие виды работ:

Общестроительные работы; Земляные работы; Каменные работы; Устройство бетонных и железобетонных конструкций; Монтаж бетонных и железобетонных конструкций; Монтаж легких и ограждающих конструкций; Изоляционные работы; Кровельные работы; Отделочные работы;

Монтаж стальных конструкций; Работы по устройству наружных инженерных сетей и коммуникаций;

А также осуществление других работ и оказание других услуг, не запрещенных и не противоречащих действующему законодательству РФ.

Отдельными видами деятельности, перечень которых установлен действующим законодательством, общество вправе заниматься на основании разрешения (лицензии).

Финансовой основой деятельности общества является уставный капитал, который определяет минимальный размер имущества общества, гарантирующего интересы его кредиторов. Размер уставного капитала общества не может быть менее суммы, определенной действующим законодательством.

По характеру договорных отношений (контракту) на данной строительной площадке, является субподрядной организацией;

По виду выполняемых работ - комплексно-специализированная, т.е. выполняющая комплекс однородных работ.

Так же можно сказать что по численности работающих огранизацию можно отнести к малым строительным организациям так как численность рабочего персонала не превышает ста человек.


1. Сведения о строительной организации

Организационная структура организации следующая:

Директор - осуществляет руководство в соответствии с действующим законодательством в пределах предоставленной компетенции всеми видами деятельности организации. Организует работу и взаимодействие производственных единиц и других структурных подразделений. Обеспечивает выполнение задач и целей деятельности организации и всех ее обязательств перед поставщиками, заказчиками и банками. Организует производственно – хозяйственную деятельность организации на основе обоснованного планирования ее материальных, финансовых и трудовых затрат с учетом складывающейся конъюктуры на рынке товаров и услуг. Принимает меры по обеспечению организации квалифицированными кадрами. Способствует наилучшему использованию знаний и опыта работников, созданию безопасных и благоприятных условий для их труда, соблюдению требований законодательства по охране труда. Решает все вопросы в пределах предоставленных прав и поручает выполнение отдельных производственно – хозяйственных функций другим должностным лицам – свои заместителям, руководителям производственных единиц, а также функциональных и производственных подразделений организации.

Зам. Директора - о существляет руководство финансово – хозяйственной деятельностью предприятия в области материально – технического обеспечения, заготовки и хранения сырья, сбыта продукции на рынке и по договорам поставки, транспортного и административно – хозяйственного обслуживания, обеспечивая эффективное и целевое использование материальных и финансовых ресурсов, снижение их потерь, ускорение оборачиваемости оборотных средств. Принимает меры по своевременному заключению хозяйственных и финансовых договоров с поставщиками и потребителями сырья и продукции, обеспечивает выполнение договорных обязательств по поставкам продукции (по количеству, номенклатуре, ассортименту, качеству, срокам и другим условиям поставок). Осуществляет контроль за реализацией продукции, материально – техническим обеспечением предприятия, финансовыми и экономическими показателями деятельности предприятия, за правильным расходованием оборотных средств и целевым использованием банковского кредита, прекращением производства продукции, не имеющей сбыта, и обеспечивает своевременную выплату заработной платы рабочим и служащим. Обеспечивает своевременное составление сметно – финансовых и других документов, расчетов, установленной отчетности о выполнении планов по сбыту готовой продукции, финансовой деятельности, материально – технического снабжения и работы транспорта. Координирует работу подчиненных ему служб и подразделений.

Бухгалтер - выполняет работу по ведению бухгалтерского учета имущества, обязательств и хозяйственных операций (учет основных средств, товарно – материальных ценностей, затрат на производство, реализацию продукции, результатов хозяйственно – финансовой деятельности, расчетов с поставщиками и заказчиками, а также за предоставленные услуги и т.п.). Участвует в разработке и осуществлении мероприятий, направленных на соблюдение финансовой дисциплины и рациональное использование ресурсов. Отражает на счетах бухгалтерского учета операции, связанные с движением основных средств, товарно – материальных ценностей и денежных средств. Составляет отчетные калькуляции себестоимости продукции (работ, услуг), выявляет источники образования потерь и непроизводственных затрат, подготавливает предложения по их предупреждению. Производит начисление и перечисление налогов и сборов в федеральный, региональный и местный бюджеты, страховых взносов в государственные внебюджетные социальные фонды, платежей в банковские учреждения, средств на финансирование капитальных вложений, заработной платы рабочих и служащих, других выплат и платежей, а также отчисление средств на материальное стимулирование работников предприятия.

Главный инженер - о пределяет техническую политику и направления технического развития предприятия в условиях рыночной экономики, пути реконструкции и технического перевооружения действующего производства, уровень специализации производства на перспективу. Обеспечивает необходимый уровень технической подготовки производства и его постоянный рост, повышение эффективности производства и производительности труда, сокращение издержек (материальных, финансовых, трудовых), рациональное использование производственных ресурсов, высокое качество и конкурентоспособность производимой продукции, работ или услуг, соответствие выпускаемых изделий действующим государственным стандартам, техническим условиям и требованиям технической эстетики, а также их надежность и долговечность. Обеспечивает своевременную подготовку технической документации (чертежей, спецификаций, технических условий, технологических карт). Принимает меры по совершенствованию организации производства, труда и управления на основе внедрения новейших технических и телекоммуникационных средств выполнения инженерных и управленческих работ. Организует обучение и повышение квалификации рабочих и инженерно технических работников и обеспечивает постоянное совершенствование подготовки персонала. Руководит деятельностью технических служб предприятия, контролирует результаты их работы, состояние трудовой и производственной дисциплины в подчиненных подразделениях.

Мастер строительно-монтажных работ - обеспечивает выполнение задания строительно-монтажных работ на участке мастера в соответствии с рабочими чертежами, проектом производства работ, производственным планом и нормативными документами. Контролирует соблюдение технологической последовательности производства работ и обеспечение их надлежащего качества. Производит (при необходимости) разбивочные работы, геодезический контроль в ходе выполнения технологических операций и замеры объемов строительно-монтажных работ. Организует приемку материалов, конструкций, изделий, их складирование, учет и отчетность.
Обеспечивает рациональное использование на участке (объекте) строительных машин, механизмов, транспортных средств, экономное расходование материалов. Производит расстановку бригад и не входящих в их состав звеньев и отдельных рабочих на участке, устанавливает им производственные задания, осуществляет производственный инструктаж рабочих. Выдает наряды, принимает законченные работы, выписывает наряды на выполненные работы; оформляет документы по учету рабочего времени, выработки, простоев. Организует оперативный учет ежедневного выполнения производственных заданий и поступления строительных материалов, конструкций, изделии. Вносит предложения по присвоению разрядов рабочим, комплектованию количественного и профессионально-квалификационного состава бригад. Следит за обеспечением бригад и рабочих инструментом, приспособлениями, средствами малой механизации, транспортом, спецодеждой, защитными средствами. Участвует в работе комиссии по аттестации рабочих мест. Знакомит рабочих с безопасными методами выполнения работ, инструктирует их непосредственно на рабочем месте с записью об этом в специальном журнале учета инструктажа рабочих. Обеспечивает применение в соответствии с назначением технологической оснастки (лесов, подмостей, защитных приспособлений, креплений стенок котлованов и траншей, подкосов, кондукторов и других устройств), строительных машин, энергетических установок, транспортных средств и средств зашиты работающих. Контролирует соблюдение норм переноски тяжести, обеспечения рабочих мест знаками безопасности, предупредительными надписями и плакатами. Контролирует соблюдение рабочими инструкций по охране труда, производственной и трудовой дисциплины.

2. Характеристика участка строительства

Участок, отведенный под Строительство Успенского кафедрального собора и на котором ранее располагался взорванный большевиками в 1937 году прежний Успенский собор, находится на заповедной территории исторического яд­ра г. Ярославля.

Рельеф в границах проектируемого участка спокойный. Представля­ет собой высокое (высота от уреза воды 15,0 м) плато при слиянии реки Волги и реки Которосли.

Земельный участок расположен в водоохраной зоне p. Волга и p. Ко­торосль. Водоохранная зона p. Волга - 500 м, p. Которосль - 300 м. При­брежная полоса при наличии набережной совмещена с ее парапетом. Рас­стояние участка до p. Волги - 100 м, до p. Которосль - 85 м.

Геоморфологически исследуемый участок расположен на II правобе­режной террасе долины р. Волги. Абсолютные отметки поверхности изме­няются в пределах 100.85 - 101.09.

B геолога-литологическом строении участка до глубины бурения 18 м принимают участие песчано-глинистые отложения верхне и среднечет­вертичного возраста, перекрытые насыпными грунтами.

B паводковый период возможно образование кратковременно дейст­вующего водоносного горизонта типа « верховодка», относительным водо- упором для которого будут служить супеси и суглинки.

Прогнозный уровень подземных вод по данным режимных наблюде­ний, выполненных в этом районе ВВТИСИЗ, рекомендуется принять на абс. Отметке 84,0 м.

Подземные воды агрессивными свойствами к бетону ж/б конструк­ций не обладают.

Сезонное промерзание грунтов составляет 1,8 м, по степени морозо-опасности грунты естественного основания проектируемого сооружения относятся к среднепучинистым.

Категория сложности инженерно-геологических условий участка II (средней сложности).

Естественным основанием фундаментов могут служить все грунты за исключением насыпных грунтов.

Климат района умеренно-континентaльный, со среднемесячной температурой июля + 17 ° С и среднемесячной температурой января -11 ° С, среднегодовая температура воздуха +3° C.

Территория предполагаемого строительства свободна от инженер­ных коммуникаций и сооружений за исключением воздушной линии на­ружного освещения парковой аллеи (в настоящее время демон­тирована). Также под пятно застройки попадает электрокабель низкого на­пряжения энергоснабжения гостиницы «Успенское подворье» и водопро­вод городской сети (нуждаются в перекладке).

Летом 2005 года конкурсная комиссия во главе с губернатором Анатолием Лисицыным и меценатом Виктором Тырышкиным выбрала проект московского архитектора Алексея Денисова в качестве основы для возрождения храма. Новый собор не будет похож на взорванный. В храме площадью около 2000 кв. метров одновременно смогут находиться более 4 тыс. верующих. Его высота до основания креста составит 50 м, высота отдельно стоящей колокольни 70 м. В цокольном этаже нового храма откроются зал церковных соборов, музей, трапезная палата и покои правящего архиепископа.

Заказчиком проекта является Ярославско-Ростовская епархия Русской православной церкви. Генподрядчиком выступает ООО «СФ Атрис». Проект организации строительства разработан в проектном институте «Росцентр проект». Проект производства работ разработан организацией «Ярнефтехимстрой».

На разных этапах работ в качестве подрядчиков выступали:

ООО «СО Республиканский» и УПТК «Вишняки» - земляные работы, устройство фундаментов, каменные работы

ООО «Яринвестстрой» - штукатурные работы

ИП «Адрианова» - устройство декоративных поясов из кирпича

ООО «Спецавтоматика» - сантехработы по устройству систем водопровода и канализации

МУП «Ярэнергосбыт» - подведение тепловых сетей от магистрального трубопровода к зданию

26 октября 2005 г. в центре Ярославля прошла торжественная церемония закладки возрождаемого Успенского собора. Его строительство 2 июня 2004 года благословил Святейший Патриарх Московский и всея Руси Алексий II. В освящении будущего храма принял участие митрополит Смоленский и Калининградский Кирилл. В церемонии участвовали губернатор Ярославской области Анатолий Лисицын, председатель облдумы Андрей Крутиков, мэр Ярославля Виктор Волончунас, главный федеральный инспектор Александр Киселев. Срок окончания строительства запланирован к тысячелетию города.

Здание представляет собой конструктивную систему с неполным каркасом. Где наружные стены выполняют несущую и ограждающую функции. А внутри здания несущие функции выполняют колонны.

Здание имеет два подземных этажа и оборудовано тремя лифтовыми шахтами. Отметка пола нижнего этажа составляет девять метров ниже отметки «чистого» пола первого этажа.

Здание имеет фундамент в виде монолитной плиты толщиной 900 мм. Монолитная плита располагается над подстилающими слоями бетона с уложенной между ними гидроизоляцией. Подстилающие слои бетона устроены по слою щебня, ниже которого располагается слой песка. Основанием является уплотненный грунт.

Подземная часть здания выполнена из монолитного бетона с последующим оштукатуриванием внутренних поверхностей.

Надземная часть здания выполнена из керамического одинарного полнотелого кирпича толщиной 640 мм (2 1/2 кирпича) по ГОСТ 379-95. Кладка выполнена чередованием тычкового и ложкового кирпичей в ряду. Данный вид перевязки швов называют готическим или польским и относится этот вид к однорядным цепным кладкам. Швы в кладке выполнены из цементно-песчаной растворной смеси марки М100. По вертикали через каждые пять рядов кладки уложена металлическая сетка для обеспечения большей прочности и жесткости стены.

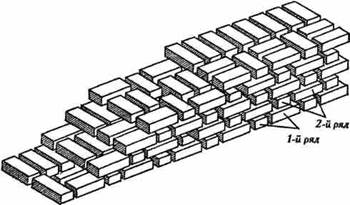

Рисунок 1 – Готическая кладка

Перекрытия и лестницы выполнены из монолитного железобетона.

Кровля выполнена из листовой меди толщиной 0,55 мм по ГОСТ 495-92. Основанием под кровлю служит деревянный сплошной антисептированный настил из досок хвойных пород толщиной 40 мм по ГОСТ 8486-86. Между медной кровлей и основанием под нее предусмотрен слой рубероида по ГОСТ 10923-93.

Здание имеет три входа с северо-западной, юго-восточной, юго-западной сторон.

Рисунок 2 – Строительный генплан

За отметку 0.000 принят уровень «чистого» пола первого этажа. Отметка земли составит -2.780 м.

Вокруг здания на время ведения строительства организовано одностороннее круговое движение по временному покрытию из железобетонных плит размерами 1500x3000 и 1500x6000 мм с толщиной 200 мм. Плиты уложены по слою щебня и песка.

Рисунок 3 – Северо-западный фасад Успенского собора

Во время прохождения практики бригада занималась внутренней отделкой помещений. По проекту оштукатуриванию подлежат поверхности всех стен и потолков. Помимо этого бригада выполняла работы по подготовке горизонтальных поверхностей перекрытий над подвалом и пола подвала для устройства конструкции «теплого» пола и отделки поверхности плиткой.

3. Мероприятия по допуску вновь принятых работников к работе

Предварительные и периодические медицинские осмотры являются важной составной частью охраны труда.

Целью предварительных медицинских осмотров при поступлении на работу является определение соответствия состояния здоровья работников поручаемой им работе.

Целью периодических медицинских осмотров является:

- динамическое наблюдение за состоянием здоровья работников, своевременное выявление начальных форм профессиональных заболеваний, ранних признаков воздействия вредных и (или) опасных производственных факторов на состояние здоровья работников, формирование групп риска;

- выявление общих заболеваний, являющихся медицинскими противопоказаниями для продолжения работы, связанной с воздействием вредных и (или) опасных производственных факторов;

- своевременное проведение профилактических и реабилитационных мероприятий, направленных на сохранение здоровья и восстановление трудоспособности работников.

Порядок проведения предварительных и периодических медицинских осмотров работников, занятых на вредных работах и на работах с вредными и (или) опасными производственными факторами, определен в приказе Минздравсоцразвития РФ от 16.08.04 № 83 (с изменениями, внесенными приказом Минздравсоцразвития от 16 мая 2005 г. N 338).

При приеме на работу работодатель выдает работнику направление для прохождения медосмотра в лечебном учреждении, с которым заключен соответствующий договор. В этом направлении указываются: профессия (должность) работника, вредные и (или) опасные производственные факторы и вредные работы, их шифр согласно приказа Минздравсоцразвития № 83.

В лечебно – профилактическом учреждении (ЛПУ) работник предоставляет выданное ему направление, а также паспорт или другой документ, его заменяющий, амбулаторную карту или выписку из нее с результатами периодических осмотров по месту предыдущих работ и в случаях, предусмотренных законодательством Российской Федерации, - решение врачебной психиатрической комиссии.

После прохождения комиссии в ЛПУ работник предоставляет работодателю ее заключение, на основании которого принимается решение о приеме на работу.

Частота проведения периодических медицинских осмотров (обследований) определяется территориальными органами Федеральной службы по надзору в сфере защиты прав потребителей и благополучия человека (далее - Роспотребнадзор) совместно с работодателем, исходя из конкретной санитарно-гигиенической и эпидемиологической ситуации. При этом они должны проводиться не реже, чем один раз в два года.

Лица, не достигшие возраста 21 года, проходят периодические медицинские осмотры ежегодно.

Периодические медицинские осмотры (обследования) работников могут проводиться и досрочно.


4. Технологический раздел

4.1 Организационно-техническая документация

Обязательной документацией, регламентирующей организацию строительства, являются:

- проект организации строительства (ПОС);

- проект производства работ (ППР).

Проект организации строительства (ПОС) - это документация, в которой укрупнено решаются вопросы рациональной организации строительства всего комплекса объектов данной строительной площадки.

Проект производства работ (ППР) - документация, в которой детально прорабатываются вопросы рациональной технологии и организации строительства конкретного объекта данной строительной площадки.

На основе ПОС составляется множество ППР, конкретизирующих решений ПОС для отдельных объектов. В промышленном строительстве ПОС может охватывать весь завод или какую-либо его крупную установку, а ППРы будут составляться по каждому объекту такой установки.

Иногда при больших объемах работ ППРы составляются не на объект, а на какой-либо вид работ, например, на земляные работы, на монтаж сборных железобетонных конструкций, на кровельные работы и т.д.

Проведение СМР без утвержденных ПОС и ППР российскими нормами запрещается, а все отклонения от ПОС и ППР должны согласовываться с организациями, разработавшими и утвердившими их.

Главными частями ПОС и ППР являются стройгенплан и календарный план, на основе которых составляются всевозможные ведомости, графики потребления различных ресурсов.

Стройгенплан, "общеплощадочный" или "объектный", представляет часть соответственно ПОС или ППР, в которой решаются вопросы рационального размещения на всей стройплощадке или отдельном объекте грузоподъемных механизмов, мест складирования материалов, временных дорог и других объектов строительного хозяйства. Как отмечалось, в ПОС эти вопросы рассматриваются укрупненно для всего комплекса объектов площадки, в ППР - подробно, только для одного объекта.

Для крупных строек в ПОС может составляться также "ситуационный план", охватывающий большую территорию, окружающую стройку, измеряемую десятками, а иногда сотнями км2 . На нем показываются объекты, имеющие отношение к стройке.

Календарный план (график) представляет часть ПОС или ППР, в которой решаются вопросы рациональной последовательности и продолжительности работ.

Как и стройгенплан, календарный план в ПОС охватывает укрупненно весь комплекс объектов площадки; в ППР - подробно, но только для одного объекта, для которого ППР составляется.

ПОС разрабатывается генпроектировщиком или по его заказу другой проектной организацией и является обязательным документом для заказчика и организаций, осуществляющих строительство и материально-техническое снабжение объекта.

Исходные материалы для разработки ПОС включают в себя:

- технико-экономическое обоснование (ТЭО) строительства и задание на проектирование объекта;

- материалы инженерных изысканий (при реконструкции объектов - материалы их предпроектного технического обследования);

- решения по применению материалов, механизмов и ресурсов;

- сведения об условиях поставки строительных конструкций, изделий и оборудования;

- объемно-планировочные и конструктивные решения объектов и принципиальные технологические схемы строительства;

Состав ПОС включает в себя следующие основные документы:

- календарный план строительства, в котором определяются сроки и очередность возведения основных и вспомогательных зданий с распределением капитальных вложений по периодам строительства;

- строительные генеральные планы для подготовительного и основного периодов строительства;

- организационно-технологические схемы, определяющие последовательность возведения объектов и выполнения работ;

- ведомости объемов основных строительных, монтажных и специальных строительных работ с выделением работ по основным зданиям и сооружениям и периодам строительства;

- ведомости потребности в строительных материалах и оборудовании с распределением по календарным периодам строительства;

- график потребности в основных строительных машинах; график потребности в кадрах строителей по основным категориям;

- пояснительная записка, содержащая основные данные для разработки организационно-технологических решений проекта, обоснование методов организации и технологии строительного производства, потребности в кадрах и материально-технических ресурсах, методов производства строительных работ, перечень условий сохранения окружающей среды, технико-экономические показатели (ТЭП).

Состав и содержание ПОС могут изменяться в зависимости от сложности и специфики проектируемых объектов, необходимости применения специальных вспомогательных сооружений, приспособлений и установок, особенностей отдельных видов работ, а также от условий поставки на строительную площадку материалов, конструкций и оборудования.

ПОС для несложных объектов можно разрабатывать в сокращенном объеме. Он состоит из календарного плана строительства; строительного генерального плана (стройгенплана); данных об объемах СМР и потребности стройки в основных материалах, конструкциях изделий и оборудовании; графика потребности в строительных машинах и транспортных средствах; краткой пояснительной записи, включающей мероприятия по охране труда; технико-экономических показателей.

Проект производства работ (ППР) служит основой для определения наиболее эффективных индустриальных методов выполнения строительно-монтажных работ, способствующих снижению их себестоимости и трудоемкости, сокращению продолжительности строительства, повышению степени использования строительных машин и оборудования, улучшению качества работ. Проекты производства работ на строительство новых, расширение и реконструкцию предприятий, зданий или сооружений разрабатываются генеральными подрядными строительно-монтажными организациями. На отдельные виды общестроительных, монтажных и специальных строительных работ проекты производства работ разрабатываются организациями, выполняющими эти работы. Проекты производства работ по заказу генеральной подрядной или субподрядной строительно-монтажной организации могут разрабатываться проектными, проектно-конструкторскими организациями, а также проектно-технологическими трестами.

Исходными материалами для разработки проекта производства работ служат:

- техническое задание на разработку проектно-технологической документации;

- проект организации строительства, утвержденный в установленном порядке;

- техническое заключение о грунтах;

- генплан с существующими и проектируемыми зданиями, сооружениями, подземными и надземными сетями и коммуникациями;

- необходимая рабочая документация, утвержденная к производству работ;

- материалы и результаты технического обследования действующих предприятий, зданий и сооружений при их реконструкции;

- требования к выполнению строительных, монтажных и специальных строительных работ в условиях действующего производства.

Состав и степень детализации материалов, разрабатываемых в проекте производства работ, устанавливаются соответствующей подрядной строительно-монтажной организацией, исходя из специфики и объема выполняемых работ.

В состав проекта производства работ на возведение здания, сооружения или его части включаются следующие материалы:

- календарный план производства работ по объекту или комплексный сетевой график, в которых устанавливаются последовательность и сроки выполнения работ с максимально возможным их совмещением.

- строительный генеральный план разрабатывается с указанием:

- границ строительной площадки и видов ее ограждений;

- действующих и временных подземных, наземных и воздушных сетей и коммуникаций;

- постоянных и временных дорог;

- схем движения средств транспорта и механизмов;

- мест установки строительных и грузоподъемных машин с указанием путей их перемещения и зон действия;

- размещения постоянных, строящихся и временных зданий и сооружений;

- опасных зон;

- путей и средств подъема работающих на рабочие ярусы (этажи), а также проходов в здания и сооружения;

- размещения источников и средств энергоснабжения и освоения строительной площадки с указанием расположения заземляющих контуров;

- мест расположения устройств для удаления строительного мусора;

- площадок и помещений складирования материалов и конструкций;

- площадок укрупнительной сборки конструкций;

- расположения помещений для санитарно-бытового обслуживания строителей;

- питьевых установок и мест отдыха, а также зон повышенной опасности.

Графическая часть строительного генерального плана в составе ППР выполняется, как правило, в масштабе 1 : 200 и 1 : 500 и содержит в основном те же элементы, что и строительный генеральный план в проекте организации строительства. Строительный генеральный план уточняет принципиальные решения, принятые в проекте организации строительства и, как и всякий рабочий чертеж, должен содержать детальные и исчерпывающие данные, необходимые для реализации проектных решений в натуре. На строительном генеральном плане даются детальные решения по организации той части строительного хозяйства площадки, которая непосредственно связана с возведением данного здания или сооружения и охватывает территорию, непосредственно примыкающую к нему.

Технологические карты разрабатываются на выполнение отдельных видов работ, результатами которых являются законченные конструктивные элементы или части зданий и сооружений, куда входят схемы операционного контроля качества, описание методов производства работ, трудозатраты и потребности в материалах, машинах, оснастке, приспособлениях и средствах защиты работающих.

Для однородных зданий и сооружений несложной конструкции, возводимых с применением типовых строительных конструкций и серийного технологического оборудования с ограниченным количеством организаций, участвующих в проектировании и строительстве, как правило, разрабатываются типовые технологические карты.

Для зданий и сооружений с различными нетиповыми объемно-планировочными и сложными конструктивными решениями, сложными или стесненными условиями производства работ, при которых необходимо применение специальных вспомогательных сооружений, приспособлений и установок, требующих участия в строительстве большого количества организаций – разрабатываются индивидуальные технологические карты. Индивидуальные карты всегда разрабатываются применительно к конкретному объекту.

Технологические карты могут использоваться:

- при разработке проектов организации строительства и другой организационно-технологической документации, связанной с подготовкой производства, выполнением строительно-монтажных и специализированных работ;

- при проведении обучения и повышения квалификации рабочих и ИТР строительных и монтажных специальностей, при подготовке тендерной документации, исходных данных для заключения договоров подряда, контроля качества выполнения работ заказчиками, генеральными подрядчиками и надзорными органами.

Пояснительная записка, содержащая:

- обоснование решений по производству работ, в том числе выполняемых в зимнее время;

- потребность в энергетических ресурсах и решения по ее покрытию;

- перечень мобильных (инвентарных) зданий и сооружений и устройств с расчетом потребности и обоснованием условий привязки их к участкам строительной площадки;

- мероприятия, направленные на обеспечение сохранности и исключение хищения материалов, изделий, конструкций и оборудования на строительной площадке, в зданиях и сооружениях;

- мероприятия по защите действующих зданий и сооружений от повреждений, а также природоохранные мероприятия;

- технико-экономические показатели, включая объемы и продолжительность выполнения строительно-монтажных работ, а также их себестоимость в сопоставлении со сметой, уровень механизации и затраты труда на 1 м3 объема, 1 м2 площади здания, на единицу физических объемов работ или иной показатель, принятый для определения производительности труда.

Замечания по разделу

Данные документы безусловно имелись на объекте строительства и как было сказано выше ПОС разработан в костромском проектном институте «Росцентрпроект», а ППР разработан ярославской организацией «Ярнефтехимстрой». Вся проектная документация хранилась в отделе технадзора и ознакомится разрешили только с рабочими чертежами на железобетонные конструкции.

4.2 Характеристика бригады

Бригада рабочих является комплексно-специализированной и занимается выполнением штукатурных работ. В состав бригады входит 25 человек.

Штукатуры-маляры:

IV разряда – 8 человек

V разряда – 10 человек

Плотники-монтажники:

IV разряда – 5 человек

Разнорабочие - 5 человек

Звенья в бригаде организационные, состоящие, как правило, из двух штукатуров-маляров.

Рабочий процесс организован в одну смену. Продолжительность смены составляет 8 часов.

Оплата труда рабочих сдельная. Труд отдельного работника или группы рабочих оплачивают по сдельным расценкам за каждую единицу выполненной работы. Заработная плата находится в прямой зависимости от количества работы и растет пропорционально увеличению производительности труда. Сдельная расценка устанавливается согласно нормам выработки и тарифной ставки соответствующего разряда работ.

В качестве спецодежды используют куртку с брюками или комбинезон. Спецодежду изготовляют из плотных, гладких неворсистых тканей (молескин, суровая или окрашенная бязь и др.). Спецодежда выдается рабочему первый раз после 3 месяцев работы в организации. В набор входят: костюм (куртка и брюки), куртка на зиму, ботинки кожаные, 2 вида перчаток: хлопчатобумажные и резиновые.

Замечания по разделу

Функциональные обязанности рабочих зачастую выполнялись ими не добросовестно. Некоторые рабочие допускались до работ не имея при этом соответствующего образования. Многие обязанности выполнялись не в срок. Проведение вводного и первичного инструктажа и прохождение медицинского осмотра существовали только на бумаге, не имея под собой реальных мероприятий. Не организовывалось обучение и повышение квалификации рабочих. Вновь пришедшим на работу не выдавалась спецодежда, поэтому приходилось носить одежду и обувь принесенную из дома и не подходящую для работы. Рабочим не выдавались страховочные пояса, защитные очки, респираторы.

С рабочими не заключался трудовой договор. Постоянно происходили задержки заработной платы.

4. 3 Применяемые нормокомплекты инструмента

При работе каждый штукатур имеет необходимый набор инструментов.

К числу таковых относятся:

Сокол. Соколом называется щит с ручкой в середине. Стандартный размер щита 38 на 40 см. Изготавливают его обычно из металла или из нескольких досок толщиной примерно 15 или 16 мм. Служит он для поддержания и разравнивания полученного раствора, а также намазывания его на обрабатываемую поверхность.

Штукатурная лопатка. Лопатку обычно используют для отмеривания используемых растворов, обработки трещин, перемешивания, набрасывания раствора с сокола на поверхности, накладывания на сокол, разравнивания, заглаживания раствора. Высота штукатурной лопатки должна быть 5 см. Если меньше 5 см - травмирует руки, если выше 5 см - будет не совсем удобно использовать такие инструменты для штукатурных работ. В нее входят: ручки с коленом, полотно и черенок. Длина лопатки должна быть от 12 до 15 см. Это придает ей удобство во время работы. Лучше всего, если лопатка будет легкой, со стальным полотном 1,5 мм, к нему крепится ручка с коленом заклепками или сваркой. Черенок на ручку, как правило, должен быть укреплен. Его длина обычно варьируется от 12 до 15 см. Это придает ей удобство во время работы.

Полутерок. Могут использоваться как пластиковые так и деревянные. Обычно их ручки прибиваются гвоздями к полотну. Полутерками мажут, разравнивают раствор. Полотно для деревянных полутерков зачастую небольшого размера и производится из несучковатой древесины подходящих для этих целей хвойных пород. Для основной работы используют полутерки с толщиной полотна в 20 мм. Оптимальные средние размеры этих инструментов для штукатурных работ - 700x120 мм.

Терка. Терка так же может быть из пластика или изготавливлена из дерева. Состоит она из ручки и полотна. Длина полотна обычно варьируется от 140 до 160 мм, ширина - от 100 до 120 мм, и толщина - от 20 до 25 мм. Ручку делают по руке работающего, чтобы в нее проходили пальцы. Над плоскостью терки не должны выступать гвозди, так как выступающие шляпки будут царапать поверхность штукатурки.

Отрезовка. Отрезовкой называют обычно лопатку небольшого размера для мелких ремонтных работ и других целей.

Скребок. Скребки делают из кровельной стали, ее нарезают пластинами треугольной формы длиной 150 мм и шириной 50—100 мм, затем крепят к ручке длиной 1500 мм. Скребки используют для счистки поверхности. В работе лучше всего использовать несколько скребков различной ширины: широкие для обработки ровных поверхностей, а узкие для фигурных и неровных поверхностей.

Правило. Правила — точные, хорошо остроганные рейки, которые могут быть квадратного или прямоугольного сечения: квадратные 4x4 - 6x6 см, прямоугольные 2x7 - 3x10 см. Они необходимы для проверки, а также разравнивания штукатурного раствора.

Кисть. Кисть используется для смачивания водой штукатурного раствора при затирке и для увлажнения поверхностей, перед нанесением штукатурного раствора.

Штукатурный ящик. Ящик с размерами 600х400х220 мм используется для создания запаса растворной смеси на рабочем месте штукатура.

Рисунок 4 – Рабочие инструменты

Рабочий инструмент заменяется, когда становится негоден к использованию.

4.4 Применяемые строительные машины и механизмы

На строительную площадку известковая растворная смесь доставлялась в автобетоносмесителе на базе автомобиля КАМАЗ. Емкость груши 6 м3 . Работа автобетоносмесителя основана на принципе гравитации. Внутри груши автобетоносмесителя расположены винтовые лопасти. В зависимости от того в какую сторону вращается груша, происходит либо перемешивание смеси, за счет ее поднятия лопастями в верхнюю точку и свободное падение, либо разгрузка смеси через отверстие находящееся в задней верхней части автобетоносмесителя.

Штукатурная станция ШС-4/6 (технические условия - ОКР4-048.00.00.000ТУ, сертификат соответствия - № РОСС RU.МР13.В00810) применяется для приема известковой смеси, доведения ее до необходимой консистенции, процеживания и подачи к рабочим местам. Станция представляет собой утепленный фургон, в котором расположен приемный бункер объемом 2,5 м3 , элеваторное колесо с механизмом вращения, бункер с виброситом, водяной бак с центробежным насосом, растворонасос. Объем готового замеса при приготовлении раствора - до 200 л.

Гравитационный циклический бетоносмеситель СБР-132 предназначен для приготовления штукатурных, бетонных смесей. Общий объем 0,132 м3 , готового замеса 0,06 м3 , масса 58 кг.

Перфоратор Makitа HR 2440, использовался для удаления наплывов и конгломерата затвердевшей штукатурной и бетонной смесей. Потребляемая мощность – 780 Вт; напряжение сети – 230 В; сила тока – 3,6 А; частота в ударном режиме – 4500 уд/мин; частота в крутящем режиме – 1100 об/мин.

Дрель Makita, использовалась для просверливания отверстий в кладке под забивку дюбель-гвоздей.

Так как штукатурные и шпатлевочные работы велись в подвале, где наблюдалось постоянное образование конденсата, перед началом работ отделываемые поверхности просушивались электротепловентиляторами «Фаворит» мощностью 9/18 кВт питающиеся от напряжения в 380В ~50Гц

Бетононасос BMS Worker №1предназначен для приготовления и подачи сухих смесей, готовых цементно-песчаных растворов и легких бетонов (с крупностью частиц до 16 мм) на высоту до 150 м. Подача готового раствора осуществляется с помощью сжатого воздуха. После перемешивания компонентов воздух нагнетается в герметично закрывающийся смеситель. Шаровой кран на выходе смесителя периодически открывается, и порция находящейся под давлением смеси выталкивается в трубопровод. После каждого закрытия крана в примыкающий к нему участок трубопровода подается сжатый воздух. Благодаря тому, что смесь чередуется с воздушными прослойками, ее проталкивание происходит с минимальным трением, чем и объясняется высокая эффективность бетононасоса. Для торможения подаваемой смеси на приемном конце трубопровода имеется механический гаситель, представляющий собой закрытый с одной стороны цилиндр большего диаметра с боковым отверстием под трубопровод.

Номинальная мощность двигателя до 2850 об/мин, мощность компрессора до 5,2 м3 /мин, мощность подачи до 4,0 м3 /мин, высота подачи более 30 этажей, длина подачи более 180 м, резервуар (брутто/нетто) - 265/200 л, уровень шума на рабочем месте 90 дБ, уровень шумовой мощности 108 дБ.
