Скачать .docx

Реферат: Строительство здания Реабилитационный центр 2

ВВЕДЕНИЕ

В строительстве, как в одной из базовых отраслей, происходят серьезные структурные изменения. Увеличился удельный вес строительства объектов непроизводственного назначения, значительно возросли объемы реконструкции зданий, сооружений, городских микрорайонов, а также требования, предъявляемые к качеству работ, защите окружающей среды, продолжительности инвестиционного цикла строительства объекта. Возникают новые взаимоотношения между участниками строительства, появляются элементы состязательности и конкурентности. Резко изменился масштаб цен, стоимостных показателей, заработной платы, ресурсопотребления. В условиях рыночной экономики несоизмеримо более ощутимыми становятся последствия принимаемых строителями решений. К повышенным требованиям, предъявляемым к инженеру-строителю, относится и умение работать с компьютером.

Графическая часть проекта выполнена в системе автоматического проектирования AutoCAD, которая широко используется во всем мире инженерами-проектировщиками.

Пояснительная записка выполнена на компьютере с использованием программных пакетов Microsoft Word, Microsoft Excel,WinСмета 2000.

Проект выполнен в соответствии с действующими нормами и правилами градостроительства и пособиями по проектированию лечебных учреждений.

В данном проекте уделяется особое внимание монолитному железобетонному каркасу. Так, в разделе 6 представлен расчет и конструирование монолитного каркаса, а в разделе 6 разработана технологическая карта на устройство каркаса из монолитного железобетона.

Дипломный проект содержит 13 разделов и охватывает основные вопросы реального проектирования в строительстве.

1. Исходные данные для проектирования

Площадка для строительства здания “Реабилетационный центр” находится в южной части города Новороссийска, пос Мысхако.

В настоящие время строительная площадка спланирована, ведутся работы по возведению ограждающих конструкций, а также по подведению подземных коммуникаций ( водопровода, канализации, электро-кабеля)

Проект “Реабилетационный центр” разработан для строительства в регионе со следующими климатическими и инженерными характеристиками:

Природно -Климатические условия:

III – Б строительно – климатический подрайон по СниП 23 - 01- 99 «Строительная климатология»;

1 район по весу снегового покрова по СниП 2.01.07 – 85 «Нагрузки и воздействия».Нормативное значение веса снегового покрова 50 кг/м2

V I район по скоростному напору ветра по СниП 2.01.07 – 85 «Нагрузки и воздействия»

Зона влажности по СНКК «23 – 302 – 2000» « Энергетическая эффективность общественных зданий» - нормальная.

Сейсмичность г. Новороссийска по СниП II –7-81* «Строительство в сейсмических районах» и СНКК 22 – 301 – 2001 «Строительство в сейсмических районах Краснодарского края» – 8 баллов

Расчетная зимняя температура наружного воздуха -13 С

С поверхности до глубины 1,6…1,8 м почва суглинистая темнокоричневая, мокропористая, твердая с корнями растений. С глубины 1,8 м до 3,4…4,8 м- суглинок лессовый, темнобурый, мокропористый твердый с гнездами и стяжениями карбонатов до 10…15%. С 4,8 до 5,5…7,5-супесь зеленовато- бурая твердая, мокропористая; с 7,5 м до 7,9…11,2 м – суглинок зеленовато-серый, твердый, плотный, ожелезненный.

Грунты ИГЭ 1, ИГЭ 2 и ИГЭ-3 – просадочные ( просадочность первого типа ). Подземные воды вскрыты на глубине 9,25…11,2 м, значение прогнозного уровня 6,25

2.Генплан

Площадь участка составляет 5.6 га, в том числе под строительство здания 2.161 га, для благоустройства – 3.438 га.

Участок имеет форму прямоугольника, по всему периметру территория ограждена оградой, вход осуществляется через проходную которая находится в западной части площадки, проезд автотранспорта происходит через автоматические ворота и находится в той же части площадки. Территория охраняется в дневное и ночное время суток, охрана имеет при себе оружие, контроль осуществляется с помощью видеокамер.

Основные графики движения в комплексе следующие. Посетители с двора попадают в главный вестибюль с гардеробом, для доступа инвалидов в колясках предусмотрен пандус. После оформления в регистратуре посетители направляются в соответствующие отделения. В остальные отделения посетители поднимаются по главной открытой лестнице или рядом расположенными лифтами, а также двумя рассредоточенными лестницами.

Медицинский персонал входит как через главный вход так и через служебный вход. Врачебный персонал и медсестры раздеваются в своих кабинетах. Для процедурных медсестер, санитарок предусмотрен отдельный гардероб на первом этаже.

Медикаменты для аптечного киоска и для медицинского учреждения подаются через служебный вход.

На каждом этаже запроектированы кладовые уборочного инвентаря. Мусор выносится в закрываемых бочках через служебный вход.

Доставка материалов, подлежащих стерилизации, их обработка и последующая выдача осуществляется с учетом организации двух потоков ( грязного и чистого ). Возможность пересечения грузопотоков исключена планировочным решением.

Также на территории “Реабилетационного центра” имеется:

- Спальный корпус, На первом этаже располагается большой актовый зал, который может вместить в себя более чем 500 человек, в котором имеется сцена и музыкальная с система, что позволяет проводить развлекательные мироприятие для посетителей этого заведения и их гостей, а также и рабочего персонала “Реабилетационного центра”. На втором этаже находится столовая, площадь которой позволяет вместить в себя более 160 человек, иногда на территории столовой проводятся банкеты.На третьем этаже расположен стационар вмещающий в себя 160 к/м включая 2-х и 4-х местные номера. Также на этаже имеются комнаты отдыха оборудованные теле видео аудио аппаратурой.

- Здание технического назначения, на генплане стоит под номером 3. На его площадях размещено:.Узлы учета воды (горячей, холодной ), электроэнергии, тепла. В случае черезвучайной ситуации, имеется дизель- генератор с запасом топлива на три дня, также имеется резервуар с питьевой водой объемом 300 м3

- Здание бассейна на генплане имеет номер №6, отвечает всем международным требованиям, в нем может разместится восемь плавательных дорожек, имеется мостик для прыжков воду с максимальной высотой 8м.

- Для удобства территория оборудована автостоянками №5 для служебного автотранспорта, №7 для посетителей заведения.

Рельеф площадки – имеет незначительный уклон в западном направлении. Абсолютные отметки поверхности земли изменяются от 26,4 до 27,0 м.

На участке, выделенном для благоустройства, запроектированы тротуары и площадки для отдыха.

Инженерные сети размещаются вдоль проездов прямолинейно и параллельно линиям застройки. Водопровод, канализация, кабели проложены в траншеях, тепловые сети в подземных каналах.

Отвод поверхностных вод обеспечен закрытым способом в ливневую канализацию. Для отвода запроектированы железобетонные лотки покрытием из решеток.

Генеральный план размещения здания на участке выполнен в целом в границах, выделенных для проектирования с учетом увязки с примыкающей застройкой и конфигурацией проектируемого корпуса.

Здание имеет два главных фасада, первый из которых имеющий оси И-А выходит на запад, второй осями 5-1 выходит на север.

Таблица 1.1. Основные показатели по генплану.

№ п/п

Наименование показателя

Ед. изм

Существующее положение

Проектируемое положение

1

Площадь территории

га

5,6

5,6

2

Площадь строительств

мІ

2162

3

Площадь озеленения

мІ

1500

4

Площадь дорог

мІ

1938

5

Плотность застройки

%

25.6

25,6

6

Коэффициент озеленения

0,34

0,34

3. Основные сведения о технологическом оборудовании и технологии производства и о функциональном назначении

Консультативный прием специалистов по 20 медицинским специальностям, диагностику заболеваний, стационарное и амбулаторное лечение, вакцинопрофилактику.

- учреждение, оказывающее высококвалифицированную специализированную медицинскую помощь больным неврологического а также терапевтического профиля. Значительная часть персонала имеет высшую и первую аттестационную категорию.

В стационаре “Реабилетационного центра” функционируют специализированные центры, которые выполняют лечебную, научно-исследовательскую и методическую работу:

На базе кардиологического отделения находится центр диагностики и лечения сердечных аритмий.

На базе пульмонологического отделения функционирует Городской центр диагностики и лечения хронических обструктивных заболеваний легких, являющийся филиалом НИИ пульмонологии Минздрава РФ.

Гастроэнтерологическое отделение является базой центра диагностики и лечения язвенной болезни.

Структуру стационара дополняют:

-отделение рентгенхирургических методов диагностики и лечения;

- физиотерапевтическое отделение;

- параклиническая служба.

4. ТЕХНИКО-ЭКОНОМИЧЕСКОЕ СРАВНЕНИЕ ВАРИАНТОВ КОНСТРУКЦИЙ И ВЫБОР ОСНОВНОГО ВАРИАНТА

Сравниваем три варианта конструктивного решения:

1 Вариант – здание рамно-связевое из монолитного железобетона;

2 Вариант - кирпичное здание;

3 Вариант – здание из керамических камней, облицованное лицевым кирпичом.

Объемы работ, сметную стоимость и трудоемкость по вариантам конструктивных решений определим в табличной форме.

4.1 Ведомость объемов работ, трудоемкости и сметной документации вариантов конструктивных решений

Таблица 3.1. 1 Вариант – здание рамно-связевое из монолитного железобетона.

№ п/п

Наименование

конструктивных

элементов

и видов работ

Ед. изм.

Кол-во, шт

Расход бетона, мі

Расход стали, кг

Трудоемкость, чел-ч.

Нормативный источник

Себестоимость, руб.

на 1 эл-т

всего

на 1 эл-т

всего

на 1 эл-т

всего

на 1 эл-т

всего

1

2

3

4

5

6

7

8

9

10

11

12

13

1

Устройство ж/б колонн высотой до 6 м, периметром до 2 м

100м3

0,32

0,576

18,43

-

-

11,17

374,4

ТЕР 6-01-027-1

55.3

1019,3

2

Стоимость арматуры

т

0,32

-

-

72,56

2321

-

-

СЦМ-204-0023

26,5

615,33

3

Устройство ж/б стен и перегородок, высотой до 6 м, толщиной до 200 мм

100 м3

0,36

1

36,72

-

-

13,7

503,06

ТЕР 6-01-030-3

53,1

1949,8

4

Стоимость арматуры

т

0,39

-

-

140

5460

-

-

СЦМ-204-0023

28,3

1545,2

5

Устройство легкобетонных стен и перегородок высотой до 6 м, толщиной до 500 мм

100 мі

1,686

1

168,6

-

-

7,04

1186,9

ТЕР 6-01-030-10

37,9

6389,9

6

Стоимость арматуры

т

0,341

-

-

50,3

17197

-

-

СЦМ-204-0023

25,6

2173,4

7

Устройство безбалочных перекрытий, толщиной более 200 мм

100мі

1,035

1

103,5

-

-

5,91

611,7

ТЕР 6-01-041-1

34,6

3581,1

8

Стоимость арматуры

т

0,103

-

-

66,0

6831

-

-

СЦМ-204-0023

27,7

1892,2

Итого прямых затрат

2661ч-ч

19166,3

325 ч-д

в том числе материалы

17303,5

Накладные расходы 14,2 %

2721,6

Итого себестоимость:

21877,9

Таблица 3.1. 2 Вариант – кирпичное здание.

№ п/п

Наименование

конструктивных

элементов

и видов работ

Ед. изм.

Кол-во, шт

Расход бетона, мі

Расход стали, кг

Трудоемкость, чел-ч.

Нормативный источник

Себестоимость, руб.

на 1 эл-т

всего

на 1 эл-т

всего

на 1 эл-т

всего

на 1 эл-т

всего

1

2

3

4

5

6

7

8

9

10

11

12

13

1

Кладка наружных стен простых при высоте этажа до 4 м из керамического кирпича, толщиной 510 мм

мі

165,3

-

-

-

-

4,05

669,5

ТЕР 8-02-001-3

32,93

5570,6

2

Стены внутренние, при высоте этажа до 4 м из керамического, толщиной 380 мм

мі

71,9

-

-

-

-

3,9

280,8

ТЕР 8-02-001-7

33,7

2426,4

3

Стены внутренние, при высоте этажа до 4 м из керамического, толщиной 250 мм

мі

22,7

-

-

-

-

3,9

179,4

ТЕР 8-02-001-7А

33,7

764,9

5

Изоляция поверхностей из пенопласта на битуме стен

мі

24,5

-

-

-

-

19,5

477,8

ТЕР 7-05-039-5

38,2

935,9

6

Стоимость пенопласта

мі

24,01

-

-

-

-

-

-

СЦМ 114-721

30,1

772,7

6

Укладка перемычек массой до 0,3 т, при наибольшей массе монтажных элементов до 0,8 т и высоте здания 30 м

100шт

1,14

-

-

-

-

0,13

14,9

ТЕР 7-01-021-1

0,3

26,22

7

Стоимость перемычек

мі

4,72

-

14,95

-

732,5

-

-

СЦМ 440-9002-774

66

311,5

8

Стоимость арматуры

т

0,732

-

-

-

-

-

-

СЦМ-204-0023

250

183,0

9

Укладка плит перекрытий шириной 1,5 м при наибольшей массе элементов до 0,5 т

100шт

0,46

-

-

-

-

2,52

115,92

ТЕР 7-01-006-4

9,32

428,7

10

Стоимость плит перекрытий

100шт

0,46

-

-

-

-

-

-

СЦМ 440-9002-486

17,2

7120,8

11

Улучшенная штукатурка внутренних поверхностей стен

100 мІ

8.83

-

-

-

-

121

1068

ТЕР 15-02-017-2

154,0

1359,8

Итого прямых затрат

2716

2716

19805,9

331

в том числе материалы

17818,6

Накладные расходы 14,2 %

2818,8

Итого себестоимость

22669,7

Таблица 3.3. 3 Вариант – здание из керамических камней, облицованное лицевым кирпичом.

№ п/п

Наименование

конструктивных

элементов

и видов работ

Ед. изм.

Кол-во, шт

Расход бетона, мі

Расход стали, кг

Трудоемкость, чел-ч.

Нормативный источник

Себестоимость, руб.

на 1 эл-т

всего

на 1 эл-т

всего

на 1 эл-т

всего

на 1 эл-т

всего

1

2

3

4

5

6

7

8

9

10

11

12

13

1

Кладка наружных стен толщиной 510 мм из камней с облицовкой лицевым кирпичом

мі

165,3

-

-

-

-

4,71

778,6

ТЕР 8-02-001-3

8,35

1380,2

2

Стены внутренние, при высоте этажа до 4 м из керамического, толщиной 380 мм

мі

72,0

-

-

-

-

3,9

280,8

ТЕР 8-02-001-7

33,7

2426,4

3

Стены внутренние, при высоте этажа до 4 м из керамического, толщиной 250 мм

мі

22,7

-

-

-

-

3,9

179,4

ТЕР 8-02-001-7А

33,7

764,9

4

Стоимость камней керамических

тыс.шт на 1 мі

0,129х165,3

=21,3

-

-

-

-

-

-

СЦМ 404-0024

83,1

1770

5

Изоляция поверхностей из пенопласта на битуме стен

мі

24,5

-

-

-

-

19,5

477,7

38,2

935,9

6

Стоимость пенопласта

мі

24,01

-

-

-

-

-

-

СЦМ 114-721

30,1

722,7

7

Стоимость лицевого кирпича

тыс.шт на 1 мі

0,138х165,3

=22,8

-

-

-

-

-

-

СЦМ 113-0062

170

3876

8

Укладка перемычек массой до

0,3 т, при наибольшей массе монтажных элементов до 0,8 т и высоте здания 30 м

100 шт

1,14

-

-

-

-

0,13

14,82

ТЕР 7-01-021-1

0,3

26,22

9

Стоимость перемычек

мі

4,72

-

-

-

-

-

-

СЦМ 440-9002-774

66

311,5

10

Стоимость арматуры

т

0,732

-

-

-

-

-

-

СЦМ-204-0023

250

183,0

11

Укладка плит перекрытий шириной 1,5 м при наибольшей массе 0,5 т

100 шт

0,46

-

-

-

-

2,52

115,9

ТЕР 7-01-006-4

9,32

428,7

12

Стоимость плит перекрытий

100 шт

0,46

-

-

-

-

-

-

СЦМ 440-9002-486

17,2

7120,8

13

Улучшенная штукатурка стен

100 мІ

8,83

-

-

-

-

124

1068

ТЕР 15-02-017-2

154,0

1359,8

Итого прямых затрат

2824

21306,4

344

в том числе материалы

19153,6

Накладные расходы 14,2 %

3025,5

Итого себестоимость

24331,8

Из таблиц № 4.1, 4.2 и 4.3 видно, что наибольшую трудоемкость осуществления конструктивного решения имеет 3-й вариант. Его принимаем за базовый при проведении сравнения.

2. Определим продолжительность возведения конструкций

tдн = m i / (n R S) (4.1)

где - продолжительность возведения конструкций;

- трудоемкость возведения конструкций i-го варианта, чел.-дн.;

n - количество бригад, принимающих участие в возведении конструкций;

R - количество рабочих в бригаде, чел;

S - принятая сменность работы в сутки.

Подсчет величины продолжительности строительства исчисленной в днях на величину в годах осуществляется по формуле:

ti = (4.2)

где 260 - среднее число рабочих дней в году при 5-ти дневной рабочей неделе.

Принимаем сопоставимые условия проведения работ:

- одинаковое количество рабочих бригад - 1;

- число рабочих в бригаде - ;

- работы проводятся в одну смену - .

Продолжительность осуществления конструктивных решений по вариантам составит:

tдн1 = 325/1х5х1=65 дней = 65/260 = 0,250 года

tдн2 = 331/1х5х1=66 дней = 66260 = 0,254года

tдн3 =215/1х5х1=69 дней = 69/260 = 0,265 года

3. Определение основных производственных фондов.

Для проведения монтажных работ принят башенный кран КБ-403А, инвентарно-расчетная стоимость которого составляет 55,6 тыс. руб.

4. Определим величину оборотных средств по приближенному расчету. Она принимается в размере норматива оборотных средств в производственные запасы для осуществления конструктивного решения и величины оборотных средств в незавершенное строительство по конструктивному решению

Фобi = , (4.3)

где 1.08 - коэффициент перехода от сметной себестоимости к сметной стоимости;

- сметная себестоимость конструктивного решения, руб;

- норматив производственных запасов на складах стройплощадки, руб, определяется по формуле:

Зм = (4.4)

где М - однодневный расход основных материалов, деталей и конструкций, шт, м2, м3 и т.д.;

Ц - сметная цена материалов, деталей и конструкций, руб;

- норма запаса основных материалов, деталей и конструкций в днях (принимается в размере 5 дней)

Получаем следующие величины оборотных средств по вариантам:

Фоб1 = руб

Фоб2 = руб

Фоб3 = руб

5. Определим приведенные затраты по принятым вариантам конструктивных

решений здания с учетом затрат на текущий ремонт, амортизацию и содержание конструкций. Эксплуатационные затраты на отопление, освещение, вентиляцию и прочее условно принимаются одинаковыми и в расчетах не учитываются.

Величина годовых эксплуатационных затрат определяется по формуле:

Иi = (4.5)

где - норматив амортизационных отчислений на реновацию, %;

-норматив амортизационных отчислений на капитальный ремонт, %;

- норматив отчислений на текущий ремонт и содержание конструкций, %;

- сметная себестоимость конструктивного решения, руб.

Согласно приложения 4 суммарная величина амортизационных отчислений для вариантов составит:

1-й вариант-Н1+Н2+Н3 = 0,67+0,19 = 0.86%

2-й вариант-Н1+Н2+Н3 = 0,67+0,19 = 0.86%

3-й вариант-Н1+Н2+Н3 =0,8+0,28 = 1.08%

Величины годовых эксплуатационных затрат по вариантам:

И1 = руб

И2 = руб

И3 = руб

6. Поскольку сопутствующие капитальные вложения по вариантам отсутствуют, то они принимаются равными нулю.

Величину капитальных вложений определим исходя из удельного усредненного показателя сметной стоимости 1 м3 здания и приближенного переходного коэффициента от сметной стоимости к капитальным вложениям по формуле:

Кб = (4.6)

где =20 - удельный усредненный показатель сметной стоимости строительно-монтажных работ 1 м3 здания, принимается по приложению 5, руб/м3;

- 7257,6 м3 - объем здания;

- приближенный переводной коэффициент от сметной стоимости СМР к капитальным вложениям принят - 1,5;

, - коэффициенты учета территориального пояса и вида строительства, принимаемые по приложениям 2,3.

Величина капитальных вложений по базовому варианту:

Кб = руб

7. Величина капитальных вложений для сравниваемых вариантов определяется по формуле:

Кс = (4.7)

где - сметная себестоимость базового варианта конструктивного решения, руб;

- сметная себестоимость конструктивного решения сравниваемого варианта, руб.

Капитальные вложения по сравниваемым вариантам:

К1 = руб

К2 = руб

8. Для сравниваемых вариантов конструктивных решений продолжительность строительства определяется по формуле:

Тс = (4.8)

где - продолжительность строительства базового варианта принята равной 15,5 мес =1,29 года (СНиП 1.04.03-85)

Продолжительность строительства для сравниваемых вариантов:

Тс1 =года

Тс2 = года

9. Экономический эффект от сокращения продолжительности строительства рассчитывается по формуле:

Эф = (4.9)

где Ен - нормативный коэффициент экономической эффективности капитальных вложений.

Для 1-го варианта по отношению к базовому:

Эф1 = руб

Для 2-го варианта по отношению к базовому:

Эф2 = руб

Приведенные затраты определяются по формуле:

Зi = (4.10)

где Фоснi - стоимость основных производственных фондов, участвующих в процессе возведения i-го конструктивного решения, руб.

10. Величина приведенных затрат по вариантам:

З1 = руб

З2 = руб

З3 = руб

Экономический эффект за счет разности приведенных затрат и экономии в сфере эксплуатации зданий определим по формуле:

Эпз = (4.11)

где Рб, Рi - доли сметной стоимости строительных конструкций в расчете на 1 год их службы по сравниваемым вариантам;

Ен - нормативный коэффициент экономической эффективности новой техники в строительстве, принимаемый равным 0,15 1/год.

Кiс, Кбс - сопутствующие капитальные вложения, связанные с эксплуатацией конструкций по вариантам, руб.

11. Эффект для 1-го варианта по отношению к базовому:

Эпз1 =руб

Эпз2 =руб

Величина суммарного годового экономического эффекта:

Эобщ = (4.12)

12. Расчет величины суммарного годового эффекта для всех вариантов конструктивных решений:

Э1 =руб

Э2 =руб

Э3 =руб

Экономические показатели по вариантам рассчитаны в ценах 1984 г. Для перевода в текущие цены используем индекс роста цен 50.50

13. Окончательные результаты сводим в таблицу.

Таблица 4.4 Технико-экономические показатели.

N

п/п

Наименование показателей

Ед.

Изм.

Вариант

1

2

3

1

Сметная себестоимость

конструктивного решения

тыс.руб.

21,9

22,7

24,3

2

Трудоемкость осуществления

конструктивного решения

чел.-дн.

325

331

344

3

Продолжительность осуществления

конструктивного решения

годы

1,275

1,279

1,290

4

Расход материалов на 1 м2

конструктивного решения

а) Бетон

м32

0.14

0,21

0.12

б)Сталь

кг/м2

10.9

9.8

21.02

5

Приведенные затраты

тыс.руб.

191.32

235.39

267.47

6

Суммарный годовой экономический

эффект

тыс.руб

197.71

152.98

0

На основе расчетов технико-экономических показателей и приведенных затрат по вариантам видно, что по первому варианту конструктивного решения получены наиболее предпочтительные величины. Следовательно, этот вариант должен быть принят для дальнейшей детальной проработки.

5. АРХИТЕКТУРНО СТРОИТЕЛЬНАЯ ЧАСТЬ

5.1 Объемно-планировочные решения

Центр реабилитации представляет собой равновысотный объем простой прямоугольной формы. Проектируемое здание, расположено в южной части территории.

Наибольшую рабочую площадь здания занимает первый этаж, в который вошли центральный лестнично-лифтовый узел с вестибюлем. В нем расположены гардероб и регистратура. Широкие двери ведут в три отделения, вошедшие в первую очередь: неврологическое, кардиологическое. На второй и последующие этажи можно подняться по центральной лестнице. Рядом с лестницей находится лифтовый холл, оснащенный больничным лифтом на 12 человек с широким входным проемом, что дает возможность пользоваться им инвалидам на колясках. Из вестибюля посетители могут попасть в любое из отделений, расположенное на первом этаже, либо подняться на следующие этажи.

На втором этаже находятся кабинеты врачей консультационного отделения. Налево от центральной лестницы расположено небольшое кафе с подсобным помещением, рядом можно получить информацию в справочной.

Через холл посетители попадают в малый актовый зал который предназначен для проведения собраний всего рабочего персонала, а также семинаров.

Третий этаж занимает отделение физиотерапии, кабинет психологической разгрузки.

На четвертом этаже расположен стационар дневного пребывания на 54 койки.

На всех этажах предусмотрены санузлы с учетом обслуживания инвалидов.

Здание завершает машинное отделение лифтов и венткамера, в которые можно попасть по центральной лестнице.

Здание главного корпуса, имеет прямоугольную форму, живописно вписывается в окружающую среду. Остекление принято тонированными зеркальными стеклопакетами теплого тона. Стены из пенобетона. Основной колер стен – белый. Цоколь и часть первого этажа отделаны плитами из натурального камня по сетке на цементно – песчаном растворе.

Основные технико-экономические показатели:

объем здания – 10101 мі

общая площадь – 2856 м

полезная площадь – 2528 мІ

5.2 Теплотехнический расчет ограждающих конструкций

Расчет производится согласно главы СНиП П-3-79* «Строительная теплотехника» и СНКК 23-302-2000 (ТСН 23-302-2000 Краснодарского края) Энергетическая эффективность жилых и общественных зданий. Нормы по теплозащите зданий и методических указаний к курсовому и дипломному проектированию «Теплотехнический расчет ограждающих конструкций зданий».

Расчетные условия ( по данным СНКК 23-302-2000):

1. Расчетная температура внутреннего воздуха – tint = +200 С;

2. Расчетная температура наружного воздуха – text = - 130 С;

(температура наиболее холодной пятидневки)

5. Продолжительность отопительного периода Z ext = 134 сут.;

6. Средняя температура наружного воздуха за отопительный период text av +4.40 С; 7.Градусосутки отопительного периода Dd = 2090 0 С.

8. Назначение – лечебное.

9. Размещение в застройке – отдельностоящее.

10. Тип – четырехэтажное.

11. Конструктивное решение – рамно связевое

Объемно-планировочные параметры здания:

12. Общая площадь наружных стен, включая окна и двери

Aw+F+ed = Pst × Hh = м2

Площадь наружных стен (за минусом площади окон и входных дверей):

Aw = 1974,9 – 542,5 – 5,76 = 1426,64 м2

AF = 542,5м2 – площадь окон и витражей;

Aed = 2.4×2.4 = 5,76 м2 – площадь входной двери.

Площадь покрытия и площадь пола 1-го этажа равны:

Ас = Аst = 885,4 м2

13. Площадь наружных ограждающих конструкций определяется как сумма площади стен (с окнами и входными дверьми) плюс площадь пола, плюс площадь совмещенного покрытия:

Ае sum = Aw + F + ed + Ас + Аst = 1974,9+885,4+885,4 = 3745,7м2

14-15. Площадь отапливаемых помещений (общая площадь) Аh и полезная площадь Аr :

Аh =580,5+ м2

Аr =2856,4-327,8=2528,6 м2 ,

16. Отапливаемый объем здания:

Vh =Ast × Hh = м3

17-18. Показатели объемно-планировочного решения:

- коэффициент остекленности здания: Р =АF / Aw + F + ed = 542,5/1974,9= 0,27;

- показатель компактности здания: Ке des = Ае sum / Vh = 3745,7/10101 = 0,37.

Энергетические показатели

Теплотехнические показатели

19. Согласно СниП П-3-79* приведенное сопротивление теплопередаче наружных ограждений R0 r , м2 0 С/Вт должно приниматься не ниже требуемых значений R0 red , которые устанавливаются по табл. 1б в зависимости от градусосуток отопительного периода.

Для Dd = 20900 С×сут требуемое сопротивление теплопередаче равно для:

- стен Rw red = 2,46 м2 ×0 С/Вт;

- окон и балконных дверей Rf red = 0,377 м2 ×0 С/Вт;

- входных дверей Rw red = 1,35 м2 ×0 С/Вт;

- совмещенное покрытие Red red = 3,6 м2 ×0 С/Вт;

- пол первого этажа Rf = 3,25 м2 ×0 С/Вт;

Определимся с конструкциями и рассчитаем толщины утеплителей наружных ограждений по принятым сопротивлениям теплопередачи. Схема конструкции стены приведена на рисунке 1.

1. Известково-песчанный раствор плотностью 1600 кг/м3 d1 =20мм, с коэффициентом теплопроводности А =0,70 Вт/(мо С)

2. Пенобетон плотностью 600 кг/м3 d2 =Х мм, с коэффициентом теплопроводности А =0,22 Вт/(мо С)

3. Цементно-песчанный раствор плотностью 1800 кг/м3 d3 =20мм, с коэффициентом теплопроводности А =0,76 Вт/(мо С

Определяем требуемое сопротивление теплопередаче стены, исходя из санитарно-гигиенических и комфортных условий:

м2 ×0 С/Вт

R0 =RВ +Rраств +Rж/б +Rраств + Rн =Ro треб

R0 = м2 ×0 С/Вт

[2,46 – (0,115 +0,028+ 0,026 + 0,043)]×0,22 = x

x = 0,5 dбет =0,5м

толщина стены 0,5+0,02= 0,54 м

Для обеспечения требуемого по градусосуткам сопротивления теплопередаче совмещенного покрытия R0 тр = 3,6 м2 ×0 С/Вт определяем толщину утеплителя в многослойной конструкции покрытия (термическое сопротивление пароизоляции отнесены в запас), схема которого приведена на рисунке 2

3. Железобетонная монолитная плита плотностью 2500 кг/м3 d1 =250 мм, с коэффициентом теплопроводности А =1,92 Вт/(мо С)

2. Утеплитель-пенополистирол плотностью 150 кг/м3 d2 =Х мм, с коэффициентом теплопроводности А =0,052 Вт/(мо С)

1. Цементно-песчанный раствор плотностью 1800 кг/м3 d3 =40мм, с коэффициентом теплопроводности А =0,76 Вт/(мо С)

R0 =RВ +Rж/б +Rутеп +Rраств + Rн =Ro треб

R0 = м2 ×0 С/Вт

1/8,7+0,25/1,92 + X/0,052+ 0,04/0,76 + 1/23= 2,46

[3.6-(0,115+0,13 +0,052+0,043)]×0,052 = X

X = (3,6-0,34)×0,052= 0,169 м

dут = 17 см

Для обеспечения требуемого по градусосуткам сопротивления теплопередаче R0 тр = 3,25 м2 ×0 С/Вт перекрытия по грунту, определяем его конструкцию и рассчитаем толщину утеплителя ( рис.3 ).

1. Цементно-песчанный раствор плотностью 1800 кг/м3 d1 =40мм, с коэффициентом теплопроводности А =0,76 Вт/(мо С)

2. Утеплитель-керамзит плотностью 300 кг/м3 d2 =Х мм, с коэффициентом теплопроводности А =0,12 Вт/(мо С)

3. Железобетонная монолитная плита плотностью 2500 кг/м3 d3 =250 мм, с коэффициентом теплопроводности А =1,92 Вт/(мо С)

R0 =RВ + Rраств + Rутеп +Rж/б + Rн =Ro треб

R0 = м2 ×0 С/Вт

1/8,7+0,04/0,76 + X/0,12+ 0,25/1,92 + 1/23= 3,25

[3,25-(0,115+0,052 +0,13+0,043)]×0,12 = X

X = (3,25-0,34)×0,12= 0,349 м принимаем dут = 35 см

20. Приведенный трансмиссионный коэффициент теплопередачи:

Km tr = b(Aw /Rw r +AF / RF r + Aed / Rtd r +n× Ac / Rc r + n× Af / Rf r )/ Ае sum

Km tr = 1,1(1426,6/2,46 + 542,5/0,38 + 5,75/1,35 + 1×885,4/3,6 +0,6×885,4/3,25)/3745,7 =

= 1.1(597,67 + 1427,6 + 4,25 + 245,94+163,45)/3745,7 = 0,651 (Вт/м2 ×0 С),

21. Воздухопроницаемость неружных ограждений принимается по таблице 12* СниП П-3-79*. Согласно этой таблице воздухопроницаемость стен, покрытия, перекрытия первого этажа Gm w = Gm c = Gm f = 0,5 кг/(м2 ×0 С), окон и деревянных переплетов и балконных дверей Gm F = 6 кг/(м2 ×0 С).

22. Требуемая среднесуточная кратность воздухообмена в общественных зданиях, функционирующих не круглосуточно, определяется по формуле:

где — продолжительность рабочего времени в учреждении, ч;

— кратность воздухообмена в рабочее время, ч-1 , согласно СНиП 2.08.02 для учебных заведений, поликлиник и других учреждений, функционирующих в рабочем режиме неполные сутки, 0,5 ч-1 в нерабочее время;

na ==0,75 ч-1

23. Приведенный инфильтрационный (условный) коэффициент теплопередачи здания определяется по формуле:

Кm inf = 0.28×c×na ×bv ×Vh ga ht ×k/Ac sum , ga ht =353/(275+text av )

Кm inf = 0,28×1×0,75×0,85×10101×1,27×0,8/3745,7 = 0,489 (Вт/м2 ×0 С).

24. Общий коэффициент теплопередачи здания, (Вт/м2 ×0 С) определяемый по формуле:

Кm = Km tr + Кm inf = 0,651+0,489 = 1,14 (Вт/м2 ×0 С)

Теплоэнергетические показатели

25. Общие теплопотери через ограждающую оболочку здания за отопительный период, МДж

Qh = 0.0864×Km ×Dd × Ae sum = 0,0864×1,14×2090×3745,7 = 1128207(МДж)

26. Удельные бытовые тепловыделения qint , Вт/м3 , следует устанавливать исходя из расчетного удельного электро- и газопотребления здания, но не менее 10 Вт/м3

Принимаем 12 Вт/м3 .

27. Бытовые теплопоступления в здание за отопительный период, МДж:

Qint = 0,0864×qint ×Zht ×AL = 0,0864×12×168×2528,6 = 440437 МДж

28. Теплопоступления в здание от солнечной радиации за отопительный период, МДж:

Qs =tF ×kF ×(AF1 l1 +AF2 l2 + AF3 l3 +AF4 l4 )= 0,9×0,9×(185,26×382+131,26×816+98,52 ×382+126,96×816)=

0,81×(70769+107108+37634+103599)=258479 МДж

29. Потребность в тепловой энергии на отопление здания за отопительный период, МДж, определяют по формуле:

Qh y = [Qh – (Qint + Qs )×Y]×bh

Qh y = [1128207- (440437+258479)×0,8]×1,13 = 643053 МДж

30.Удельный расход тепловой энергии на отопление здания

qh des , кДж/(м3 ×0 Ссут): qh des = 103 Qh y /Ah ×Dd

qh des = 103 ×643053 /10101×3058 = 20,81 кДж/(м3 ×0 Ссут)

Разница между удельным расходом энергии на отопление здания и требуемым (20,81 против 31) составляет 32,87%, что превышает допустимую разницу (5%), поэтому необходим пересмотр вариантов до достижения условия:

qh reg ≥ qh des .

Уменьшаем приведенные сопротивления теплопередачи ограждающих конструкций, определенные по таблице 1”б” СНиП II-3-79*, исходя из условий энергосбережения.

( Изменения вносим в пункт 19 ).

19. Для второго этапа принимаем следующие сопротивления ограждающих конструкций:

- стен Rw red = 1,72 м2 ×0 С/Вт;

- окон и балконных дверей Rf red = 0,377 м2 ×0 С/Вт;

- входных дверей Rw red = 1,35 м2 ×0 С/Вт;

- совмещенное покрытие Red red = 20,5 м2 ×0 С/Вт;

- пол первого этажа Rf = 1,15 м2 ×0 С/Вт;

20. Приведенный трансмиссионный коэффициент теплопередачи:

Km tr = b(Aw /Rw r +AF / RF r + Aed / Rtd r +n× Ac / Rc r + n× Af / Rf r )/ Ае sum

Km tr = 1,1(1426,6/1,72 + 542,5/0,38 + 5,75/1,35 + 1×885,4/2,05 +0,6×885,4/3,25)/3745,7 =

= 1.1(829,4 + 1427,6 + 4,25 + 431,9+769,9)/3745,7 = 0,92 (Вт/м2 ×0 С),

21. (Без изменения. ) Воздухопроницаемость наружных ограждений принимается по таблице 12* СниП П-3-79*. Согласно этой таблице воздухопроницаемость стен, покрытия, перекрытия первого этажа Gm w = Gm c = Gm f = 0,5 кг/(м2 ×0 С), окон и деревянных переплетов и балконных дверей Gm F = 6 кг/(м2 ×0 С).

22. ( Без изменения. ) Требуемая среднесуточная кратность воздухообмена в общественных зданиях, функционирующих не круглосуточно, определяется по формуле:

где — продолжительность рабочего времени в учреждении, ч;

— кратность воздухообмена в рабочее время, ч-1 , согласно СНиП 2.08.02 для учебных заведений, поликлиник и других учреждений, функционирующих в рабочем режиме неполные сутки, 0,5 ч-1 в нерабочее время;

na ==0,75 ч-1

24. Общий коэффициент теплопередачи здания, (Вт/м2 ×0 С) определяемый по формуле:

Кm = Km tr + Кm inf = 0,92+0,489 = 1,409 (Вт/м2 ×0 С)

Теплоэнергетические показатели

25. Общие теплопотери через ограждающую оболочку здания за отопительный период, МДж

Qh = 0.0864×Km ×Dd × Ae sum = 0,0864×1,409×2090×3745,7 = 1394425,7(МДж)

26. (Без изменения. ) Удельные бытовые тепловыделения qint , Вт/м3 , следует устанавливать исходя из расчетного удельного электро- и газопотребления здания, но не менее 10 Вт/м3

Принимаем 12 Вт/м3 .

27. (Без изменения. ) Бытовые теплопоступления в здание за отопительный период, МДж:

Qint = 0,0864×qint ×Zht ×AL = 0,0864×12×134×2528,6 = 440437,3 МДж

28. (Без изменения. ) Теплопоступления в здание от солнечной радиации за отопительный период, МДж:

Qs =tF ×kF ×(AF1 l1 +AF2 l2 + AF3 l3 +AF4 l4 )= 0,9×0,9×(185,26×382+131,26×816+98,52 ×382+126,96×816)=

0,81×(70769+107108+37634+103599)=258479 МДж

29. Потребность в тепловой энергии на отопление здания за отопительный период, МДж, определяют по формуле:

Qh y = [Qh – (Qint + Qs )×Y]×bh

Qh y = [1394425,7- (440437,3+258479,1)×0,8]×1,13 = 943880,2 МДж

30.Удельный расход тепловой энергии на отопление здания qh des , кДж/(м3 ×0 Ссут): qh des = 103 Qh y /Ah ×Dd

qh des = 103 ×943880,2 /10101×3058 = 30,55 кДж/(м3 ×0 Ссут)

При требуемом qh red = 31 кДж/(м3 ×0 Ссут)

По принятым сопротивлениям теплопередаче определимся конструкциями ограждений и толщиной утеплителя совмещенного покрытия и перекрытия первого этажа.

Стены: принимаем следующую конструкцию стены, теплотехнические характеристики материалов ( рис. 4)

1. Известково-песчанный раствор плотностью 1600 кг/м3 d1 =20мм, с коэффициентом теплопроводности А =0,70 Вт/(мо С)

2. Пенобетон плотностью 800 кг/м3 d2 =Х мм, с коэффициентом теплопроводности А =0,33 Вт/(мо С)

3. Цементно-песчанный раствор плотностью 1800 кг/м3 d3 =20мм, с коэффициентом теплопроводности А =0,76 Вт/(мо С)

Cопротивление теплопередаче:

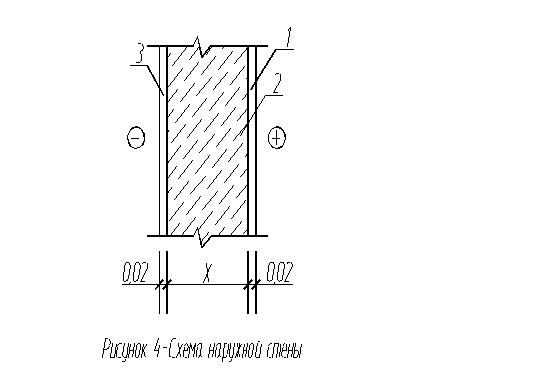

R0 =RВ +Rраств +Rж / б +Rраств + Rн =Ro треб

R0 = м2 ×0 С/Вт

[1,72 – (0,115 + 0,028+0,026 + 0,043)]×0,33 =δ2

откуда толщина пенобетона δ2 =0,5 м

Совмещенное покрытие: принимаем следующую конструкцию совмещенного покрытия, теплотехнические характеристики материалов ( рис. 5)

1. Цементно-песчанный раствор плотностью 1800 кг/м3 d1 =20 мм, с коэффициентом теплопроводности А =0,76 Вт/(мо С)

2. Утеплитель-газобетон плотностью 600 кг/м3 d2 =Х мм, с коэффициентом теплопроводности А =0,22 Вт/(мо С)

3. Железобетонная монолитная плита плотностью 2500 кг/м3 d3 =250 мм, с коэффициентом теплопроводности А =1,92 Вт/(мо С)

R0 =RВ +Rж / б +Rутеп +Rраств + Rн =Ro треб

R0 = м2 ×0 С/Вт

1/8,7+0,25/1,92 + X/0,22+ 0,02/0,76 + 1/23= 1,45

[1,45-(0,115+0,13 +0,026+0,043)]×0,22 = X

X = (1,45-0,314)×0,22= 0,249 м

Принимаем dут = 25 см

Перекрытие первого этажа: принимаем следующую конструкцию перекрытия первого этажа, теплотехнические характеристики материалов ( рис. 6)

1. Цементно-песчанный раствор плотностью 1800 кг/м3 d1 =20 мм, с коэффициентом теплопроводности А =0,76 Вт/(мо С)

2. Утеплитель-газобетон плотностью 300 кг/м3 d2 =Х мм, с коэффициентом теплопроводности А =0,11 Вт/(мо С)

3. Железобетонная монолитная плита плотностью 2500 кг/м3 d3 =250 мм, с коэффициентом теплопроводности А =1,92 Вт/(мо С)

R0 =RВ + Rраств + Rутеп +Rж / б + Rн =Ro треб

R0 = м2 ×0 С/Вт

1/8,7+0,02/0,76 + X/0,11+ 0,25/1,92 + 1/23= 1,15

[1,15-(0,115+0,026 +0,13+0,043)]×0,11 = X

X = (1,15-0,314)×0,11= 0,9 м принимаем dут = 90 см

5.3 Конструктивное решение здания

Конструктивные решения обусловлены архитектурно – планировочными требованиями и приняты в соответствии с архитектурным заданием.

Здание рамно-связевое из монолитного железобетона с безригельными перекрытиями.

Фундаменты приняты из условия ограничения возможных деформаций для многоэтажной части из кустов свай, для одноэтажных пристроек – плитные фундаменты. Перекрытия – монолитные железобетонные. Кровля – плоская из рулонных материалов, утепленная газобетоном.

Отмостка вокруг здания – бетонная шириной 1000 мм. Стены – из монолитного пенобетона с поэтажным операнием на консоли перекрытий.

Перегородки – кирпичные толщиной 120 мм и на металлическом каркасе с двухсторонней обшивкой гипсокартонными листами в два слоя.

5.4 Решение фасада, внутренняя отделка помещений

Стены из пенобетона покрыты обычной штукатуркой. Основной колер стен –белый. Цоколь и часть первого этажа отделаны плитами из натурального камня по сетке на цементно-песчаном растворе. Остекление принято зеркальными стеклопакетами.

Внутренние стены и потолки после затирки (при необходимости – штукатурки) окрашиваются водоэмульсионной краской СТЭМ-45. В помещениях, где установлено сантехническое оборудование стены отделываются глазурированной плиткой или окрашиваются поливинилацетатной краской ВА-27.

5.5 Инженерное оборудование

Отопление

Отопление помещений корпусов – водяное, местными нагревательными приборами – радиаторами типа МС 140.Систеиы отопления – двухтрубные. Расход тепла на отопление по первой очереди 180000 ккал/час (218 кВт).

Источником теплоснабжения является котельная по ул. Челюскенцев № 7 (резервный источник- стационарная котельная РОК-1находится в теническом здании на территории центра. Котельная оборудована водонагревательными котлами ТВГ-8М, ТВГ-4Р.

Источником водоснабжения являются центральные сети поселка.

Показатели параметров теплоносителей:

· теплофикационная вода с температурой подающей воды 150 ˚С и обратной 70 ˚С;

· подающей горячего водоснабжения 65 ˚С и циркуляционной воды 50 ˚С.

Давление в подающей магистрали на выходе из котельной Р=0,55 МПа, давление в обратной магистрали входе в котельную Р=0,45 МПа.

Вентиляция и кондиционирование.

Для создания нормативных параметров воздуха в помещениях предусматривается:

· общественная вытяжная вентиляция;

· кондиционирование воздуха.

Количество воздуха для вентиляции и кондиционирования в помещениях определено расчетом в соответствии с требованиями СНиП 2.08.02-89, СНиП 2.04.05-91, пособиям по проектированию учреждений здравоохранения.

По экономическим соображениям и, исходя из надежности работы, приняты автономные кондиционеры японской фирмы “DEIKIN”, работающие в режиме “зима-лето”, поддерживающие в помещении заданную температуру воздуха и очищающие его от пыли. Расход тепла на вентиляцию первой очереди – 195000 ккал/час (226 КВт).

Водоснабжение.

Системы водопровода, канализации водостоков и горячего водоснабжения здания центра реабилитации запроектированы в соответствии с требованиями СниП «Внутренний водопровод и канализация».

Сети водопровода выполнены из полиэтиленовых труб ПНД Æ 150 мм тип Т «питьевая» ГОСТ 18599 – 83.

На проектируемой сети предусмотрены колодцы с отключающими задвижками и пожарными гидрантами из сборного железобетона. Для круглосуточного и бесперебойного водоснабжения, проектируемого здания центра реабилитации, запроектирован бак хозяйственного питьевого запаса воды в техническом помещении емкостью 200м3. Для обеспечения требуемого напора воды (20 м водного столба) принята «частная насосная установка» ГИДРОДЖЕТ JP5 фирмы GRUNDFOS.

Вопрос внутреннего пожаротушения главного корпуса решен от баков противопожарного запаса воды (2 шт. по 14 м3) и группы противопожарных насосов СН 12 – 40 400 Y фирмы GRUNDFOS.

Питьевая вода используется для хозяйственно-питьевых нужд, полив газонов и территории, пожаротушения.

Источником водоснабжения являются основные сети поселка диаметром 300 мм. Напор в сети – 4,0 атм. Учет воды производится водомером ВТ-80,установленным в техническо здании.

Внутренние сети водопровода – кольцевые, укладываются из стальных электросварных труб диаметром 100 мм по ГОСТ 10704-76 и из стальных водогазопроводных труб диаметром 15…50 мм по ГОСТ 3262-75. Пожарные краны устанавливаются в деревянных шкафах, оборудованных двумя огнетушителями.

Канализация.

В соответствии с требованиями, предъявляемыми к качеству сточных вод, запроектированы следующие системы канализации:

· бытовая;

· дождевая.

В сеть бытовой канализации сбрасываются стоки от санприборов. Отвод бытовых стоков предусмотрен в существующую сеть фекальной канализации поселка диаметром 300 мм.

На выпуска канализации от санприборов, расположенных в подвале и в колодце здания, устанавливаются электрофицированные задвижки с автоматическим управлением.

Система дождевой канализации запроектирована для отвода дождевых стоков с кровли здания и дождеприемных лотков. Сети канализации укладываются из чугунных и керамических труб с герметизацией стыковых соединений. Характеристика загрязнений в сточных водах соответствует требованиям Горисполкома (решение №362 от 12.07.91 г.).

Электроосвещение.

Электроосвещение выполнено в соответствии со СниП II-4-79 и предусматривает:

· рабочее напряжение 220 В;

· аварийное и эвакуационное напряжение 220 В;

· ремонтное напряжение 42 В.

Аварийное освещение для продолжения работы предусмотрено только в процедурных и электрощитовой. В качестве источников света приняты люминисцентные светильники и лампы накаливания. Выбор светильников произведен в соответствии с условиями среды. Управление рабочим освещением осуществляется выключателями по месту управления эвакуационным освещением централизовано со щита аварийного освещения.

5.3 Расчет железобетонной четырехпролетной рамы

Расчет рамы ведем по оси «В».

Сечение стоек- колонн bxh=40x40 см, сечение ригелей bxh=0,5х( 600+300)х25=450х25 см, где по методу заменяющих рам ширина ригеля равна полусумме двух смежных пролетов.

Ввиду того, что весь каркас здания представляет собой связевую систему, где связями служат железобетонные монолитные стены шахты лифта и лестничных клеток, которые воспринимают все возможные горизонтальные нагрузки ( ветровую и сейсмическую ), то рама будет работать только на вертикальные нагрузки.

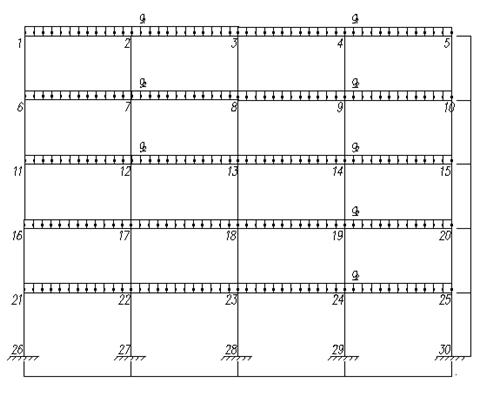

5.3.1 Сбор нагрузок на междуэтажное перекрытие

Таблица 5.2. Сбор нагрузок на междуэтажное перекрытие.

№ п/п

Наименование нагрузок

Нормативная, н/м2

Коэффициент надежности по нагрузке

Расчетная, н/м2

1

2

3

4

5

1

Линолеум δ=4 мм, ρ=18000 н/м3

72

1,1

79,2

2

Стяжка из цементно-песчаного раствора δ=20 мм, ρ=18000 н/м3

360

1,3

468

3

Газобетон δ=95 мм, ρ=10000 н/м3

950

1,3

1235

4

Железобетонная плита δ=250 мм ρ=25000 н/м3

6250

1,1

6875

5

Перегородки гипсокартонные

220

1,1

242

Итого

7920

8902

Полезная нагрузка

2000

1,2

2400

в т.ч. кратковременная

1000

1,2

1200

длительная

1000

1,2

1200

Таблица 5.3. Сбор нагрузок на покрытие.

№ п/п

Наименование нагрузок

Нормативная, н/м2

Коэффициент надежности по нагрузке

Расчетная, н/м2

1

2

3

4

5

1

Гравий втопленный в битум δ=20 мм, ρ=20000 н/м3

400

1,1

79,2

2

Стяжка из цементно-песчаного раствора δ=20 мм, ρ=18000 н/м2

360

1,3

468

3

Утеплитель-газобетон δ=300 мм, ρ=3000 н/м3

900

1,3

1170

4

Слой рубероида

50

1,3

65

5

Железобетонная плита δ=250 мм ρ=25000 н/м2

6250

1,1

6875

Итого

7960

9080

Снеговая нагрузка для первого района

480

1,4

800

Расчетные нагрузки на 1 погонный метр ригеля с учетом коэффициента по назначению здания γn =0,95.

Постоянная от покрытия:

q1 = Н/м = 38,9 кН/м

Постоянная от перекрытия:

q2 = Н/м = 38,1 кН/м

Временная на покрытие:

V1 = Н/м = 3,0 кН/м

Временная на покрытие:

V2 = Н/м = 10,3 кН/м

5.4 Расчет рамы методом заменяющих рам

Определяем геометрические характеристики элементов рамы:

момент инерции ригеля

Ip =см4

момент инерции колонны

Iк =см4

если Iк =1,00, то Iр =2,75

Погонные жесткости элементов рамы:

ιк = Iк /h=1/3,60=0,278 ιр = Iр /l=2,75/6,00=0,458

Определяем коэффициенты распределения в узлах рамы:

узел 1. к1-2 = к1-6 =

узел 2. к2-1 = к2-3 =0,384, к2-7 =0,232

узел 3. к3-2 = к3-8 =

к3-4 = 0.622

узел 4. к4-9 = к4-3 =

к4-5 =

узел 5. к5-4 = к5-10 =

узел 6. к6-1 = к6-7 =

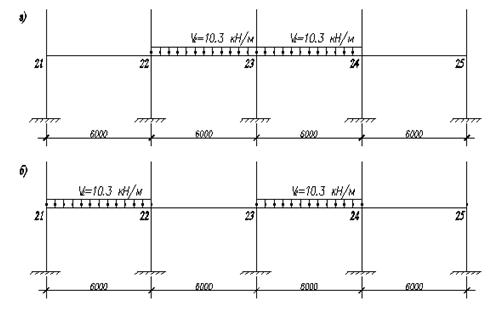

Рисунок 5.1 Схема вертикальных нагрузок

к6-11 =

узел 7. к7-2 =

к7-8 =

к7-12 = к7-6 =0,452

узел 8. к8-7 =

к8-9 =

к8-3 =

к8-13 =

узел 9. к9-4 =

к9-8 =

к9-14 =

к9-10 =0,452

узел 10. к10-9 =

к10-15 =

к10-5 =0,378

узел 11. к11-6 =

к11-16 =

к11-12 =

узел 12. к12-11 =

к12-13 =

к12-7 =

к12-17 =

узел 13. к13-12 =

к13-14 =

к13-8 =

к13-18 =

узел 14. к14-13 =

к14-9 =

к14-19 = к14-13 = 0.452

узел 15. к15-14 =

к15-10 =

к15-20 =

узел 16. к16-17 =

к16-11 =

к16-21 =

узел 17. к17-16 =

к17-18 =

к17-12 =

к17-22 =

узел 18. к18-17 =

к18-19 =

к18-13 =

к18-23 =

узел 19. к19-18 =

к19-14 =

к19-24 =

к19-20 =

узел 20. к20-15 =

к20-20 =

к20-19 =

узел 21. к21-22 =

к21-26 =

к21-16 =

узел 22. к22-21 =

к22-17 =

к22-23 =

к22-27 =

узел 23. к23-22 =

к23-24 =

к23-18 =

к23-28 =

узел 24. к24-23 =

к24-29 =

к24-19 = к24-25 = 0.452

узел 25. к25-24 =

к25-20 =

к25-30 =0,378

Опорные моменты в верхних ригелях от постоянных нагрузок:

М1 =кН/м

Опорные моменты в средних ригелях от постоянных нагрузок:

М2 =кН/м

Распределение моментов производим в табличной форме методом Кросса.

Таблица 5.4. Изгибающие моменты от постоянной нагрузки в элементах рамы.

Узлы

1

2

3

4

5

6

7

Стержни

1-2

1-6

2-1

2-7

2-3

3-8

3-2

3-4

4-3

4-5

4-9

5-4

5-10

6-1

6-7

6-11

7-2

7-8

7-12

к

0,622

0,378

0,384

0,232

0,384

0,378

0,622

0.622

0,274

0,452

0,274

0,311

0,189

0,274

0,452

0,274

0,274

0,452

0,274

Моп

+116,7

-

-116,7

-

+116,7

-

-116,7

+116,7

-

+114,3

-

-114,3

-

-

-114,3

-

-

+114,3

-

1 цикл

-72,6

-44,1

-

-

-

+44,1

+72,6

-72,6

-31,3

-51,7

-31,3

-

-

+31,3

+51,7

+31,3

-31,3

-51,7

-31,3

-

-

+36,3

-

-36,3

+15,7

-

-

-22,0

-

-15,7

+25,9

-

+22,1

-

+17,8

-15,7

-

+0,5

2 цикл

-

-

-

-

-

-5,9

-9,8

-

+10,3

+17,1

+10,3

-

-

-10,9

-18,1

-10,9

+4,2

+6,8

+4,2

-

+5,2

-

-

-4,9

-5,5

-

-

-

-

+2,1

+8,6

+0,4

-3,0

-

-

+5,2

+0,7

+1,5

3 цикл

-3,2

-2,0

+1,9

+1,1

+1,3

+2,1

+3,4

-3.2

-0,6

-0,9

-0,6

-

-

+0,8

+1,8

+0,8

-2,0

-3,4

-2,0

Итого

+41,0

-41,0

-78,5

+1,1

+74,4

+50,5

-50,5

+41,0

-41,6

+78,8

-32,7

-79,8

+0,4

-39,9

-78,9

-39,0

-39,6

+66,7

-27,1

Продолжение таблицы 5.4.

Узлы

7

8

9

10

11

12

Стержни

7-6

8-3

8-7

8-9

8-13

9-4

9-8

9-14

9-10

10-15

10-9

10-5

11-6

11-12

11-16

12-11

12-7

12-17

12-13

к

0,452

0,189

0,311

0,311

0,189

0,311

0,452

0,311

0,452

0,378

0,622

0,378

0,384

0,232

0,384

0,311

0,189

0,189

0,311

Моп

+114,3

-

-114,3

+114,3

-

-

-114,3

-

-114,3

-

+116,7

-

-116,7

-

+116,7

-116,7

-

-

+114,3

1 цикл

+51,7

-

-

-

-

+35,5

+43,3

+35,5

+43,3

-44,1

-72,6

-44,1

-

-

-

+0,7

+1,0

+1,0

+0,7

-

-

+25,8

-21,7

-

+15,7

-

+15,7

-

-15,7

-

-15,7

-36,3

-

+0,4

-

-15,7

-

-

2 цикл

-18,1

+0,8

+1,3

+1,3

+0,8

-9,8

-11,8

-9,8

-11,8

+5,9

+9,8

+5,9

+13,8

-+8,3

+13,8

+4,9

+3,0

+3,0

+4,9

-

-

+3,4

-

-2,5

-5,5

+0,7

-4,9

+0,7

+3,1

+6,9

+3,1

+4,9

+1,5

+2,5

+6,9

+2,1

-

-4,1

3 цикл

+1,8

-0,2

-0,3

-0,3

-0,1

+3,0

+3,7

+3,0

+3,7

-3,8

-6,2

-3,8

-3,4

-2,1

-3,4

-1,5

-1,0

-0,9

-1,5

Итого

-78,9

+0,6

-84,1

+93,9

-1,8

+38,9

-78,4

+39,5

-78,4

-54,6

+54,6

-54,6

-137,3

+7,7

+130,0

-105,7

-11,7

+3,1

+114,3

Продолжение таблицы 5.4.

Узлы

13

14

15

16

17

Стержни

13-12

13-8

13-18

13-14

14-13

14-9

14-19

14-15

15-14

15-10

15-20

16-11

16-21

16-17

17-16

17-12

17-22

17-18

к

0,311

0,189

0,189

0,311

0,452

0,274

0,274

0,452

0,452

0,274

0,274

0,189

0,189

0,311

0,311

0,189

0,189

0,311

Моп

-114,3

-

-

+114,3

-114,3

-

-

+114,3

+114,3

-

-

-

-

+114,3

-114,3

-

-

+114,3

1 цикл

-

-

-

-

+51,7

+31,3

+31,3

+51,7

-51,7

-31,3

-31,3

-

-

-

-

-

-

-

+0,4

-

-

+25,8

-

+17,8

+17,8

-

-

-22,1

-

-

-

-

-

+0,5

-

-

2 цикл

-8,1

-5,0

-5,0

-8,1

-16,0

-9,8

-9,8

-16,0

+8,0

+6,1

+8,0

+3,0

+3,0

+4,9

-0,3

-

-

-0,2

+2,5

+0,4

-2,1

-8,0

-4,1

-

-2,2

-4,1

+2,5

+3,0

-

+4,2

-

-0,2

+2,5

+1,5

-

-3,4

3 цикл

+2,2

+1,4

+1,4

+2,2

+2,9

+1,7

+1,7

+2,9

-2,5

-1,5

-1,5

-1,6

-1,6

-2,4

-0,1

-0,1

-0,2

Итого

-117,3

-3,2

-5,7

+126,2

-79,8

+41,0

+38,8

-79,8

+70,6

-45,8

-24,8

+5,6

+1,4

+116,5

+1,9

-0,1

+110,5

Таблица 5.5. Изгибающие моменты от постоянной нагрузки в элементах рамы.

Узлы

18

19

20

21

22

Стержни

18-17

18-13

18-23

18-19

19-18

19-14

19-20

19-24

20-25

20-19

20-15

21-26

21-22

21-16

22-21

22-27

22-17

22-23

к

0,311

0,189

0,189

0,311

0,452

0,274

0,452

0,274

0,274

0,452

0,274

0,189

0,311

0,189

0,452

0,274

0,274

0,452

Моп

-114,3

-

-

+114,3

-114,3

-

+114,3

-

-

+114,3

-

-

-114,3

-

-114,3

-

-

+114,3

1 цикл

-

-

-

-

+43,3

+35,5

+43,3

+35,5

-31,3

-51,7

-31,3

-

-

-

+51,7

+31,3

-31,3

-51,7

-

-

-

+21,7

-

+15,7

-

-

-22,0

-

-15,7

-

+25,9

-

-

+17,8

-15,7

-

2 цикл

-6,7

-4,2

-4,1

-6,7

-7,1

-4,3

-7,1

-4,3

+10,3

+17,1

+10,3

-

-

-

-18,1

-10,9

+4,2

+6,8

-0,1

-2,5

-

-3,6

-3,4

-4,9

-3,4

-

-

-

+2,1

+0,4

+8,6

+0,4

-

-

+5,2

+0,7

3 цикл

+1,9

+1,2

+1,2

+1,9

+3,7

+2,3

+3,7

+2,3

-0,6

-0,9

-0,6

-

-

-

+1,8

+0,8

-2,0

-3,4

Итого

-119,2

-5,5

-2,9

+127,6

-77,8

+44,3

-77,8

+35,5

-41,6

+78,8

-32,7

+0,4

-79,8

+0,4

-78,9

-39,0

-39,6

+66,7

Продолжение таблицы 5.5.

Узлы

23

24

25

26

27

28

29

30

Стержни

23-18

23-22

23-24

23-28

24-25

24-29

24-19

24-23

25-20

25-24

25-30

20-15

21-16

22-17

23-18

24-19

к

0,189

0,311

0,311

0,189

0,452

0,274

0,274

0,452

0,378

0,622

0,378

-

-

-

-

-

Моп

-

-114,3

+114,3

-

-

-114,3

-

-114,3

-

+116,7

-

-

-

-

-

-

1 цикл

-

-

-

-

+35,5

+43,3

+35,5

+43,3

-44,1

-72,6

-44,1

-

-

-

-

-

-

+25,8

-21,7

-

+15,7

-

+15,7

-

-15,7

-

-15,7

-15,7

-

-

-

+17,8

2 цикл

+0,8

+1,3

+1,3

+0,8

-9,8

-11,8

-9,8

-11,8

+5,9

+9,8

+5,9

-

-

-

-

-

-

+3,4

-

-2,5

-5,5

+0,7

-4,9

+0,7

+3,1

+6,9

+3,1

+4,0

+1,5

-

-2,1

-2,2

3 цикл

-0,2

-0,3

-0,3

-0,1

+3,0

+3,7

+3,0

+3,7

-3,8

-6,2

-3,8

-

-

-

-

-

Итого

+0,6

-84,1

+93,9

-1,8

+38,9

-78,4

+39,5

-78,4

-54,6

+54,6

-54,6

-11,7

+1,5

-

-2,1

+15,6

Для определения изгибающих моментов от временной нагрузки распологаем последнюю через один пролет для получения максимального пролетного момента и в двух смежных пролетах для получения максимального пролетного момента.

Приняв для расчета и конструирования колонну нижнего этажа по оси «3», производим загрузку временной нагрузкой только ригель по узлам 21-22-23-24-25.

Моменты защемления:

Моп =

Рисунок 5.2. Схемы загружения временной нагрузкой

Таблица 5.6. Изгибающие моменты от временной нагрузки по схеме А.

Узлы

21

22

23

24

25

Стержни

21-В

21-Н

21-22

22-21

22-В

22-Н

22-23

23-22

23-В

23-Н

23-24

24-23

24-В

24-Н

24-25

25-24

25-В

25-Н

к

0,274

0,274

0,452

0,311

0,189

0,189

0,311

0,311

0,189

0,189

0,311

0,311

0,189

0,189

0,311

0,452

0,274

0,274

Моп

-

-

-

-

-

-

+31,0

-31,0

-

-

+31,0

-31,0

-

-

-

-

-

-

1 цикл

-

-

-

-9,6

-5,9

-5,9

-9,6

-

-

-

-

+9,6

+5,9

+5,9

+9,6

-

-

-

-

-

-4,8

-

-

-

-

-4,8

-

-

+4,8

-

-

-

-

+4,8

-

-

2 цикл

+1,3

+1,3

+2,2

-

-

-

-

-

-

-

-

-

-

-

-

-2,2

-1,3

-1,3

-

-

-

+1,1

-

-

-

-

-

-

-

-

-

-

-1,1

-

-

-

3 цикл

-

-

-

-0,3

-0,3

-0,3

-0,3

-

-

-

-

+0,3

+0,3

+0,3

+0,3

-

-

-

Итого

+1,3

+1,3

-2,6

-8,8

-6,2

-6,2

+21,1

-35,8

-

-

+35,8

-21,1

+6,2

+6,2

+8,8

+2,6

-1,3

-1,3

Таблица 5.7. Изгибающие моменты от временной нагрузки по схеме Б.

Узлы

21

22

23

24

25

Стержни

21-В

21-Н

21-22

22-21

22-В

22-Н

22-23

23-22

23-В

23-Н

23-24

24-23

24-В

24-Н

24-25

25-24

25-В

25-Н

к

0,274

0,274

0,452

0,311

0,189

0,189

0,311

0,311

0,189

0,189

0,311

0,311

0,189

0,189

0,311

0,452

0,274

0,274

Моп

-

-

+31,0

-31,0

-

-

-

-

-

-

+31,0

-31,0

-

-

-

-

-

-

1 цикл

-8,5

-8,5

-14,0

+9,6

+5,9

+5,9

+9,6

-9,6

-5,9

-5,9

-9,6

+9,6

+5,9

+5,9

+9,6

-

-

-

-

-

+4,8

-7,0

-

-

-4,8

+4,8

-

-

+4,8

-4,8

-

-

-

+4,8

-

-

2 цикл

-1,3

-1,3

-2,2

+3,6

+2,3

+2,3

+3,6

-3,0

-1,8

-1,8

-3,0

+1,5

+0,9

+0,9

+1,5

-2,2

-1,3

-1,3

-

-

+1,8

-1,1

-

-

-1,5

+1,8

-

-

+0,8

-1,5

-

-

-1,1

+0,8

-

-

3 цикл

-0,5

-0,5

-0,8

+0,8

+0,6

+0,6

+0,8

-0,8

-0,6

-0,6

-0,8

+0,8

+0,6

+0,6

+0,8

-0,4

-0,2

-0,2

Итого

-10,3

-10,3

+20,6

-25,1

+8,8

+8,8

+7,5

-6,8

-8,3

-8,3

+23,2

-25,4

+7,4

+7,4

+10,6

+3,0

-1,5

-1,5

Построение эпюры Мпост.

Пролет 21-22:

Мх =

где

Qx = x=2,77 м

Пролет 22-23:

Qx = x=3,02 м

Мх =

Пролет 23-24:

Qx = x=2,96 м

Мх =

Пролет 24-25:

Qx = x=3,22 м

Мх =

Построение эпюры Мвр.1 при временной нагрузке по всему пролету производим путем умножения эпюры Мпост. на к, где

к=V/g=10,3/38,1=0,27

Построение эпюры Мвр.2 :

Пролет 22-23:

Мх =

Построение эпюры Мвр.3 :

Пролет 21-22:

Мх =

Пролет 24-25:

Мх =

Рисунок 5.3. Эпюры моментов и равномерно распределенных нагрузок

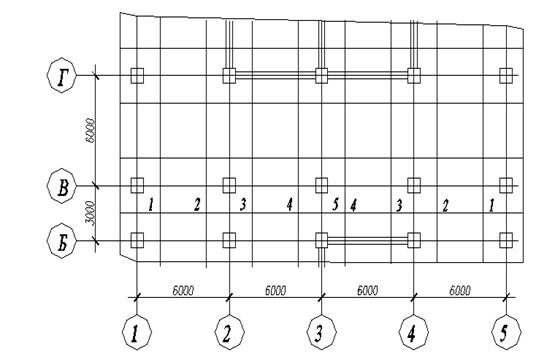

Рисунок 5.4. Схема расположения монолитных плит перекрытия

Распределение моментов производим согласно табл. III. 1 [ 1. стр. 46 ]

Плита №1.

Наибольший опорный момент:

Моп =-77,8-20,6=-98,4 кНм, Мх = кНм

Принимаем конструктивно

Мух =-70,8 кНм

Плита №2.

Наибольший пролетный момент:

Мпр =75,4+26,0=101,4 кНм, Мх = кНм – пролетный момент в надколонной полосе;

Му = кНм – опорный момент в пролетной полосе;

Плита №3.

Наибольший опорный момент:

Моп =-127,6-34,5=-162,1 кНм,

Опорный момент в надколонной полосе:

Мх = кНм

Принимаем конструктивно

Мух =-116,0 кНм

Плита №4.

Наибольший пролетный момент:

Мпр =57,0+18,0=75,0 кНм

Пролетный момент в надколонной полосе:

Мх = кНм

Опорный момент в пролетной полосе:

Му = кНм

Плита №5.

Наибольший опорный момент:

Моп =-112,3-35,8=-148,1 кНм,

Опорный момент в надколонной полосе:

Мх = кНм

Принимаем конструктивно

Мух =-106,6 кНм

Расчет арматуры.

Принимаем бетон класса В25:

Rb =14,5 МПа, Rbt =1.05 МПа, Eb =30000 МПа.

Рабочая арматура класса А-III d=10-40 мм с Rs =365 МПа, Rsc =365 МПа, Es =200000 МПа.

Сечение расчетной полосы плиты: bxh=300x25 см, h0 =h-a=25-3=22 см

Коэффициент условий работы для бетона γb 2 =0,9

Надколонная плита:

Наибольший опорный момент в надколонной плите Мху =-116,0 кНм

По формуле (2.42 [ 2 ] ) граничная высота сжатой зоны:

ξR ,

где ω=0,85-0,008Rb γb 2

Находим:

A0

По табл.3.1. [ 2] η=0,971; ξ=0,067, условие ξ<ξR – соблюдается т.к. 0,061<0,604

Необходимая площадь сечения арматуры:

As см2

Наибольший пролетный момент в надколонной полосе Мх =52,7 кНм

A0 , η=0,984

Необходимая площадь сечения арматуры:

As см2

Таким образом, плита армируется верхней сеткой из арматуры диаметром 12 А-III с шагом 150 мм и нижней сеткой из арматуры диаметром 10 А-III с шагом 150 мм.

Межколонная плита:

Опорный момент пролетной полосы М=-27,6 кНм

A0 , η=0,992

Необходимая площадь сечения арматуры:

As см2

Принимаем арматуру диаметром 10 А-III с шагом 150 мм в обоих направлениях.

Наибольший пролетный момент в надколонной полосе Мх =52,7 кНм

A0 , η=0,984

Необходимая площадь сечения арматуры:

As см2

Плита армируется нижней сеткой из арматуры диаметром 10 А-III с шагом 150 мм в обоих направлениях.

5.5 Расчет нижней части колонны по осям В-4

Грузовая площадь колонны: Ам2

Постоянные нагрузки:

-от собственного веса покрытия кН

-от собственного веса 4-х перекрытий кН

-от собственного веса 5-ти колонн кН

Итого с учетом γn =0,95 кН

Временные полезные полные нагрузки:

-на покрытии кН

-на перекрытиях кН

Итого с учетом γn =0,95кН

Полная нагрузка NкН

Длительная нагрузка Nдл кН

Изгибающий момент в колонне:

-от постоянной нагрузки Мп = +127,6-119,2=8,4 кНм

-от временной полной нагрузки Мвр = -25,4+10,6=-14,8 кНм

-от полной нагрузки Мп =-14,8+8,4=-6,4 кНм

-от длительных нагрузок Мдл кНм

Сечение колонны bxh=40x40 см, h0 =h-a=40-4=36 см. Расчетная длина колонны l0 =0.7H=3,6 м.

Бетон класса В25, арматура класса А-III.

По формуле 18.1 [2]:

Эксцентриситет силы:

e0

Случайный эксцентриситет:

e0 или e0

Поскольку случайный эксцентриситет e0 =1,33 см больше эксцентриситета силы e0 =0.43 см, его и принимаем для расчета.

При отношении , следует учитывать влияние продольного изгиба.

Находим значения моментов в сечении относительно оси, проходящей через центр тяжести наименее (сжатой) растянутой арматуры.

При длительной нагрузке:

М1 l

При полной нагрузке:

М1

Находим коэффициент, учитывающий влияние длительного действия на погиб элемента в предельном состоянии по формуле 4.19 [2]:

φl

Значение

δ

Принимаем δ=0,265

Отношение модулей упругости α

Задаемся коэффициентом армирования μ1

Вычисляем критическую силу по формуле 18.5 [2]:

Ncr

Вычисляем коэффициент η по формуле 4.17 [2]:

η

Эксцентриситет

e

По формуле 18.1, 18.2, 18.3 [2]:

ξ

αs ,

где δ^ =a/h0 =4/36=0,11

Армирование конструктивное. Принимаем по 2 диаметром 22 А-III c каждой стороны, тогда

μ1

5.6 Расчет стыка колонны с надколонной плитой

Стык на поперечную силу Q рассчитывается по формуле: Q=∑Ra F0 sinα+Qб.

При α=45є (угол наклона отгибов) и угле наклона пирамиды продавливания, также равном 45є, получим Qб =0,15Ru bср h0. В этих формулах F0 -сечение отгибов по каждой грани колонны;

bср =bв +bн /2- средний периметр оснований пирамиды продавливания.

Расчетная поперечная сила принимается по колонне по оси “14” нижнего этажа:

Q=кН

На каждую грань колонны Q=308,6/4=77,1 кН

Проверяем условие формулы III.16 [1, стр. 49]: Q≤0,2Ru bср h0 ; h0 =22 см

bср =см; Q=кН

Требуемое сечение отгибов по каждой стороне колонны:

F0 =,

отгибы ставятся конструктивно. Принимаем 4Ш12 А-I с каждой стороны колонны.

5.7 Расчет на воздействие сейсмической нагрузки

Район строительства относится к восьмибалльному по сейсмическому воздействию.

Фундаменты здания свайные, опирающийся на тугопластичные глины, поэтому по грунтам сейсмичность не изменяется.

Расчетные нагрузки: постоянные

-от покрытия gр1 = 9,098 кН/м2 »9, 10 кН/ м2 ;

-от перекрытия gр2 = 8,902 кН/м2 » 8,90 кН/м2 .

Расчетные полезные нагрузки: длительные

-на покрытие gдл1 = 0 кН/м2 ;

-на перекрытие gдл2 = 1,20 кН/м2 .

Расчетные полезные нагрузки: кратковременные

-на покрытие gкр1 =0,70кН/м2 ;

на перекрытие gкр2 =1,20кН/м2 .

Ярусные расчетные нагрузки складываются из веса конструкции перекрытия, веса колонн, веса ограждающих стен и полезных нагрузок.

Так как сейсмическое воздействие относится к особым сочетаниям нагрузок, то применяются следующие коэффициенты сочетаний:

-для постоянных нагрузок gс =0,9;

-для временных длительных gс =0,8;

-для кратковременных gс =0,8.

При особых сочетаниях нагрузок ветровая нагрузка не учитывается.

Расчетный вес колонн (38шт.):

кН

Расчетный вес стен с оконными проемами с усредненным объемным весом r=15,0 кН/м2 , при толщине 0,3м и длине 85м:

кН.

При общей площади этажа здания:

м2

Находим ярусные нагрузки по этажам:

-от покрытия

кН.

Ярусные массы:

Находим жесткости железобетонных диафрагм здания вдоль цифровых осей:

-для Д-1 -3шт

-для Д-2 -1шт.

Жесткость диафрагм при бетоне В25 (Ев=30000Мпа=3000000Н/см2 =300000кН/м2 )

В=0,85Ев

Находим тон свободных колебаний по формуле:

,

где a1 =1,8; a2 =0,3; a3 =0,1, соответственно формулам колебаний.

Но =3,6 - высота здания;

n=5 – число этажей;

L=3,6м – высота этажа.

Тон свободных колебаний определяется по формуле:

5.29с>0.4с

т.к. Т1 > 0,4с, то необходимо определить тон для двух форм колебаний.

Для 2-го тона: Т2 = 0,88с > 0,4с

Для 3-го тона: Т3 = 0,29с < 0,4с

Динамические коэффициенты:

β1 = 0,28 < 0,8 β1 = 0,8

принято

β2 = 1,70 < 2,0 β2 = 1,92

β3 = 5,17 > 2,0 β3 = 2,0

Коэффициент формы колебаний:

Xi (Xj ) = Sin (αi - 1) тξj , где i = 1,2,3.

Таблица 5.8.

ξi =

Xi (Xj ) для трех форм колебаний

Первой Х1 j )

Второй Х2 j )

Третьей Х3 j )

1

2

3

4

1,00

Sin 0,5π = 1,000

Sin 1,5π = -1,000

Sin 2,5π = 1,000

0,80

Sin 0,4π = 0,951

Sin 1,2π = -0,588

Sin 2π = 0,000

0,60

Sin 0,3π = 0,809

Sin 0,9π = +0,309

Sin 1,5π = -1,000

0,40

Sin 0,2π = 0,588

Sin 0,6π = +0,951

Sin π = 0,000

0,20

Sin 0,1π = 0,309

Sin 0,3π = +0,809

Sin 0,5π = 1,000

Таблица 5.9. Коэффициенты форм колебаний

Фермы

Этаж

ξш

Qj

Xi (Xj )

X2 i (Xi )

Qj Xi (Xj )

Qj X2 i Xj )

Коэффициенты ηik

1

2

3

4

5

6

7

8

9

5

1,0

540

1,000

1,000

540

540

ŋ15 = 1,000·1,27 = 1,27

4

0,8

685

0,951

0,904

651

619

ŋ14 = 0,951·1,27 = 1,21

Первая

3

0,6

685

0,809

0,654

554

448

ŋ13 = 0,809·1,27 = 1,03

2

0,4

685

0,588

0,346

403

237

ŋ12 = 0,588·1,27 = 0,75

1

0,2

685

0,309

0,095

212

65

ŋ11 = =

0,309·1,27 = 0,382

Итого:

2360

1909

5

1,0

540

-1,000

1,000

-540

540

ŋ25 =-1,000·0,248 = -0,25

4

0,8

685

-0,588

0,346

-403

237

ŋ24 = -0,588·0,588 = -0,15

Вторая

3

0,6

685

0,309

0,095

212

65

ŋ23 = 0,309·0,248 = 0,08

2

0,4

685

0,951

0,904

651

619

ŋ22 = 0,951·0,248 = 0,24

1

0,2

685

0,809

0,654

554

448

ŋ21 = = 0,20

Итого:

474

1909

5

1,0

540

1,000

1,000

540

540

ŋ35 = 0,08

4

0,8

685

0

0

0

0

ŋ34 = 0

Третья

3

0,6

685

-1,000

1,000

-685

685

ŋ33 = -0,08

2

0,4

685

0

0

0

0

ŋ32 = 0

1

0,2

685

1,000

1,000

685

685

ŋ31 = 0,08

Итого:

145

1910

Рисунок 5.5. Формы свободных колебаний

* Расчетная сейсмическая нагрузка Sik в выбранном направлении, приложенная к точке k и соответствующая i-му тону собственных колебаний зданий или сооружений (кроме гидротехнических сооружений), определяется по формуле

Sik = K1 S0 ik ,

где К1 - коэффициент, учитывающий допускаемые повреждения зданий и сооружений, принимаемый по табл3; СниП II-7-81* =0.25

S0 ik - значение сейсмической нагрузки для i-го тона собственных колебаний здания или сооружения, определяемое в предположении упругого деформирования конструкций по формуле

Soik = Qk Abi Kwnik ,

где Qk - вес здания или сооружения, отнесенный к точке k, определяемый с учетом расчетных нагрузок на конструкции согласно п. 2.1 СниП II-7-81* =0.9

А - коэффициент, значения которого следует принимать равными 0,1; 0.2; 0,4 соответственно для расчетной сейсмичности 7, 8, 9 баллов;

bi - коэффициент динамичности, соответствующий i-му тону собственных колебаний зданий или сооружений, принимаемый согласно п. 2.6 СниП II-7-81*=0.8

Кw - коэффициент, принимаемый по табл. 6 или в соответствии с указаниями разд. 5 СниП II-7-81 =1

Soik =0.9· 0.2·0.8·1=0.144

Сейсмические силы:

Σ S5 = 0,25·0.144·1,27·540 = ~ 25 кН

Σ S4 = 0,25·0.144·1,21·685 = ~ 30 кН

Σ S3 = 0,25·0.144·1,09·685 = ~ 25 кН

Σ S2 = 0,25·0.144·0,75·685 = ~ 19 кН

Σ S1 = 0,25·0.144·0,382·685 = ~ 10 кН

Эти нагрузки распределяются пропорционально жесткостям диафрагм:

- для Д-1 коэффициент распределения

К1 =

- для Д-2 соответственно

К2 =

Нагрузки: на Д-1, на Д-2

S5 = 7,9 кН S5 = 1,3 кН

S4 = 9,5 кН S4 = 1,5 кН

S3 = 7,9 кН S3 = 1,3 кН

S2 = 6,0 кН S2 = 1,0 кН

S1 = 3,2 кН S1 = 0,9 кН

Изгибающие моменты в диафрагме Д-1 на уровне пола 5-го этажа рамы:

М5 = 7,9·3,6 = 28,44 кН·м

на уровне пола 4-го этажа рамы:

М4 = 7,9·7,2+9,5·3,6 = 91,08 кН·м

на уровне пола 3-го этажа рамы:

М3 = 7,9·10,8+9,5·7,2+7,9·3,6 = 182,16 кН·м

на уровне пола 2-го этажа рамы:

М2 = 7,9·14,2+9,5·10,8+7,9·7,2+6,0·3,6 = 294,84 кН·м

на уровне пола 1-го этажа рамы:

М1 = 7,9·17,8+9,5·14,2+7,9·10,8+6,0·7,2+3,2·3,6 = 419,04 кН·м

Диафрагма располагается на собственном свайном фундаменте, поэтому дополнительную вертикальную нагрузку от изгибающего момента воспринимают колонны, с которыми диафрагма связана монолитно, на уровне пола 1-го этажа:

Nдоп = ± кН

Вертикальная нагрузка, приходящаяся на колонну по осям 4-В составляет: N = 1486 кН с грузовой площади 6,0х4,5 = 27,0 м2 .

На колону по осям 4-Г с грузовой площадью А = 6х3 = 18 м2 с учетом сейсмической нагрузки, будет действовать нагрузка:

N = кН < 1486 кН

Армирование колонн с диафрагмами принимаем аналогично армированию колонн рам без диафрагм.

7. ТЕХНОЛОГИЯ СТРОИТЕЛЬНОГО ПРОИЗВОДСТВА

7.1 Технология строительно-монтажных работ

7.1.1 Определение номенклатуры и объемов внутриплощадочных подготовительных и основных строительно-монтажных работ

Подсчет объемов строительно-монтажных работ осуществляется в соответствии с правилами исчисления объемов работ технической части каждой главы СНиП IV-2-82.

Исходными данными служат архитектурно-строительная часть и сметная документация.

Таблица 7.1 Ведомость объемов работ

Наименование работ

ед.

количество

п.п.

изм.

1

2

3

4

Подготовительный период

1

Планировка площадки

1000м2

7,405

2

Устройство временных зданий и сооружений

м2

266,0

3

Ограждение стройплощадки

м

355,6

4

Устройство автомобильных дорог

м2

972,0

5

Устройство временного водопровода

м

153,2

6

Устройство временных электросетей

м

155,5

Подземная часть

1. Земляные работы

7

Разработка грунта экскаватором с погрузкой в автосамосвалы

100м3

56,78

8

Доработка грунта вручную

100м3

3,48

9

Погрузка грунта экскаватором в автосамосвал

100м3

3,48

10

Вывоз грунта автомобилем

10т

105,46

11

Обратная засыпка пазух

100м3

2,2

2. Фундаменты

12

Бурение скважин в грунтах III группы

м.п.

520

13

Погружение свай дизель-молотом в грунты I группы

шт

260

14

Вырубка бетона из оголовников свай

шт

260

15

Устройство щебеночных оснований под фундаменты

м2

623

16

Устройство бетонной подготовки

100м2

6,23

17

Устройство монолитного ростверка

м3

181,0

Надземная часть

3. Колонны

18

Устройство монолитных железобетонных колонн

м3

994

19

Установка закладных деталей

т

1,017

20

Масляная окраска закладных деталей

100м2

0,252

4. Наружные стены

21

Устройство монолитных стен из пенобетона δ=500 мм

м3

981,0

22

Установка арматурных каркасов и сеток в опалубке

т

10,516

23

Установка закладных деталей

т

0,895

24

Заполнение антисейсмичных швов пенопластом

100м

7,92

1

2

3

4

25

Установка деревянной опалубки проемообразователей

м2

542

5. Внутренние стены

26

Устройство монолитных стен толщиной до 160 мм

м3

37,76

27

Устройство монолитных стен толщиной до 200 мм

м3

194,4

28

Установка арматурных каркасов и сеток

т

1,324

29

Установка деревянной опалубки проемообразователей

м2

228

30

Установка деревянной опалубки проемообразователей

м2

228

6. Монолитное перекрытие

31

Устройство ж/б монолитной плиты перекрытия

м3

730

32

Устройство деревянной опалубки проемообразователей

100м2

1,5

33

Установка закладных деталей

т

1,895

7. Кровля

34

Устройство гидроизоляции покрытий из рубероида

100м2

8,854

35

Утепление газобетоном

100м2

8,86

36

Устройство выравнивающей цем.-песчаной стяжки

100м2

8,86

37

Устройство кровли рулонной

100м2

8,86

38

Устройство металлического слива

м.п.

275,0

8. Полы

39

Оклейка рубероидом и гидроизолом

100м2

6,147

40

Устройство подстилающих слоев из бетона

100м3

1,838

41

Укладка газобетона δ=30 мм

100м2

14,115

42

Устройство цементно-песчаной стяжки

100м2

15,796

43

Укладка керамической плитки на битумной мастике

м2

225,4

44

Устройство полов из плитки на клеящей мастике

м2

714,7

45

Устройство покрытий из линолеума

100м2

10,191

9. Перегородки

46

Устройство перегородок с обшивкой гипсокартоном

м2

2922,0

47

Заделка швов между листами гипсовым раствором

100м

0,45

48

Устройство перегородок из керамического кирпича с армированием

м2

414

10. Проемы

49

Устройство дверных блоков в перегородках

м2

962,6

50

Устройство оконных заполнений

м2

186,0

51

Монтаж витражей и козырьков из алюминиевых сплавов

100м2

3,124

52

Остекление алюминиевых переплетов

100м2

4,98

11. Внутренние отделочные работы

53

Выравнивание бетонных поверхностей потолков

100м2

23,744

54

Шпатлевка потолков

100м2

47,8

55

Выравнивание бетонных поверхностей стен

м2

3124,2

56

Шпатлевка бетонных поверхностей стен

м2

3124,2

57

Улучшенная штукатурка внутри зданий известковым раствором

м2

136,2

58

Высококачественная штукатурка внутри зданий

м2

430,3

59

Облицовка потолков в санузлах глазурованной плиткой

м2

115,5

60

Известковая окраска внутри помещений по кирпичу и бетону

100м2

3,33

61

Окраска водоэмульсионными составами по сборным конструкциям

100м2

26,25

62

Пентафталевая окраска стен по грунтовке

м2

971,7

63

Отделка стен составом “Байрамик-древо”

100м2

20,305

Продолжение таблицы 7.1.

1

2

3

4

64

Облицовка стен глазурованными плитками на латексе

100м2

16,482

65

Оклейка стен моющимися обоями

100м2

25,3

66

Оклейка стен стеклохолстом

100м2

1,61

12. Наружные отделочные работы

67

Облицовка стен гранитом

м2

62,0

68

Облицовка цоколя плитами шлифованного бальзата

м2

229,0

69

Облицовка цветными плитами бальзата

м2

98,6

70

Отделка стен составами типа “Древо-микродрево”

м2

1580,0

71

Устройство и разборка лесов

м2

1512,0

13. Подвесные потолки

72

Устройство каркасов для акустических потолков

100м

28,0

73

Облицовка каркасов потолков плитами типа “Армстронг”

м2

795

74

Монтаж каркасов подвесных потолков

т

1,265

75

Облицовка каркасов потолков гипсокартонными листами

м2

179,4

7.1.2 Калькуляция трудовых затрат и машиносмен на подготовительные и основные строительно-монтажные работы в целом по объекту

Таблица 7.2. Калькуляция трудовых затрат

п.п.

Наименование работ

ед.

изм.

Объем

работ

Обоснование

Норма времени

Затраты труда

машинистов

чел.-д(маш.-с)

рабочих

чел.-д

машинистов

чел.-д(маш.-ч

рабочих

чел.-д

1

2

3

4

5

6

7

8

9

I Подземная часть

1. Земляные работы

СНиП IV-2-82

1

Разработка грунта 2 группы экскаватором с ковшом 0,5 мі с погрузкой на автомобили самосвалы

100м3

56,78

1-22-2

0,195

0,089

11,07

5,05

2

Доработка грунта вручную

м3

348,0

1-78-2

0,224

80

3

Погрузка грунта 2 группы экскаватором в автосамосвал

100м3

3,48

1-12-2

0,195

0,089

0,68

0,31

4

Вывоз грунта автомобилем

т

105,46

Кальк.

0,548

57,79

2. Фундаменты

5

Бурение скважин в грунтах III группы на глубину 2 м

100м

5,2

4-26-1

2,92

3,77

15,18

19,6

6

Погружение свай дизель-молотом в грунты I группы

м3

166,4

5-1-3

0,21

0,4

34,9

66,5

7

Вырубка бетона из оголовников свай

шт

260

5-9-1

0,117

30,42

8

Устройство щебеночных оснований под фундаменты

100м3

0,63

8-3-2

10,85

6,83

9

Устройство бетонной подготовки

100м3

0,63

6-1-1

16,70

10,5

10

Устройство монолитного ростверка

100м3

1,81

6-1-16

22,8

42,7

3. Устройство монолитного каркаса

11

Устройство монолитных железобетонных колонн высотой до 4м

100м3

0,994

6-12-7

237,8

236,4

12

Установка закладных деталей весом до 4кг,

т

1,017

6-9-7

25,6

26,01

14

Устройство ж/б монолитной плиты перекрытия,

100м3

73,0

6-16-3

72,1

526,1

15

Устройство деревянной опалубки проемообразователей

100м2

3,78

6-8-1

11,9

44,9

16

Установка закладных деталей

т

1,895

6-9-8

7,8

14,7

17

Устройство монолитных стен толщиной до 160 мм

100м3

0,38

6-14-2

204,9

77,86

18

Устройство монолитных стен толщиной до 200 мм

100м3

1,944

6-14-3

204,87

398,2

19

Установка арматурных каркасов и сеток в опалубку стен,

т

1,324

9-3-5

2,72

3,6

Продолжение таблицы 7.2.

1

2

3

4

5

6

7

8

9

20

Установка лестничных маршей менее 1т,

100шт

0,04

7-41-3

6,34

23,9

0,25

0,95

21

Установка лестничных маршей более 1т

100шт

0,16

7-41-4

5,85

25,9

0,93

4,15

4.Устройство наружных стен из пенобетона

22

Уcтройство монолитных наружных и внутренних стен из пенобетона, δ>300 мм

100м3

9,81

6-14-10

85,85

842,18

23

Установка арматурных каркасов и сеток в опалубке при массе элемента до 20 кг

т

10,516

9-3-5

2,72

28,6

24

Установка закладных деталей весом до 20 кг

т

0,895

6-9-8

7,8

7,0

25

Установка деревянной опалубки проемообразователей

100м2

5,42

6-8-11

11,9

65,5

26

Установка арматурных каркасов и сеток в опалубку стен

т

1,324

9-3-5

2,72

3,6

27

Установка закладных деталей весом до 20 кг

т

2,65

6-9-8

7,8

20,67

28

Установка деревянной опалубки проемообразователей

100м2

228,0

6-8-11

11,9

27,1

5. Устройство кровли

29

Устройство пароизоляции покрытий из рубероида

100м2

8,854

12-9-6

1,95

17,28

30

Утепление газобетоном

100м3

2,016

12-9-6

30,97

62,43

31

Устройство выравнивающей цементно-песчаной стяжки

100м2

8,854

12-10-1

1,74

15,45

32

Устройство рулонной кровли

100м2

8,854

12-2-4

6,89

61,3

33

Устройство металлического слива

100м

2,75

12-8-4

3,49

9,6

6. Подготовка под полы

34

Оклейка рубероидом и гидроизолом

100м2

6,147

13-25-1

23,17

142,43

35

Устройство подстилающих слоев из газобетона

100м3

1,838

11-1-11

35,4

65,0

36

Укладка газобетона толщиной 30 мм

100м2

14,115

11-11-1

5,24

73,9

37

Устройство выравнивающей цементно-песчаной стяжки толщиной 20 мм

100м2

15,796

11-8-1

2,29

39,21

7. Заполнение проемов, остекление и устройство перегородок

38

Устройство перегородок из керамического кирпича с армированием толщиной в1/2 кирпича

100м2

4,14

8-5-8

16,7

69,13

39

Устройство перегородок с обшивкой гипсокартоном

100м2

29,22

10-55-8

30,73

897,3

40

Устройство дверных блоков в перегородках площадью до 3 мІ

100м2

9,626

10-20-3

14,14

136,17

41

Устройство оконных заполнений из алюминиевых сплавов

100м2

1,86

9-14-5

4,8

9,79

8,9

18,2

Продолжение таблицы 7.2.

1

2

3

4

5

6

7

8

9

42

Монтаж витражей и козырьков из алюминиевых сплавов

100м2

3,124

9-14-6

2,35

93,29

7,34

291,6

43

Остекление алюминиевых переплетов

100м2

15-201-2

5,72

28,48

8. Отделочные работы

44

Сплошное выравнивание бетонных поверхностей потолков

100м2

23,744

15-55-14

5,49

130,35

45

Шпатлевка потолков

100м2

47,8

15-161-5

4,36

208,68

46

Сплошное выравнивание бетонных поверхностей стен

100м2

31,242

15-55-13

4,51

141,7

47

Шпатлевка бетонных поверхностей стен

100м2

31,242

15-161-5

4,2

131,04

48

Улучшенная штукатурка внутри зданий известковым раствором

100м2

1,362

15-55-5

0,5

7,8

0,681

10,63

49

Высококачественная штукатурка внутри зданий

100м2

4,303

15-55-9

0,5

12,31

2,15

52,9

50

Облицовка потолков в санузлах глазурованной плиткой

100м2

1,155

15-15-4

32,3

37,3

51

Известковая окраска внутри помещений высотой до 4м по кирпичу и бетону

100м2

3,33

15-153-2

0,56

1,87

52

Окраска водоэмульсионными составами по сборным конструкциям

100м2

26,65

15-168-10

6,5

173,9

53

Пентафталевая окраска стен по грунтовке

100м2

9,717

13-17-2

0,16

1,55

54

Отделка стен составом “Байрамик-древо”

100м2

20,305

15-169-1

11,1

225,3

55

Облицовка стен глазурованными плитками на латексе

100м2

16,482

15-16-1

12,68

209,1

56

Оклейка стен моющимися обоями по штукатурке и бетону

100м2

25,3

15-254-4

6,46

163,4

57

Оклейка стен стеклохолстом по штукатурке и бетону

100м2

1,61

15-252-3

5,7

9,14

11. Монтаж потолков

58

Устройство каркасов для акустических потолков

100м2

7,953

34-59-7

31,8

253,1

59

Облицовка каркасов потолков неперфорированными плитами типа

100м2

7,953

34-61-15

13,5

107,1

60

Монтаж каркасов подвесных потолков с подвесками и деталями крепления

т

1,265

9-7-5

8,4

10,65

61

Облицовка каркасов потолков гипсокартонными листами

100м2

1,794

34-61-12

15,1

27,01

10. Устройство полов

62

Укладка керамической плитки для полов многоцветных, на битумной мастике

100м2

2,254

11-26-5

16,34

36,8

Продолжение таблицы 7.2.

1

2

3

4

5

6

7

8

9

63

Устройство полов из керамической плитки на клеящей мастике

100м2

7,147

11-21-2

12,4

88,9

64

Устройство покрытий из линолеума

100м2

10,191

11-28

9,2

93,8

11.Наружные отделочные работы

65

Облицовка стен гранитом полированным

100м2

0,62

15-5-6

73,17

45,36

66

Облицовка цоколя плитами шлифованного бальзата

100м2

2,29

15-6-5

95,12

217,82

67

Облицовка цветными плитами бальзата

100м2

0,986

15-6-5

95,12

93,7

68

Отделка стен составами типа “Древо-микродрево

100м2

15,80

15-53-1

16,09

254,34

69

Устройство и разборка инвентарных лесов

100м2

15,12

8-22-2

5,59

84,63

Итого

375

6961

7.1.3 Выбор основных строительно-монтажных машин, оснастки и приспособлений по техническим параметрам

Подбирая монтажный кран, учитываем:

- из поднимаемых грузов наибольший вес имеет поворотный бункер с бетом (вместимость 1мі ) -3т;

- стесненные условия стройплощадки (необходимость работы крана с одной стоянки, при максимальном требуемом вылете стрелы 27м).

Принимаем башенный кран КБ-403 А со стрелой длиной 30м и грузоподъемностью

4,5т (при стреле длиной 30м).

Выбор остальных строительных машин сводим в таблицу 7.3.

Таблица 7.3. Номенклатура машин для выполнения СМР

Наименование машин и механизмов

Марка

Ед. изм.

Кол-во

Вид выполняемых работ

Экскаватор с ковшом емк.

0,5 мі

Э-504

шт

1

Земляные работы

Бульдозер 75 л.с.

Д-606

шт

1

Земляные работы

Автосамосвал

КАМЗ-4554

шт

1

Земляные работы

Автомобиль бортовой

ГАЗ-5203

шт

2

Перевозка грузов

Полуприцеп

шт

2

Перевозка грузов

Компрессор передвижной

СО-7А

шт

1

Выработка сжатого воздуха

Автомобиль

МАЗ-5166

шт

Перевозка свай

Кран

КС-2561Е

шт

Штукатурная станция

Салют-2

шт

1

Штукатурные работы

Малярная станция

СО-115

шт

1

Малярные работы

Перфоратор

П-4701

шт

1

Сантехнические работы

Сверлильная машина

ИП-1010

шт

1

7.1.4 Краткое описание методов выполнения работ

Земляные работы предусматривается проводить экскаватором Э-504, оборудованным прямой лопатой с ковшом вместимостью 0,5 мі...При выполнении работ по устройству монолитных несущих конструкций, здание делится на пять ярусо-захваток. Методы производства работ по устройству монолитного каркаса подробно описаны в технологической карте ( п.7.1.5.)

Работы по устройству кровли выполнять в соответсвии со СНиП 3.04.02-87. Отделочные работы производят после окончания монтажных работ и устройства кровли.

Штукатурные работы производятся с применением штукатурной станции «Салют-2», малярные работы – с применением малярной станции СО-115.

Монтаж конструкций производят башенным краном КБ-403 А.

Прочие работы производить с помощью средств малой механизации или нормокомплекта механизмов, приспособлений и инструментов.

Работы по устройству свайного фундамента начинают с разбивки осей здания и свайных рядов, которая производится с помощью теодолита и мерной ленты. Выполняют работы четыре человека (геодезист, мастер и два рабочих). При этом площадь свайного поля должна быть разделена на участки (захватки) с размерами, не превышающими длины мерной ленты, чаще - 20 м.

В первую очередь разбиваются главные оси здания, наносятся на обноску и закрепляются вне контура здания, контрольными точками. По обноскам натягиваются тонкие мягкие стальные проволоки. Точки их пересечения сносятся на грунт. В каждую из точек забивается стальной штырь диаметром 10…12 мм со шляпкой. Затем разбиваются другие оси и места их пересечения фиксируются.

Техника разбивки свайного ряда такова: вдоль оси, по поверхности грунта и в пределах захватки, рабочие натягивают мерную ленту и мастер производит отсчет каждой сваи от одной (базовой) точки.

До забивки свай по главным осям для контроля за точностью их погружения устанавливаются временные реперы на расстоянии 1…1,5 м друг от друга и по ходу забивки - по остальным осям. Временный репер- деревянный кол сечением 20х20 мм; но такой длины, чтобы он мог быть забит в грунт возможно надежнее и чтобы верх его был на проектной отметке погружаемой сваи.

В непосредственной близости от возводимого здания для фиксации вертикальных отметок должен быть установлен репер, привязанный геодезическим прибором к знаку государственной нивелировки. Абсолютные отметки на репере наносятся несмываемой краской, а место репера надежно защищается от смещений или повреждений.

Разметку места погружения сваи рекомендуется производить с помощью рамки - шаблона, ось которой надевается на разбивочный штырь; ориентированная по осям рамка вдавливается в грунт, отпечатывается на нем контур, выполняя роль кондуктора для погружаемой сваи.

Лучшим способом подачи сваи под копер является сваеустановщик, подающий сваю не только к месту погружения, но и под самый молот, причем в определенном положении.

К акту приемки свайных работ рекомендуется прилагать исполнительный план свайного поля с указанием у каждой сваи с номером № четырех величин: l - отказ сваи, Ð - отметка ее нижнего конца, n - количество ударов молотка, ±α - отклонение сваи в плане. Отметки нижних концов свай наносят на геологический профиль, совмещенный с продольным или поперечным разрезом.

В начале забивки необходимо внимательно наблюдать за правильностью погружения сваи в плане и по вертикали или по заданному углу наклона (при забивке наклонных свай).

Забивка производится с помощью подвески молотов, когда острие сваи погружено приблизительно до проектной отметки или получен проектный отказ; забивку свай производят циклами - по 10 ударов в каждом. При забивке свай дизель молотом считать удары (из-за большой частоты) практически невозможно. В этих случаях за отказ принимают величину погружения сваи за 1 мин. Отказы измеряют с погрешностью не более 1 мм.

Сваи, не давшие контрольного отказа после перерыва в 3…4 дня подвергаются контрольной добивке.

Работы по устройству ростверков производятся тотчас по приемке свайных работ. Поскольку ростверк является частью свайного фундамента, работы по ростверкам входят в график устройства свайных фундаментов.

По железобетонным сваям забивным ростверк выполняется из бетона и железобетона.

Глубина заложения подошвы ростверка назначается от конструктивных требований и решений нулевого цикла, а также проекта планировки (наличие подвала, техническое подполье и пр.).

Технические средства производства свайных работ.

Разгрузка и складирование свай производится автокраном КС-2561Е грузоподъемностью 6,3т, смонтированном на шасси автомобиля ЗИЛ-130, оснащенном стрелой длиной 8 м и сменным рабочим оборудованием. Техническая характеристика крана в таблице.

Техническая характеристика крана КС-2561Е.

Таблица 7.4. Техническая характеристика крана КС-2561Е

№№

п/п

Показатели

КС-2561Е

1.

2.

3.

4.

5.

6.

7.

8.

9.

Грузоподъемность, т:

при вылете крюка:

- наименьшем

- наибольшем

- при передвижении с грузом

Высота подъема, м:

- при наименьшем вылете

- при наибольшем вылете

Скорость подъема груза, м/с

Скорость передвижения крана, км/ч:

- рабочая

- транспортная

-

Марка автомобиля

Габариты в транспортном положении, м:

- длина

- высота

- ширина

Нагрузка на ось, кН:

- переднюю

- заднюю

Масса крана в рабочем состоянии, т

Частота вращения поворотной части, об/мин

6,3

1,7

1,6

8

5,5

21,8

5

8,5

ЗИЛ-130

10,6

3,65

2,5

23

64

8,7

2,74

Техническая характеристика навесного оборудования С-860 на базе экскаватора.

Таблица 7.5. Техническая характеристика навесного оборудования

№№

п/п

Показатели

С-850

1.

2.

3.

4.

5.

6.

7.

8.

9.

10.

Полезная высота копра, м

Полная высота копра, м

Грузоподъемность, т

Наклоны мачты копра:

- назад

- вперед

- в сторону

Угол поворота мачты вокруг оси копра

Изменение вылета мачты, м

Мощность двигателя базовой машины копра, л.с.

Масса навесного или сменного оборудования без дизель-молота,т

Тип комплектуемого сваебойного молота

Масса ударной части, кг

10

15,5

8,0

1:10

1:10

1:10

360є

0,5

100

3,8

С-268,С-859

1800

Для перевозки свай на строительную площадку выбираем автомобиль с бортовой платформой. Данные автомобиля приведены в таблице.

Техническая характеристика автомобиля МАЗ-5166.

Таблица 7.6. Техническая характеристика автомобиля МАЗ-5166

№№

п/п

Показатель

МАЗ-5166

1.

Грузоподъемность, кг

14500

2.

Масса снаряженного автомобиля, кг

9050

3.

Полная масса, кг

23700

4.

Габаоиты, мм: - ширина

2500

- длина

8525

- высота

3685

5.

Погрузочная высота, мм

1415

6.

Наибольшая скорость, км/ч

85

7.

Прицепы

-

При выполнении строительно-монтажных работ необходимо выполнять требования соответствующих СНиП, правил производства работ, а также СНиП 12-04-2002 «Безопасность труда в строительстве», и ППЗ-05-85 «Правила пожарной безопасности при производстве строительно-монтажных работ».

7.1.5 Описание разработанной технологической карты на один из видов строительно-монтажных работ с анализом ее технико-экономических показателей

ТЕХНОЛОГИЧЕСКАЯ КАРТА

На комплексный процесс строительно-монтажных работ на 4-ом ярусе проектируемого здания.

В состав комплексного процесса входят работы:

- устройство монолитных колонн и внутренних стен;

- устройство монолитного перекрытия на отм. +7.200.

Область применения технологической карты

Данная технологическая карта устройство монолитного железобетонного каркаса. В состав работ, рассматриваемых в карте, входят:

опалубочные работы;

арматурные работы;

бетонирование колонн, внутренних стен и перекрытия;

такелажные работы.

Организация и технология выполнения работ

До начала работ по устройству монолитного каркаса должны выполнены следующие работы:

геодезическая разбивка осей и отметок;

нивелировка поверхности перекрытий;

произведена разметка положения стен и колонн в соответствии с проектом;

доставлены на площадку и подготовлены к работе необходимые приспособления, инвентарь и материалы.

Опалубочные работы

При бетонировании колонн, стен и перекрытий "Центра реабилитации” использовалась опалубка немецкой фирмы "PERI".

Монтаж этой опалубочной системы основан на использовании быстроразъемных замковых соединений, практически сводящей к минимуму использование соединений болтовых. К наиболее прогрессивным решениям опалубки "PERI" следует отнести конструкцию замкового соединения. Клиноэксцентриновый замок позволяет одним движением планки зацепить зажимные колодки, обеспечивающие плотное герметичное соединение рам соединяемых щитов. Процесс распалубки существенно облегчается из-за очень быстрого демонтажа замковых соединений, не требующих значительных усилий. Локальное размещение замковых соединений позволяет производить вручную демонтаж отдельными мелкими щитами без нарушения устойчивости общей системы опалубки.

За состоянием установленной опалубки должно вестись непрерывное наблюдение в процессе бетонирования. В случае непредвиденных деформаций отдельных элементов опалубки или недопустимого раскрытия щелей следует устанавливать дополнительные крепления и исправлять деформированные места.

Демонтаж опалубки разрешается проводить только после достижения бетоном требуемой прочности и с разрешения производителя работ.

Отрыв опалубки от бетона должен производиться с помощью домкратов.

После снятия опалубки необходимо:

произвести визуальный осмотр элементов опалубки;

очистить от налипшего бетона все элементы опалубки;

произвести смазку поверхности палуб, проверить и нанести смазку на винтовые соединения;

произвести сортировку элементов опалубки по маркам.

Арматурные работы

До монтажа арматуры необходимо:

тщательно проверить соответствие опалубки проектным размерам и качество ее выполнения;

составить акт приемки опалубки;

подготовить к работе такелажную оснастку и инструменты;

очистить арматуру от ржавчины;

проемы в перекрытиях закрыть деревянными щитами или поставить временное ограждение.

Арматурные стержни транспортируют в пачках, а закладные детали в ящиках.

Поступившие на строительную площадку арматурные стержни укладывают на стеллажах в закрытых складах, рассортированными по маркам, диаметрам и длинам.

Стержни подаются к месту монтажа пучками. Сетки нижнего и верхнего армирования вяжутся из стержней на монтажном горизонте.

Для образования защитного слоя между арматурой и опалубкой устанавливают фиксаторы с шагом 0,8-1 м.

Приемка смонтированной арматуры осуществляется до укладки бетонной смеси и оформляется актом на скрытые работы.

Бетонирование

До начала укладки бетонной смеси должны быть выполнены следующие работы:

проверена правильность установки арматуры и опалубки;

приняты по акту все конструкции и их элементы, доступ к которым после

бетонирования невозможен;

очищены от мусора, грязи и ржавчины опалубка и арматура;

проверена работа всех механизмов, исправность приспособлений, оснастки и инструментов.

Доставка на объект бетонной смеси предусматривается автобетоносместителями

СБ-92В-2.

Подача бетонной смеси к месту укладки бетона предусмотрена в двух вариантах:

1) башенным краном КБ-403А в поворотных бункерах вместимостью 1,0 м3 с боковой выгрузкой с секторным затвором;

2) при помощи автобетононасоса ВН-80-20ПС с дальностью подачи бетонной смеси по горизонтали до 200 м, по вертикали 80 м.

В состав работ по бетонированию входят:

прием и подача бетонной смеси;

укладка и уплотнение бетонной смеси;

уход за бетоном.

Для загрузки бетонной смесью поворотные бункеры не требуют перегрузочных эстакад, а подаются к месту загрузки бетонной смесью башенным краном, который устанавливает бункеры в горизонтальном положении.

Автобетоносмеситель задним ходом подъезжает к бункеру и разгружается. Затем башенный кран поднимает бункер и в вертикальном положении подает его к месту выгрузки. В зоне действия башенного крана размещают несколько бункеров вплотную один к другому с расчетом, чтобы суммарная вместимость их равнялась вместимости автобетоносмесителя.

Колонны бетонируют непрерывно на всю высоту. Бетонную смесь осторожно загружают сверху и уплотняют ее внутренними вибраторами, опускаемыми в опалубку на веревках.

Стены бетонируют участками, заключенными между дверными проходами. Бетонную смесь укладывают слоями 30-40 см. Каждый слой тщательно уплотняется глубинными вибраторами. Глубина погружения рабочей части вибратора при уплотнении вновь вновь уложенной бетонной смеси в ранее уложенный слой- 5-10 см.Шаг перестановки вибратора не должен превышать 1,5 радиуса его действия. Извлекать вибратор при перестановке следует медленно, не выключая двигателя, чтобы пустота под наконечником равномерно заполнялась бетонной смесью.

Перерыв между этапами бетонирования дожжен быть не менее 40 минут, но не более двух часов.

Бетонная смесь в перекрытии уплотняется виброрейкой СО-47.

При выдерживании бетона в начальный период твердения необходимо поддерживать благоприятный температурно-влажностный режим и предохранять его от механических повреждений.

Хождение людей по забетонированным поверхностям, а также установка на них опалубки разрешается не раньше того времени, когда бетон наберет прочность не менее 15 кгс/см2 . Контроль за качеством бетонной смеси производит строительная лаборатория.

Контроль за качеством вибрирования ведется визуально, по степени осадки смеси, прекращению выхода из нее пузырьков воздуха и появлению цементного молока на поверхности уложенного бетона.

Работы по монтажу и демонтажу опалубки выполняются звеном из четырех человек:

Плотники 4 разр. -1;

2 разр. -2;

такелажники 2 разр. -2.

Работы по установке арматуры выполняются звеном из пяти человек:

Арматурщики 4 разр. -1;

2 разр. -2.

Работы по укладке бетонной смеси выполняются звеном из пяти человек:

при подаче башенным краном

Машинист бетононасоса 4 разр. -1;

бетонщики 2разр. -2;

такелажники 2 разр. -2

при подаче автобетононасосом

Машинист бетононасоса 4 разр. -1;

бетонщики 4разр. -1;

2 разр. -2.

При бетонировании с помощью автобетононасоса бетонная смесь подается непрерывно.

Из приемного бункера автобетононасоса смесь засасывается в подающий цилиндр, а затем нагнетается в бетоновод E 125 мм.

Распределительная стрела насоса позволяет подавать бетонную смесь в любую точку в радиусе 22,5 м и на высоту до 22 м. С применением магистрального бетоновода дальность подачи смеси увеличивается по горизонтали до 200 м, а по вертикали до 80 м.

1. Установка автобетононасоса.

Исполнители: - машинист установки 4р,

- слесарь-строитель 4р /С1/.

До начала работ необходимо устроить временные автодороги, подъездные пути и пр.; спланировать площадку для установки автобетононасоса; обеспечить подачу воды и электроэнергии.

Проводимые операции при установке.

1.По команде слесаря машинист устанавливает автобетононасос, как можно ближе к конструкции. Затем машинист производит переключение работы двигателя базовой машины на силовые агрегаты автобетононасоса.

2. Слесарь освобождает передние и задние опоры, а машинист при помощи автоматического пульта устанавливает их в рабочее положение. При необходимости под пяту опор ставят деревянные прокладки.

3. Находясь у пульта машинист производит поочередное развертывание подъемных частей распределительной стрелы.

2. Монтаж бетоновода и подсоединение его к автобетононасосу.

Исполнители: - слесарь строительный /С1/ -4 р,

- слесари строительные 2р /С2,С3/.

До начала работ необходимо разработать ППР с указанием порядка и последовательности сборки бетонавода: произвести разворот и установку распределительной стрелы автобетононасоса к бетонируемым конструкциям: установить и закрепить арматуру и опалубку: смонтировать надежную звуковую или видеосвязь.

Операции по монтажу бетоновода указаны в графической части проекта.

3. Прием и подача бетонной смеси автобетононасосом.

Исполнители: - машинист бетонной установки 4р;

- слесарь строительный 4р.

Операции по приему и подачи бетонной смеси также указаны в графической части проекта.

4. Прием и укладка бетонной смеси в конструкцию.

Исполнители: - бетонщики 4р /Б1, Б4/;

- бетонщики 3р /Б2, Б5/;

- бетонщики 2р /Б3, Б6/.

Операции: 1. Прием и укладка бетонной смеси.

Продолжительность - 72 мин.

Затраты труда - 72 чел.-мин.

Б1 и Б4 равномерно распределяют поступающую смесь по объему, перемещая рукав.

2. Уплотнение бетонной смеси.

Продолжительность - 72 мин.

Затраты труда - 144 чел.-мин.

Б2 и Б3 (Б5 и Б6) уплотняют бетонную смесь глубинными вибраторами. Уплотнение прекращают после появления на поверхности цементного молока.

3. Выравнивание открытой поверхности.

Продолжительность - 12 мин.

Затраты труда - 36 чел.-мин.

Открытую поверхность Б1 и Б6 выравнивают с помощью рейки.

4. Переноска распределительного рукава.

Продолжительность - 4 мин.

Затраты труда - 12 чел.-мин.

После того, как машинист прекратит подачу бетонной смеси, бетонщики с помощью приспособлений переносят рукав к следующей захватке.

5. Разборка бетоновода.

Исполнители: - слесарь /С1/ - 4р;

- слесарь /С2 и С3/ - 3р, 2р.

Описание операций.

1.С1 открывает замок соединения на стыке рукава и последнего звена бетоновода, снимает его и резиновую прокладку и дает команду С1 и С3 переместить рукав к месту присоединения к оставшейся части бетоновода. С2 и С3 с помощью приспособления переносят рукав к месту установки.

2. С1 открывает замок соединения на последнем стыке, С2 и С3 раскрепляют крепечные обоймы опор под демонтируемым участкам. Далее С1…С3 снимают демонтируемую часть бетоновода с опор.

3. С2 и С3 подносят рукав к оставшейся части бетоновода. Место стыка распределительного рукава и звена бетоновода С1 закрывает резиновым кольцом и закрепляет быстроразъемным соединением. С2 и С3 направляют рукав в бетонируемую конструкцию.

4 С1…С3 разъединяют отсоединенный участок бетоновода на отдельные звенья, распределяя место стыка и укладывают элементы креплений труб в ящик.

5. Отсоединенные звенья С1, С2 и С3 очищают от остатков бетона с помощью напора воды.

6. Очищенные звенья С1, С2, С3 переносят к месту их складирования и укладывают на прокладки.

7. Освободившиеся стойки-опоры из-под отсоединенных частей бетоновода С1, С2 и С3 складывают и переносят к месту их складирования.

Очистка бетоноводной части автобетононасоса производится при окончании бетонирования сооружения; окончания рабочей смены; перерыва более 45 минут и в других необходимых случаях.

Затем автобетононасос свертывают.

Таблица 7.7. Перечень машин, оборудования, технологической оснастки и инструмента

Наименование

Марка, техническая характеристика

Кол-во

Назначение

1

2

3

4

Кран башенный

КБ-403А

1

Подача арматуры, опалубки, бетонной смеси

Строп 4-х ветвевой

4СК-5 ГОСТ25573-82

1

Подъем элементов

Бункер поворотный

БПВ-1,0 ГОСТ 21807-76*, вместимость 1мі

1

Подача бетонной смеси

Отвес строительный

ОТ-400 ГОСТ 7948-80, масса 0,425 кг

3

Контрольно-измерительные работы

Рулетка

ЗПК 2-30-АНТ/1 ГОСТ 7502-80

3

Контрольно-измерительные работы

Лом монтажный

ЛМ-24 ГОСТ 1405-83

2

Рихтовка элементов

Автобетононасос

ВН-80-20ПС, дальность подачи распред. стрелы 22 м, производительность 60 мі/ч

1

Подача бетонной смеси

Автобетоносместитель

СБ-92В-2, объем барабана 6,5 мі, выход раб. смеси не менее 4,5 мі

2

Транспортирование бетонной смеси

Бак красконагнетательный

СО-12 А, емкость-20 л, масса-20кг

1

Смазка щитов опалубки

Краскораспылитель ручной пневматический

СО-71, масса 0,66 кг

1

Смазка щитов опалубки

Виброрейка

СО-47

1

Уплотнение бетонной смеси

Вибратор глубинный

ИВ-102А, длина вибронаконечника 440 мм, масса 15 кг

1

Уплотнение бетонной смеси

Кувалда кузнечная тупоносая

ГОСТ 11406-90, масса 4,5 кг

1

Подгибание арматурных стержней

Щетка металлическая

ТУ 494-01-04-76, масса 0,26 кг

2

Очистка арматуры от ржавчины

Скребок металлический

2

Очистка опалубки от бетона

Ключи гаечные

ГОСТ 2838-80Е

1 компл

Опалубочные работы

Ножницы для резки арматуры

ГОСТ 7210-75Е, масса 2,95 кг

1

Арматурные работы

Компрессор

СО-7А

1

Подача сжатого воздуха

Трансформатор сварочный

ТД-500, напряжение питающей сети 220/380В.Номинальная мощность 32кВТ.Масса 210 кг.

2

Сварочные работы

Кондуктор для сборки арматурных каркасов

1

Арматурные работы

Закрутчик

ТУ 67-399-82

1

Арматурные работы

Дрель универсальная

ИЭ-1039Э, масса 2 кг

1

Сверление отверстий

Электродержатель

ГОСТ 14651-78*

2

Арматурные работы

Плоскогубцы комбинированные

ГОСТ 5547-93, масса 0,2 кг

3

Арматурные работы

Кусачки торцовые

ГОСТ 28037-89Е, масса 0,22 кг

3

Арматурные работы

Зубило слесарное

ГОСТ 1211-86*Е, масса 0,2 кг

1

Очистка мест сварки

Молоток стальной строительный

МКУ-2, масса 2,2 кг

1

Простукивание бетона

Молоток слесарный

ГОСТ 2310-77*, масса 0,8 кг

1

Очистка мест сварки

Кельма

ГОСТ 9533-81, масса 0,4 кг

1

Разравнивание бетона

Плоскогубцы комбинированные

ГОСТ 5547-93, масса 0,2 кг

1

Арматурные работы

Напильник

ГОСТ 1465-80, масса 1,33 кг

1

Арматурные работы

Щиток защитный для электросварщика

ГОСТ 12.4.035-78, масса 0,78 кг

2

Техника безопасности

Очки защитные

ГОСТ 12.4.013-85Е

3

Техника безопасности

Каска строительная

ГОСТ 12.4.087-84

7

Техника безопасности

Пояс предохранительный

ГОСТ 12.4.089-80

7

Техника безопасности

Перчатки резиновые

ГОСТ 20010-93

3

Бетонные работы

Сапоги резиновые

ГОСТ 5375-79*

3

Бетонные работы

Требования к качеству и приемке работ

Таблица 6.5 Требования к качеству поставляемых материалов и изделий, пооперационный контроль качества и технологические процессы, подлежащие контролю

Наименование процессов, подлежащих контролю

Предмет контроля

Способ контроля, инструмент

Время проведения контроля

Ответст-венный за контроль

Технические характеристики оценки качества

1

2

3

4

5

6

Приемка опалубки и сортировка

Наличие комплектов элементов опалубки. Маркировка элементов

Визуально

В процессе работы

Прораб

Монтаж опалубки

Смещение осей опалубки от проектного

Линейка измерительная

В процессе монтажа

Мастер

Допускаемое отклонение 8мм

Приемка арматуры

Соответствие арматурных стержней проекту

Визуально

До начала установки

Прораб

Монтаж арматуры

Отклонение от проектных размеров толщины защитного слоя

Линейка измерительная

В процессе монтажа

Мастер

Допускаемое отклонение -15 мм

Расстояние между рабочими стержнями

Линейка измерительная

В процессе монтажа

Мастер

Допускаемое отклонение -10 мм

Укладка бетонной смеси

Уплотнение бетонной смеси, уход за бетоном

Визуально

В процессе работы

Мастер

Подвижность бетонной смеси

Конус СтройЦНИЛ

До бетонирования

Строит.

лаборатория

Подвижность бетонной смеси-

1-3 см осадки конуса

Состав бетонной смеси при укладке автобетононасосом

Путем опытного перекачивания

До бетонирования

Строит.

лаборатория

Испытание проб бетонной смеси

Распалубка конструкций

Проверка соблюдения сроков распалубливания, отсутствие повреждений бетона при распалубке

Визуально

После набора прочности бетоном

Прораб, строит.

лаборатория

Техника безопасности и охрана труда, экологическая и пожарная безопасность

При производстве строительно-монтажных работ должны соблюдаться требования

СНиП 12-04-2002 “Безопасность труда в строительстве ”, “ Правила пожарной безопасности при производстве строительно-монтажных работ”, “ Правила устройства и безопасной эксплуатации грузоподъемных кранов”. Необходимо пользоваться инструкциями по эксплуатации применяемых машин и оборудования.

Безопасность производства работ должна быть обеспечена:

- выбором соответствующей рациональной технологической оснастки;

- подготовкой и организацией рабочих мест производства работ;

- применением средств защиты работающих;

- проведением медицинского осмотра лиц, допущенных к работе;

- своевременным обучением и проверкой знаний рабочего персонала и ИТР по технике безопасности при производстве строительно-монтажных работ;

Особое внимание необходимо обращать на следующее:

- способы строповки элементов конструкций должны обеспечивать их подачу к месту установки в положении, близком проектному;

- элементы монтируемых конструкций во время перемещения должны удерживаться от раскачивания и вращения гибкими оттяжками;

- не допускать нахождения людей под монтируемыми элементами до установки их в проектное положение и закрепления;

- при перемещении краном грузов расстояние между наружными габаритами проносимых грузов и выступающими частями конструкций и препятствий по ходу перемещения должно быть по горизонтали не менее 1м, по вертикали не менее 0,5м;

- монтаж и демонтаж опалубки может быть начат с разрешения технического руководителя строительства и должен производится под непосредственным наблюдением специально назначенного лица технического персонала;

- перемещение загруженного или порожнего бункера допускается только при закрытом затворе;

- не допускается нахождение рабочего в зоне возможного падения бункера;

- к управлению автобетононасосами допускаются только лица, имеющие удостоверение на право работы на данном типе машин.

При работе на высоте более 1,5 м все рабочие обязаны пользоваться предохранительными поясами и карабинами.

Разборка опалубки допускается после набора бетоном распалубочной прочности и с разрешения производителя работ.

Отрыв опалубки от бетона производится с помощью домкратов.

Погрузочно-разгрузочные работы, складирование и монтаж арматуры должны выполняться инвентарными грузозахватными устройствами и с соблюдением мер, исключающих возможность выпадения грузов.

Очистку лотка автобетоносместителя и загрузочного отверстия от остатков бетонной смеси производят только при неподвижном барабане.

Запрещается:

- работа автобетононасоса без выносных опор;

- начинать работу автобетононасоса без предварительной заливки в промывочный резервуар бетонотранспортных цилиндров воды, а в бетоновод – “ пусковой смазки”.

Технико-экономические показатели

Нормативные затраты труда рабочих, чел.-ч 937,1

Нормативные затраты машинного времени, маш.-ч 22,4

Продолжительность выполнения работ, дней 17

Выработка на одного рабочего в смену, м3 1,48

8. ОРГАНИЗАЦИЯ, ПЛАНИРОВАНИЕ И УПРАВЛЕНИЕ В СТРОИТЕЛЬСТВЕ

8.1 Расчет и построение сетевого графика

8.1.1 Карточка-определитель, разработанная с использованием калькуляции трудовых затрат

Таблица 8.1. Исходные данные для составления сетевого графика.

12345678910

1314

п.п.

Наименование работ и затрат, единица измерения

Количество

Нормативный источник

Норма на ед.

измерения

Трудоемкость

на весь объем

Основные механизмы

Исполнитель

Бригада

кол-

во

Сменность

Продолжительность

(СНиП IV-2-82)

маш.

смен

чел.

дни

маш.

смен

чел.

дни

наименование

кол-

во

Профессия разряд

1

2

3

4

5

6

7

8

9

10

11

12

13

14

1. Подготовительный период.

5

2

20

2. Земляные работы

1

Разработка грунта 2 группы экскаватором с ковшом 0,5 мі с погрузкой на автомобили самосвалы, 100 мі

56,78

1-22-2

0,195

0,089

11,07

5,05

Экскаватор

1

Машинист 5р

1

2

8

2

Доработка грунта вручную,мі

348,0

1-78-2

0,224

80

Землекоп 3р

7

1

6

Землекоп 2р

7

3

Погрузка грунта 2 группы экскаватором в автосамосвал, 100 мі

3,48

1-12-2

0,195

0,089

0,68

0,31

Экскаватор

1

Машинист 6р

1

1

1

4

Вывоз грунта автомобилем,10т

105,46

Кальк.

0,548

57,79

Автосамосвал

5

Водитель 5р

5

2

6

3. Фундаменты.

5

Бурение скважин в грунтах III группы на глубину 2 м, 100м

5,2

4-26-1

2,92

3,77

15,18

19,6

Бурильная установка

2

Машинист бурильной установки 5р

2

2

4

Машинист бурильной установки 4р

2

Машинист бурильной установки 3р

2

6

Погружение свай дизель-молотом в грунты I группы, мі

166,4

5-1-3

0,21

0,4

34,9

66,5

Дизель-молот МД-1250 на базе экскаватора

1

Машинист копра 6р

1

2

20

Копровщик 5р

1

Копровщик 3р

1

7

Вырубка бетона из

оголовников свай, шт

260

5-9-1

0,117

30,42

Бетонщик 2р

2

2

4

Бетонщик 2р

2

8

Устройство щебеночных оснований под фундаменты, 100 мі

0,63

8-3-2

10,85

6,83

Бетонщик 3р

2

1

1

Бетонщик 2р

2

9

Устройство бетонной подготовки, 100 мі

0,63

6-1-1

16,70

10,5

Бетонщик 3р

4

1

1

Бетонщик 2р

4

10

Устройство монолитного ростверка, 100 мі

1,81

6-1-16

22,8

42,7

Слесарь строительный 4р

1

1

8

Слесарь строительный 3р

1

Бетонщик4р

1

Бетонщик2р

1

Арматурщик 4р

1

Арматурщик 2р

1

4. Устройство монолитного каркаса

11

Устройство монолитных железобетонных колонн высотой до 4м, 100 мі

0,994

6-12-7

237,8

236,4

Кран

1

Машинист 5р

1

2

20

Слесарь строительный 4р

1

Слесарь строительный 3р

1

Бетонщик 4р

1

Бетонщик 2р

1

Арматурщик 4р

1

Арматурщик 2р

1

12

Установка закладных деталей весом до 4кг, т

1,017

6-9-7

25,6

26,01

Арматурщик 4р

1

2

7

Плотник 3р

1

13

Устройство ж/б монолитной плиты перекрытия, 100 мі

7,3

6-16-3

72,1

526,1

Кран

Бетононасос

1

1

Маш. бет. установки 4р

1

1

2

2

2

2

2

2

2

20

Машинист крана 5р

Бетонщик 4р

Бетонщик 2р

Слесарь строительный 4р

Слесарь строительный 3р

Арматурщик 2р

Арматурщик 4р

14

Устройство деревянной опалубки проемообразователей, 100 мІ

3,78

6-8-1

11,9

44,9

Кран

Машинист 5р

1

2

12

Плотник 4р

1

Плотник 3р

1

15

Установка закладных деталей, т

1,895

6-9-8

7,8

14,7

Арматурщик 4р

2

2

2

Плотник 3р

2

16

Устройство монолитных стен толщиной до 160 мм, 100 мі

0,38

6-14-2

204,9

77,86

Кран

Бетононасос

1

1

Машинист бетононасосной установки 4р

1

1

3

3

3

3

3

3

2

2

Машинист крана 5р

Бетонщик 4р

Бетонщик 2р

Слесарь строительный 4р

Слесарь строительный 3р

Арматурщик 4р

Арматурщик 2р

17

Устройство монолитных стен толщиной до 200 мм

1,944

6-14-3

204,87

398,2

Кран

Бетононасос

1

1

Машинист бетононасосной установки 4р

1

1

2

2

3

3

2

2

2

14

Машинист крана 5р

Бетонщик 4р

Бетонщик 2р

Слесарь строительный 4р

Слесарь строительный 3р

Арматурщик 4р

Арматурщик 2р

18

Установка арматурных каркасов и сеток в опалубку стен, т

1,324

9-3-5

2,72

3,6

Кран

1

Машинист 5р

1

1

3

2

1

Арматурщик 4р

Арматурщик 2р

19

Установка лестничных маршей менее 1т, 100 шт

0,04

7-41-3

6,34

23,9

0,25

0,95

Кран

Машинист крана 5р

1

2

1

1

1

1

1

1

Монтажник конструкций 4р

Монтажник конструкций 3р

Монтажник конструкций 2р

Монтажник конструкций 3р

Монтажник конструкций 2р

20

Установка лестничных

маршей более 1т, 100 шт

0,16

7-41-4

5,85

25,9

0,93

4,15

Кран

Машинист 5р

1

1

1

1

1

1

Монтажник конструкций 4р

Монтажник конструкций 3р

Монтажник конструкций 2р

5.Устройство наружных стен из пенобетона

21

Уcтройство монолитных наружных и внутренних стен из пенобетона, δ>300 мм, 100 мі

9,81

6-14-10

85,85

842,18

Кран

Бетононасос

1

1

Машинист бетононасосной установки 4р

1

2

30

Машинист крана 5р

1

Бетонщик 4р

2

Бетонщик 2р

2

Слесарь строительный 4р

4

Слесарь строительный 3р

4

Арматурщик 4р

3

Арматурщик 2р

3

22

Установка арматурных каркасов и сеток в опалубке при массе элемента до 20 кг, т

10,516

9-3-5

2,72

28,6

Кран

1

Машинист крана 5р

1

2

4

Арматурщик 4р

1

Арматурщик 2р

3

23

Установка закладных деталей весом до 20 кг, т

0,895

6-9-8

7,8

7,0

Арматурщик 4р

1

2

1

Плотник 3р

1

24

Установка деревянной опалубки проемообразователей, 100 мІ

5,42

6-8-11

11,9

65,5

Кран

1

Машинист крана 5р

1

2

4

Плотник 4р

3

Плотник 2р

3

25

Установка арматурных каркасов и сеток в опалубку стен, т

1,324

9-3-5

2,72

3,6

Кран

1

Машинист 5р

1

2

1

Арматурщик 4р

1

Арматурщик 2р

3

26

Установка закладных деталей весом до 20 кг, т

2,65

6-9-8

7,8

20,67

Арматурщик 4р

2

2

3

Плотник 3р

2

27

Установка деревянной опалубки проемообразователей, 100 мІ

228,0

6-8-11

11,9

27,1

Кран

Машинист крана 5р

1

2

3

Плотник 4р

2

Плотник 2р

2

6. Устройство кровли

28

Устройство пароизоляции покрытий из рубероида, 100 мІ

8,854

12-9-6

1,95

17,28

Изолировщик 3р

5

1

2

Изолировщик 2р

5

29

Утепление газобетоном, 100 мі

2,016

12-9-6

30,97

62,43

Изолировщик 3р

5

1

6

Изолировщик 2р

5

30

Устройство выравнивающей цементно-песчаной стяжки, 100 мІ

8,854

12-10-1

1,74

15,45

Изолировщик 4р

5

1

2

Изолировщик 3р

5

31

Устройство рулонной кровли, 100 мІ

8,854

12-2-4

6,89

61,3

Кровельщик 5р

3

1

6

Кровельщик 4р

3

Кровельщик 3р

2

Кровельщик 2р

2

32

Устройство металлического слива, 100 м

2,75

12-8-4

3,49

9,6

Кровельщик 4р

3

1

1

Кровельщик 3р

3

Кровельщик 2р

4

7. Подготовка под полы

33

Оклейка рубероидом и гидроизолом, 100 мІ

6,147

13-25-1

23,17

142,43

Изолировщик 3р

2

2

18

Изолировщик 2р

2

34

Устройство подстилающих слоев из газобетона, 100 мі

1,838

11-1-11

35,4

65,0

Бетонщик 3р

2

2

8

Бетонщик 2р

2

35

Укладка газобетона толщиной 30 мм,100 мІ

14,115

11-11-1

5,24

73,9

Бетонщик 4р

2

2

9

Бетонщик 2р

2

36

Устройство выравнивающей цементно-песчаной стяжки толщиной 20 мм, 100 мІ

15,796

11-8-1

2,29

39,21

Бетонщик 4р

2

2

6

Бетонщик 3р

2

37

8. Заполнение проемов, остекление и устройство перегородок

38

Устройство перегородок из керамического кирпича с армированием толщиной в1/2 кирпича, 100 мІ

4,14

8-5-8

16,7

69,13

Каменьщик 4р

5

1

8

Каменьщик 2р

5

39

Устройство перегородок с обшивкой гипсокартоном, 100 мІ

29,22

10-55-8

30,73

897,93

Плотник 4р

5

2

45

Плотник 2р

5

40

Устройство дверных блоков в перегородках площадью до 3 мІ, 100 мІ

9,626

10-20-3

14,14

136,17

Плотник 4р

5

2

7

Плотник 3р

5

41

Устройство оконных заполнений из алюминиевых сплавов, 100 мІ

1,86

9-14-5

4,8

9,79

8,9

18,2

Кран

1

Машинист 6р

1

2

4

Монтажник конструкций 5р

1

Монтажник конструкций 4р

1

42

Монтаж витражей и козырьков из алюминиевых сплавов, 100 мІ

3,124

9-14-6

2,35

93,29

7,34

291,6

Кран

1

Машинист 6р

1

2

19

Монтажник конструкций 5р

2

Монтажник конструкций 4р

2

Монтажник конструкций 3р

4

43

Остекление алюминиевых переплетов, 100 мІ

4,98

15-201-2

5,72

28,48

Стекольщик 5р

2

2

2

Стекольщик 4р

2

Стекольщик 3р

2

Стекольщик 2р

2

9. Отделочные работы

44

Сплошное выравнивание бетонных поверхностей потолков, 100 мІ

23,744

15-55-14

5,49

130,35

Штукатур 3р

6

2

5

Штукатур 2р

6

45

Шпатлевка потолков, 100 мІ

47,8

15-161-5

4,36

208,68

Штукатур 5р

6

2

9

Штукатур 4р

6

46

Сплошное выравнивание бетонных поверхностей стен, 100 мІ

31,242

15-55-13

4,51

141,7

Штукатур 3р

6

2

6

Штукатур 2р

6

47

Шпатлевка бетонных поверхностей стен, 100 мІ

31,242

15-161-5

4,2

131,04

Штукатур 5р

6

2

5

Штукатур 4р

6

48

Улучшенная штукатурка внутри зданий известковым раствором, 100 мІ

1,362

15-55-5

0,5

7,8

0,681

10,63

Растворонас.

1

Штукатур 4р

6

2

1

Штукатур 3р

6

Штукатур 2р

6

49

Высококачественная штукатурка внутри зданий, 100 мІ

4,303

15-55-9

0,5

12,31

2,15

52,9

Растворонас.

1

Штукатур 5р

5

2

2

Штукатур 4р

5

Штукатур 3р

2

50

Облицовка потолков в санузлах глазурованной плиткой, 100 мІ

1,155

15-15-4

32,3

37,3

Плиточник-облицовщик 4р

6

2

2

Плиточник-облицовщик 3р

6

51

Известковая окраска внутри помещений высотой до 4м по кирпичу и бетону, 100 мІ

3,33

15-153-2

0,56

1,87

Маляр 4р

6

2

1

Маляр 3р

6

52

Окраска водоэмульсионными составами по сборным конструкциям, 100 мІ

26,65

15-168-10

6,5

173,9

Маляр 5р

4

2

7

Маляр 4р

4

Маляр 3р

4

53

Пентафталевая окраска стен по грунтовке, 100 мІ

9,717

13-17-2

0,16

1,55

Маляр 4р

6

2

1

Маляр 3р

6

54

Отделка стен составом “Байрамик-древо”, 100 мІ

20,305

15-169-1

11,1

225,3

Маляр 5р

6

2

9

Маляр 4р

4

Маляр 2р

2

55

Облицовка стен глазурованными плитками на латексе, 100 мІ

16,482

15-16-1

12,68

209,1

Плиточник-облицовщик 4р

6

2

9

Плиточник-облицовщик 3р

6

56

Оклейка стен моющимися обоями по штукатурке и бетону, 100 мІ

25,3

15-254-4

6,46

163,4

Маляр 4р

6

2

7

Маляр 3р

6

57

Оклейка стен стеклохолстом по штукатурке и бетону, 100 мІ

1,61

15-252-3

5,7

9,14

Маляр 4р

6

2

1

Маляр 3р

6

12. Монтаж потолков

58

Устройство каркасов для акустических потолков, 100м І

7,953

34-59-7

31,8

253,1

Плотник 5р

1

1

51

Плотник 4р

2

Плотник 3р

1

Плотник 2р

1

59

Облицовка каркасов потолков неперфорированными плитами типа “Армстронг”, 100 мІ

7,953

34-61-15

13,5

107,1

Плотник 5р

2

1

21

Плотник 4р

2

Плотник 3р

1

60

Монтаж каркасов подвесных потолков с подвесками и деталями крепления, т

1,265

9-7-5

8,4

10,65

Плотник 5р

2

1

2

Плотник 4р

2

Плотник 3р

1

61

Облицовка каркасов потолков гипсокартонными листами, 100 мІ

1,794

34-61-12

15,1

27,01

Плотник 5р

2

1

6

Плотник 4р

2

Плотник 3р

1

11. Устройство полов

62

Укладка керамической плитки для полов многоцветных, на битумной мастике, 100 мІ

2,254

11-26-5

16,34

36,8

Плиточник-облицовщик 4р

2

2

4

Плиточник-облицовщик 3р

2

63

Устройство полов из керамической плитки на клеящей мастике, 100 мІ

7,147

11-21-2

12,4

88,9

Плиточник-облицовщик 4р

2

2

10

Плиточник-облицовщик 3р

2

64

Устройство покрытий из линолеума,100 мІ

10,191

11-28

9,2

93,8

Облицовщик синтетическими материалами 5р

2

2

10

Облицовщик синтетическими материалами 3р

3

12.Наружные отделочные работы

65

Облицовка стен гранитом полированным, 100 мІ

0,62

15-5-6

73,17

45,36

Плиточник-облицовщик 4р

5

1

5

Плиточник-облицовщик 2р

5

66

Облицовка цоколя плитами шлифованного бальзата, 100 мІ

2,29

15-6-5

95,12

217,82

Плиточник-облицовщик 4р

5

1

22

Плиточник-облицовщик 2р

5

67

Облицовка цветными плитами бальзата, 100 мІ

0,986

15-6-5

95,12

93,7

Плиточник-облицовщик 4р

5

1

9

Плиточник-облицовщик 2р

5

68

Отделка стен составами типа “Древо-микродрево”, 100 мІ

15,80

15-53-1

16,09

254,34

Маляр 5р

4

1

25

Маляр 4р

4

Маляр 2р

2

69

Устройство и разборка инвентарных лесов, 100 мІ

15,12

8-22-2

5,59

84,63

Монтажник 4р

4

1

9

Монтажник 3р

4

Монтажник 2р

2

Итого

375

6961

70

Электромонтажные работы

487

5

1

95

71

Сантехнические работы

696

7

1

95

72

Благоустройство

348

7

1

48

73

Подготовка к сдаче

4

2

1

2

74

Прочие работы

1266

7

1

177

75

Сдача объекта

2

1

1

2

Итого

9766

8.1.2 Сетевой график и его оптимизация

Сетевая модель строительства представлена на листе 10 графической части проекта.

Расчет сетевого графика проведен графическим методом, выявлен критический путь. Ткр = 338 дней. Так как продолжительность строительства по критическому пути не превышает нормативный срок строительства ( Тн = 349 дней ), то оптимизация сетевого графика по времени не требуется.

Под сетевым графиком построены линейная диаграмма и график движения рабочей силы. Критерием удовлетворительности организации работ является условие Кр >0,6 ( Кр - коэффициент неравномерности движения рабочей силы).

Кр = Nср(сут) / Nмакс(сут) (7.1),где Nср(сут) = ΣQчел.-см / Ткр(сут) , где Nср(сут) – среднесуточный состав рабочих, Nмакс(сут) – максимальное число рабочих, взятое из графика движения рабочей силы, ΣQ – общая трудоемкость в человеко-сменах.

До оптимизации Кр = 28,8 / 49 = 0,58 - необходимо оптимизировать график. Оптимизацию сетевого графика производим путем перемещения во времени работ, не лежащих на критическом пути (за счет частных резервов времени). Оптимизация графика показана в графической части проекта (лист 10).

После оптимизации Кр = 28,8 / 45 = 0,64

8.2 Строительный генеральный план

8.2.1 Расчет потребности во временных зданиях и сооружениях

По графику движения рабочих после оптимизации максимальное количество рабочих –45 человек. Таким образом, численность работающих при соотношении категорий работающих (%) для жилищно-гражданского строительства - рабочие-85%, ИТР-8%, служащих-5%, МОП и охрана-2% составит:

Общее число работающих в наиболее загруженную смену- Nобщ = 45+4+3+1 = 53 чел.

Число женщин – 30% - 16

Число мужчин – 70% - 37

Определение площадей временных зданий и сооружений производим на основании нормативных данных. Номенклатуру зданий и сооружений принимаем в соответствии с рекомендациями приложения 6 (5). Состав временных зданий и сооружений устанавливаем на момент максимального разворота работ на стройплощадке по рассчитанному в п. 8.2.1 количеству персонала. Расчет сводим в табл. 8.2.

Таблица 8.2. Расчет потребности во временных зданиях и сооружениях.

N

Наименование зданий

Наименование

Ед.

значение

Рассчитанная

Принято

п/п

и сооружений

показателей

изм.

показателя

площадь здания

Тип

Площ.

1

Контора прораба

Площадь на 1

м2

6

24

УСРЗ

27

сотрудника

2

Гардеробная

Площадь на одного работающего

м2

0,7

37

УСРЗ

36

3

Помещение для отдыха и обогрева рабочих

Площадь на 1

рабочего в 1см

м2

0,8

42

УСРЗ

27

4

Душевая

Площадь на 1

работающего в 1см

м2

0,43

22

УСРЗ

18

5

Умывальная

Площадь на 1

рабочего 1см

м2

0,3

16

УСРЗ

18

6

Сушилка для одежды

Площадь на 1

рабочего

м2

0,1

5,3

УСРЗ

6

Уборная

Площадь на 1

7

работающего в 1см

м2

0,3

16

УСРЗ

18

8

Помещение для личной гигиены женщин

Площадь на число работающих женщин

м2

0,18+4,8 мІ, но не менее 12мІ

12

УСРЗ

18

9

Контрольно-пропускной пункт

Площадь на 1 сотрудника

м2

4

8

УСРЗ

18

8.2.2 Расчет потребности в складских помещениях и площадях

Расчет складских помещений и складских площадей для внесения в стройгенплан производится на основании выборки материалов, полуфабрикатов, изделий и конструкций и сетевого графика. Результаты расчетов заносятся в таблицу 8.3.

В таблице используются следующие обозначения:

Q – количество материала;

α = 1,1 – коэффициент неравномерности поступления материалов;

t – норма запаса материала в днях;

T – продолжительность потребления материала (из сетевого графика);

k = 1,3 – коэффициент неравномерности потребления материалов;

β – коэффициент использования складских помещений;

H – норма материала, укладываемого на 1 мІ.

Общая площадь складских помещений вычисляется по формуле:

S = ( Qαtk)/TβH

Таблица 8.3. Расчет приобъектных складов и площадей

N

Ед.

кол-

Продолж.

Суточн.

Запасы,

Кол. мат-

Коэф. исп.

Общая

Высота

Способ

Способ

п/п

Наименование

изм.

во

работ, T

расход

дни, t

лов на 1 м2

складских

площ.

укладки

укладки

хранения

Qα/T

H

помещ.β

склада, Р

1

2

3

4

5

6

7

8

9

10

11

12

13

Конструкции, детали,

полуфабрикаты

1

Сваи железобетонные

м3

166,4

20

9,15

5

0,82

0,6

120,9

1,6

штабель

открыто

3

Щиты опалубки

м2

1960

10

215,6

10

20

0,6

233,2

2,5

штабель

открыто

4

Лестничные марши

м3

12,6

1

13,86

1

1,7

0,5

36,5

1,5

штабель

открыто

5

Блоки дверные

м3

963,0

7

151

7

12

0,6

191,3

2

штабель

закрыто

6

Оконные блоки

м2

186,0

4

29,2

4

12

0,6

73,8

2

штабель

закрыто

7

Витражи

м2

312,4

19

13,7

8

12

0,6

26,4

2

штабель

закрыто

8

Стальные конструкции

т

8,66

52

0,18

6

0,7

0,6

3,4

1

штабель

открыто

9

Бетон товарный

м3

2396,5

по

графику

(бадьи)

открыто

10

Раствор товарный

м3

1041,3

по

графику

бадьи

открыто

Материалы

11

Кирпич

т.шт

20,87

8

2,86

5

0,7

0,7

38,1

1,6

штабель

открыто

12

Арматурные стержни

т

174,14

38

5,03

12

3,7

0,6

35,36

1,2

штабель

навес

13

Пиломатериалы

м3

95,16

67

1,56

12

1,2

0,5

40,62

3

штабель

навес

14

Краски тертые

кг

2648,3

20

145,64

12

1000

0,7

3,24

1,5

бочки

закрыто

15

Олифа

кг

658,2

37

19,56

12

800

0,7

0,54

2,2

бочки

закрыто

16

Пенопласт

м3

18,13

4

4,98

4

2

0,6

21,56

2

штабель

открыто

17

Битумная мастика

т

26,53

18

1,62

12

1,6

0,5

31,6

2

бочки

закрыто

18

Клей

т

1,54

19

0,09

12

1,6

0,5

1,83

2

бочки

закрыто

19

Рубероид

мІ

1805,6

18

110,3

5

400

0,6

2,98

2

рулоны

открыто

20

Щебень и гравий

мі

73,8

6

13,53

6

1

0,6

175,9

1,5

навал

открыто

21

Сталь кровельная

т

0,86

6

0,15

6

4

0,5

0,51

1

пачки

закрыто

22

Листы гипсокартонные

мІ

12454,2

51

268,61

5

200

0,4

21,8

2

штабель

закрыто

23

Плитка керамическая

мІ

2394,0

25

105,3

5

80

0,6

4,3

6,99

ящики

навес

24

Линолеум

мІ

1039,0

10

114,3

8

100

0,55

16,6

10,3

рулоны

закрыто

25

Стекло оконное

мІ

498,5

2

274,2

2

100

0,5

14,25

1

ящики

закрыто

26

Шпатлевка

кг

1649,0

14

129,5

5

800

0,7

0,6

1,5

бочки

закрыто

27

Обои

мІ

2834,0

8

389,6

8

360

0,55

20,46

1,5

рулоны

закрыто

28

Плиты бальзата и гранита

мІ

818,8

38

23,7

13

80

0,6

8,4

0,8

ящики

навес

29

Декоративный состав

кг

1760,2

34

56,9

13

800

0,7

0,87

1,71

мешки

закрыто

30

Плиты потолочные

мІ

818,8

21

42,8

15

80

0,6

17,42

1,5

ящики

закрыто

Площади складских помещений для внесения в стройгенплан принимаем с учетом повторного использования площадей и хранения

материалов и деталей у мест монтажа и в строящемся объекте.

Итого принимаем:

Закрытых складов 50 мІ;

Открытых складов 250мІ;

Навесов 50 мІ.

8.2.3 Расчет потребности в воде для нужд хозяйственно-бытовых, технологических и пожаротушения

Потребный расход воды, л/с, определяется как сумма потребных расходов на технологические, хозяйственно-бытовые нужды:

Q = Qпр + Qхоз

Расход воды на производственные нужды определяется по формуле:

Qпр = , л/с

где Кну = 1,2 - коэффициент неучтенного расхода воды;

- суммарный удельный расход воды на технологические нужды, л;

Кч = 1,5 - коэффициент часовой неравномерности потребления воды;

t = 8 - число учитываемых расчетом часов в смену.

Расход воды для обеспечения хозяйственно-бытовых нужд, л/с, определяется по формуле:

Qхоз = , л/с,

где - суммарный расход воды на хозяйственно-бытовые нужды;

qх = 25 л/с -удельный расход воды на человека в смену;

Кч = 2,5 - коэффициент часовой неравномерности потребления воды;

nр = 53 - число работающих в наиболее загруженную смену;

nд = 45 - число пользующихся душем;

t = 8 - число учитываемых расчетом часов в смену;

t1 = 45 - продолжительность использования душевой установки.

qд = 30 л/с - расход воды на прием душа одного работающего.

Потребность в воде на технологические нужды в наиболее напряженный период производства СМР ( июль месяц ).

Таблица 8.4. Потребность в воде на технологические нужды.

Потребители воды

Ед. изм.

Кол-во в смену

Норма расхода на ед. изм, л

Расход, л/с

1

2

3

4

5

Поливка железобетона

м3

150

300

4500

Строительные машины

шт

5

10

50

Мойка и заправка автомашин

шт

3

500

1500

Итого

6050

Тогда

Итого Q = 0,379 + 0,615 = 0,994 л/с.

Диаметр водопроводных труб определяется по формуле:

D =

где v = 0.8 - скорость движения воды в трубах.

Принимаем водогазопроводные трубы по ГОСТ 3262-75 наружным диаметром

48,0 мм, при условном проходе 40 мм.

С учетом расхода воды на пожаротушение:

Qоб = Qпр + Qхоз + Qпож

Qоб = 0,994+15 = 15,994 л/с,

где Qпож = 15 л/с -расход воды на пожаротушение

тогда

Принимаем водогазопроводные трубы по ГОСТ 3262-75 наружным диаметром

159 мм, при условном проходе 150 мм.

8.2.4 Расчет потребности в электроэнергии и выбор трансформаторов

Расчетный показатель требуемой мощности, кВт, определяется по формуле:

Pтр =

где = 1,05 - коэффициент потери мощности в сети;

К1...К4 - коэффициенты одновременности работы, соответственно, К1 = 0,5 -для электромоторов, К2 = 0,4 - для технологических потребителей, К3 = 0,8 - для наружного освещения, К4 = 1,0 - для внутреннего освещения;

- сумма номинальных мощностей всех установленных в сети электромотров;

- сумма потребляемой мощности для технологических потребителей;

- суммарная мощность осветительных приборов и устройств для наружного освещения;

- то же для внутреннего освещения;

= 0.7, = 0.8 - коэффициенты мощностей для групп силовых и технологических потребителей.

Таблица 8.5. Потребители электроэнергии.

N

Ед.

кол-

Установленная

Общая

п/п

Потребители

изм.

во

мощность эл.

мощность

двигателей, кВт

кВт

1

Кран башенный КБ-403А

шт

1

116,5

116,5

2

Трансформатор сварочный ТД-500

шт

2

36,0

72,0

3

Глубинный вибратор ИВ-102А

шт

2

0,6

1,2

5

Компрессор СО-7А

шт

1

4

4

Электрокраскопульт СО-71

шт

1

0,27

0,27

7

Виброрейка СО-47

шт

1

0,6

0,6

Итого

194,6

Внутреннее освещение

100 м2

3.25

0,2

0.65

Наружное освещение

1000 м

0.35

3

1.05

Итого

196,3

Тогда требуемая мощность:

Для этой мощности подбираем трансформаторную подстанцию закрытой конструкции КТП СКБ Мосстроя мощностью 180 кВА.

8.2.5 Расчет в потребности в сжатом воздухе и выбор компрессора

Мощность потребной компрессорной установки, м3/мин, определяется по формуле:

Q =

где K = 0.8 - коэффициент одновременности работы установок;

- суммарный расход воздуха установками.

Таблица 8.6. Расход воздуха установками.

N

кол-

Расход

Общий

п/п

Потребители

во

воздуха на ед.

расход

м3 /мин

м3 /мин

1

Перфоратор П-4701

2

0,55

1,1

2

Краскораспылитель СО-6А

1

0,04

0,04

3

Вырубные ножницы ПВН-3

1

0,8

0,8

4

Штукатурно-затирочная машина С-943А

2

0,4

0,8

3

Гайковерт ИП-3110

1

0,9

0,9

5

Сверлильная машина ИП-1010

1

1,3

1,3

Итого

5,94

Тогда мощность потребной компрессорной установки:

Q = 1,3 х 0,8 х 5,94 = 6,18 мі/мин

Принимаем для полученной мощности компрессор передвижной С-39А с производительностью 15 м3/мин.

8.2.6 Расчет потребности в тепле и выбор источников временного теплоснабжения

Общую потребность в тепле Qобщ (кДж) определяют суммированием расчетного расхода по отдельным потребителям с введением повышающих коэффициентов: R1 на неучтенные расходы тепла, равный 1,1…1,2, и R2 на потери в сети ( ориентировочно принимают R2-1,1-1,5):

Qобщ = ( Qот + Qтехн + Qсуш ) х R1 R2,

где Qот – количество тепла на отопление зданий и тепляков;

Qтехн –то же, на технологические нужды;

Qсуш – то же, на сушку зданий.

Расход тепла на отопление зданий Qот (кДж) подсчитывают по формуле:

Qот = (αqo (tвн – tн )) х Vзд

Где α – коэффициент, зависящий от расчетных температур наружного воздуха ( при tн > -10єC α = 1,2; при tн > -20єC α = 1,1; при tн > -30єC α = 1; при tн > -40єC α = 0.9

q– удельная отопительная характеристика здания, кДж/мічєC )

tн – расчетная наружная температура, єC (средняя температура наиболее холодной пятидневки данного района строительства, принимаемая согласно СНиП 2.01.01-82

tвн – расчетная температура внутри, єC;

Vзд –объем здания по наружному обмеру, мі.

Qcуш =0,4 гДж/ч

Qобщ = (0,12+0,64+0,4) • 1,2 • 1,5 = 2,088 гДж/ч

Принимаем автоматическую водонагревательную котельную треста “Промэнергогаз” в контейнере теплопроизводительностью 2,1 гДж/ч.

8.2.7 Краткое описание разработанного стройгенплана с анализом его технико-экономических показателей

На стройгенплане показаны:

- границы стройплощадки;

- расположение строящегося здания и временных зданий и сооружений;

- временных инженерных коммуникаций;

- постоянных и временных дорог;

- места складирования материалов и конструкций.

Таблица 8.7. Технико-экономические показатели стройгенплана.

Показатели

Ед. изм.

Значение

1

2

3

Площадь строительной площадки

мІ

7405,02

Площадь застройки проектируемого здания

мІ

2162,0

Площадь застройки временными зданиями и сооружениями

мІ

266,0

Стоимость временных зданий и сооружений

тыс. руб

10,88

Стоимость объекта

тыс. руб

33373

Компактность стройгенплана К1

%

29,8

Компактность стройгенплана К2

%

2,73

Коэффициент Кв.п.

%

8,8

Коэффициент Кс.в.

%

0,67

Протяженность временных дорог

м

162,05

Протяженность временного водопровода

м

153,2

Протяженность временной электросети

м

155,5

Протяженность временного ограждения

м

355,6

10. СТАНДАРТИЗАЦИЯ И КОНТРОЛЬ КАЧЕСТВА

10.1 Стандартизация

Многие типовые индустриальные конструкции и детали заводского изготовления, прошедшие экспериментальную проверку и получившие широкое применение (оконные переплеты, двери, подоконные доски, лестничные ступени и пр.), утверждены в качестве обязательных стандартов для изготовления на предприятиях строительной промышленности и применения при проектировании. Описание каждого стандартного изделия приводится в Государственном общесоюзном стандарте, получившем название ГОСТа..

В соответствии с основными положениями по установлению объектов стандартизации в строительстве предусматривается разработка целого ряда комплексов организационно-методических стандартов. Некоторые из этих комплексов будут частями единых организационно-методических систем (например, система показателей качества, система безопасности труда), а другие - самостоятельными системами.

10.2 Контроль качества

Высокое качество строительства - основное условие обеспечения надежности и долговечности строящихся сооружений, социальной и экономической эффективности капитальных вложений.

Качество строительства зависит от:

- качества архитектурно-художественного уровня проектных решений;

- качества строительных материалов, конструкций, изделий, оборудования;

- квалификации рабочих и инженерно-технического персонала;

- уровня технической дисциплины;

- неукоснительного соблюдения требований проекта, ГОСТов, СпиП, технических условий, проектов организации строительства (ПОС) и проектов производства работ (ППР).

Качество производства строительно-монтажных работ регламентирует СниП, часть 3, который устанавливает требования к качеству работ, состав и порядок контроля качества, допускаемые отклонения (допуски) геометрических размеров, правила оформления скрытых работ и другие требования, направленные на обеспечение высокого качества строительной продукции.

Контроль качества строительно-монтажных работ на производстве включает в свой состав входной контроль рабочей документации, конструкций, материалов, изделий и оборудования; пооперационный контроль отдельных строительных процессов, а также приемочный контроль выполненных работ.

Выполнение правил производства работ отдельных видов, их качество контролирует бригадир, мастер, прораб-линейный персонал стройки.

Ответственность за качество строительно-монтажных работ несет технический персонал строек. Внешний контроль за качеством строительства осуществляется техническим надзором заказчика и авторским надзором проектных организаций.

Особое место занимает авторский надзор, который обязан обеспечить контроль за неукоснительным исполнением требований проекта, ГОСТов, ТУ и СниП. Авторы проекта или группы авторского надзора, на которые проектными организациями возложены обязанности надзора, систематически посещают стройки, ведут журналы авторского надзора, следят за исполнением своих предписаний. В соответствии с положением авторский надзор имеет право запрещать применение конструкций, материалов и изделий, не соответствующих требованиям ГОСТов и ТУ, требовать приостановление работ отдельных видов, осуществляемых с нарушением проекта и СниП, вносить в соответствующие органы представления о привлечении к ответственности должностных лиц, допустивших некачественное исполнение работ.

Как правило, автор проекта должен быть председателем рабочей комиссии по приемке законченных зданий.

Проектные организации и лица, осуществляющие авторский надзор, несут ответственность за качественное исполнение проекта и выполнение обязанностей, предусмотренных Положением об авторском надзоре проектных организаций за строительством предприятий, зданий и сооружений (СниП 1.06.05-85).

Контроль качества проводят:

- визуально;

- измерением линейных размеров и оценкой качества отделки поверхностей;

- натурными испытаниями;

- с применением технических средств - разрушающим или механическим методом (испытание контрольных образцов), или неразрушающим методом (с применением ультразвуковой или радиационной аппаратуры, тепломеров).

Соответствие необходимым требованиям работ, которые скрываются последующими работами, фиксируют специальными актами на скрытые работы, составляемыми линейным персоналом с участием представителей авторского и технического надзора.

На каждом строительном объекте надлежит вести журналы работ (общий и по отдельным видам работ) и журнал авторского надзора, составлять акты промежуточной приемки ответственных конструкций, осуществлять испытания и опробование оборудования, систем, сетей и устройств.

Государственный надзор за качеством строительства осуществляют органы государственной инспекции надзора за строительством (ГАСН). Эти органы проводят систематические проверки состояния качества строительства при приемке в эксплуатацию законченных объектов. Качество отдельных видов и всего объекта в целом определяет рабочая комиссия с участием представителя авторского надзора. При нарушении требований проекта, СниП и технических условий на производство работ объект не принимают. Решение утверждает Государственная комиссия.

11. БЕЗОПАСНОСТЬ ЖИЗНЕДЕЯТЕЛЬНОСТИ НА ПРИЗВОДСТВЕ

1.1 Обеспечение безопасных условий труда при производстве земляных работ

До начала производства земляных работ в местах расположения действующих подземных коммуникаций должны быть разработаны и согласованы с организациями, эксплуатирующими эти коммуникации, мероприятия по безопасным условиям труда, а расположение подземных коммуникаций на местности обозначено соответствующими знаками или надписями.

Производство земляных работ в зоне действующих подземных коммуникаций следует осуществлять под непосредственным руководством прораба или мастера, а в охранной зоне кабелей, находящихся под напряжением, или действующего газопровода, кроме того, под наблюдением работников электро- или газового хозяйства.

Котлованы и траншеи, разрабатываемые на улицах, проездах, во дворах населенных пунктов, а также местах, где происходит движение людей или транспорта, должны быть ограждены защитным ограждением с учетом требований ГОСТ 23407-78. На ограждении необходимо устанавливать предупредительные надписи и знаки, а в ночное время - сигнальное освещение.

Места прохода людей через траншеи должны быть оборудованы переходными мостиками, освещаемыми в ночное время.

Грунт, извлеченный из котлована или траншеи, следует размещать на расстоянии не менее 0,5 м от бровки выемки.

Разрабатывать грунт в котлованах и траншеях "подкопом" не допускается.

Валуны и камни, а также отслоения грунта, обнаруженные на откосах, должны быть удалены.

Рытье котлованов и траншей с вертикальными стенками без креплений в нескальных и незамерзших грунтах выше уровня грунтовых вод и при отсутствии вблизи подземных сооружений допускается на глубину не более, 1,5 м в суглинках.

Рытье котлованов и траншей с откосами без креплений в нескальных грунтах выше уровня грунтовых вод (с учетом капиллярного поднятия) или в грунтах, осушенных с помощью искусственного водопонижения, допускается при крутизне откосов 1:0,25 (в суглинках при глубине котлована до 3м).

При невозможности применения инвентарных креплений стенок котлованов или траншей следует применять крепления, изготовленные по индивидуальным проектам, утвержденным в установленном порядке.

При установке креплений верхняя часть их должна выступать над бровкой выемки не менее чем на 15 см.

Устанавливать крепления необходимо в направлении сверху вниз по мере разработки выемки на глубину не более 0,5 м.

Разборку креплений следует производить в направлении снизу вверх по мере обратной засыпки выемки.

Производство работ в котлованах и траншеях с откосами, подвергшимися увлажнению, разрешается только после тщательного осмотра производителем работ (мастером) состояния грунта откосов и обрушения неустойчивого грунта в местах, где обнаружены "козырьки" или трещины (отслоения).

Перед допуском рабочих в котлованы или траншеи глубиной более 1,3 м должна быть проверена устойчивость откосов или крепления стен.

В случаях необходимости выполнения работ, связанных с электропрогревом грунта, должны соблюдаться требования ГОСТ 12.1.013-78.

Погрузка грунта на автосамосвалы должна производиться со стороны заднего или бокового борта.

Односторонняя засыпка пазух у свежевыложенных подпорных стен и фундаментов допускается после осуществления мероприятий, обеспечивающих устойчивость конструкции, при принятых условиях, способах и порядке засыпки.

12. Противопожарные мероприятия

Противопожарные мероприятия выполнеы в соответствии со СНиП 2.01.02-85* “Противопожарные нормы” и СНиП 2.08.027-89 “Общественные здания.”

Здание Лечебного корпуса имеет две лестничные клетки. находящиеся в разных концах коридора. Помещения всех Этажей имеют по два рассредоточенных выхода.

Лестницы отделены от других помещений и коридоров перегородками и дверями с уплотнением и самозакрыванием.

Сауна отделена противопожарной перегородкой I типа и имеет отдельный выход.

Технические помещения имеют противопожарные двери. Ширина наружных дверей не менее ширины лестничного марша. Галерея отделена противопожарными дверями.

Выходы первого этажа сосредоточены по периметру, то есть исключены тупиковые коридоры. На перепадах кровли имеются пожарные лестницы. Одна из лестниц имеет выход на кровлю. На путях эвакуации нет отделки из горючих материалов.

В проекте предусмотрена система пожарной сигнализации. Автоматическое извещение о пожаре в защищаемых помещениях осуществляется тепловыми датчиками типа ДТЛ с легкоплавким замком, реагирующим на повышение температуры свыше 72єС. При срабатывании датчика предусмотрена подача звукового сигнала.

13. ОХРАНА ОКРУЖАЮЩЕЙ СРЕДЫ

Охрана окружающей среды в настоящее время является одной из самых насущных задач человечества.

На стадии разработки генерального плана было предусмотрено:

· отдаление здания от промышленной зоны;

· формирование системы зеленых насаждений, способствующих шумозащите;

· вырубка деревьев и кустарников на территории объекта строительства, предусмотрена только в границах, установленных проектной документацией.

Образующийся на строительной площадке производственные и бытовые сточные воды отводятся согласно проектным решениям.

При производстве строительно-монтажных работ соблюдаются требования по предотвращению запыленности и загазованности воздуха.

Неиспользуемые отходы строительного производства, в том числе в том числе от разработки существующих зданий и строительный мусор, складируются и вывозятся в места, отводимые на непригодных для землепользования территории.

СПИСОК ИСПОЛЬЗОВАННОЙ ЛИТЕРАТУРЫ

Книги 1 - 3 авторов

1. Дорфман А.Э., Левонтин Л.Н. Проектирование безбалочных безкапительных перекрытий. М., Стройиздат, 1975, 124с.

2. Байков В.Н., Сигалов Э.Е. Железобетонные конструкции. Общий курс. – М.: Стройиздат, 1985. -783 с.:ил.

3. И.П. Бракенгейм, В.Е. Моторный. Проектирование и производство работ по устройству свайных фундаментов. Учебное пособие. Краснодар: КПИ, 118с.

4. Евдокимов Н.И., Мцкевич А.Ф., Сытник В.С. Технология монолитного бетона и железобетона: Учеб. пособие для строительных вузов.-М.: Высш. школа, 1980.-335с.

Книги более чем трех авторов

5. Технология строительных процессов: Учеб./ А.А. Афанасьев, Н.Н. Данилов, В.Д. Копылов и др.; под ред. Н.Н. Данилова, О.М. Терентьева. – 2-е изд., перераб. – М.: Высш. шк., 2000. – 464 с.: ил.

6. Технология возведения зданий и сооружений: Учеб. для вузов / Теличенко В.И., Лапидус А.А. Терентьев О.М. и др.: - М.: Высш. шк.; 2001. – 320 с.: ил.

7. Организация строительного производства: Учебник для вузов / Т.Н. Цай, П.Г. Грабовый, В.А. Большаков и др. – М.: Изд-во АСВ, 1999. – 432с.: ил.

Справочная литература

8. Справочник строителя. Справочник / Г.М. Бадьин, В.В. Стебаков. – М.: Изд-во АСВ, 2001. – 340 с.: ил.

9. Справочник по инженерно-строительному черчению / Русскевич Н.Л., Ткач Д.И., Ткач М.Н. – 2-е изд., перераб. и доп. – Киев: Будiвельник, 1987. – 264 с.

Методические указания, разработанные в КубГТУ

10. Методические указания для проведения практических занятий по дисциплине "Организация и планирование строительного производства" для студентов всех форм обучения специальности 29.03 - Промышленное и гражданское строительство специализации "Технология и организация строительства" /Кубан. гос. технолог. ун-т: С.П. Король, В.М. Яковлев, Краснодар, 1995 г. 44 с.

11. Методические указания по разработке строительного генерального плана в составе курсового проекта по дисциплине "Организация и планирование строительного производства" и в разделе дипломного проекта "Организация строительства" для студентов всех форм обучения специальности 29.03 - Промышленное и гражданское строительство специализации "Технология и организация строительства" / /Кубан. гос. технолог. ун-т: С.П. Король, Краснодар, 1995 г. 34 с.

12. Методические указания по выполнению технико-экономических расчетов в составе курсового проекта по дисциплине "Организация и планирование строительного производства" и в разделе дипломного проекта "Организация строительства" для студентов всех форм обучения специальности 29.03 - Промышленное и гражданское строительство специализации "Технология и организация строительства" / /Кубан. гос. технолог. ун-т: С.П. Король, В.М. Яковлев, В.А. Пархоменко, В.А. Кириченко. Краснодар, 1995 г. 38 с.

13. Методические указания по выполнению контрольной работы по дисциплине «Техническое нормирование и сметное дело в строительстве» для студентов заочной формы обучения специальности 29.03 – Промышленное и гражданское строительство

Нормативные документы

14. СНиП 3.03.01-87. Несущие и ограждающие конструкции. – М.: Стройиздат, 1988.

15. СНиП 3.01.01-85*. Организация строительного производства. - М.: Стройиздат, 1995.

16. СНиП 12-03-01 Безопасность труда в строительстве.-М.: Стройиздат 2000.

17. СНиП 12-04-2002. Безопасность труда в строительстве.-М.: Стройиздат 2002.

18. СНиП 2.01.01-82. Строительная климатология и геофизика. - М.: Стройиздат, 1984.

19. СНиП II-3-79*. Строительная теплотехника. – М.: Стройиздат, 1998.

20. СНКК 23-302-2000. Энергетическая эффективность жилых и общественных зданий. Нормативы по теплозащите зданий. Краснодар. 2001.-48с.

21. СНиП IV-2-82. Сметные нормы и правила. – М.: Стройиздат, 1986.

22. СНиП 2. 08. 02- 89*. Общественные здания и сооружения. – М.: Стройиздат, 1999.

23. СНиП II-7-81*. Строительство в сейсмических районах.- М.: Стройиздат, 2000.

24. СНиП 2.03.01-84* . Бетонные и железобетонные конструкции.- М.: Стройиздат, 1998.

25. СНиП 2.01.07-85*. Нагрузки и воздействия.- М.: Стройиздат, 1986.

26. ГОСТ 21-101-97. Основные требования к проектной и рабочей документации.. – М.: Стройиздат, 1997.

27. СНиП 1,04,03-85. Нормы продолжительности строительства и задела в строительстве предприятий зданий и сооружений. - М.: Стройиздат, 1987

28. ЕНиР. Сб. Е1. Выпуск 1. Внутрипостроечные траспортные работы. – М.: Стройиздат, 1987.

29. ЕНиР. Сб. Е4. Монтаж сборных и устройство монолитных железобетонных конструкций.Выпуск 1.Здания и промышленные сооружения. – М.: Стройиздат, 1987.

30. ЕНиР. Сб. Е22. Сварочные работы.Выпуск 1.Конструкции зданий промышленных сооружений. – М.: Стройиздат, 1987.

31. ЕНиР. Сб. Е12. Свайные работы. – М.: Стройиздат, 1987.

32. Каталог единых районных единичных расценок на строительные работы по 7 зонам промышленно – гражданского строительства Краснодарского края. -Т.1.-Кн.1,2.- Краснодар, 1983.

33. Сборник сметных цен на местные строительные материалы, изделия и конструкции для промышленно – гражданского строительства по Краснодарскому краю. - Т.1.- Краснодар, 1983.
